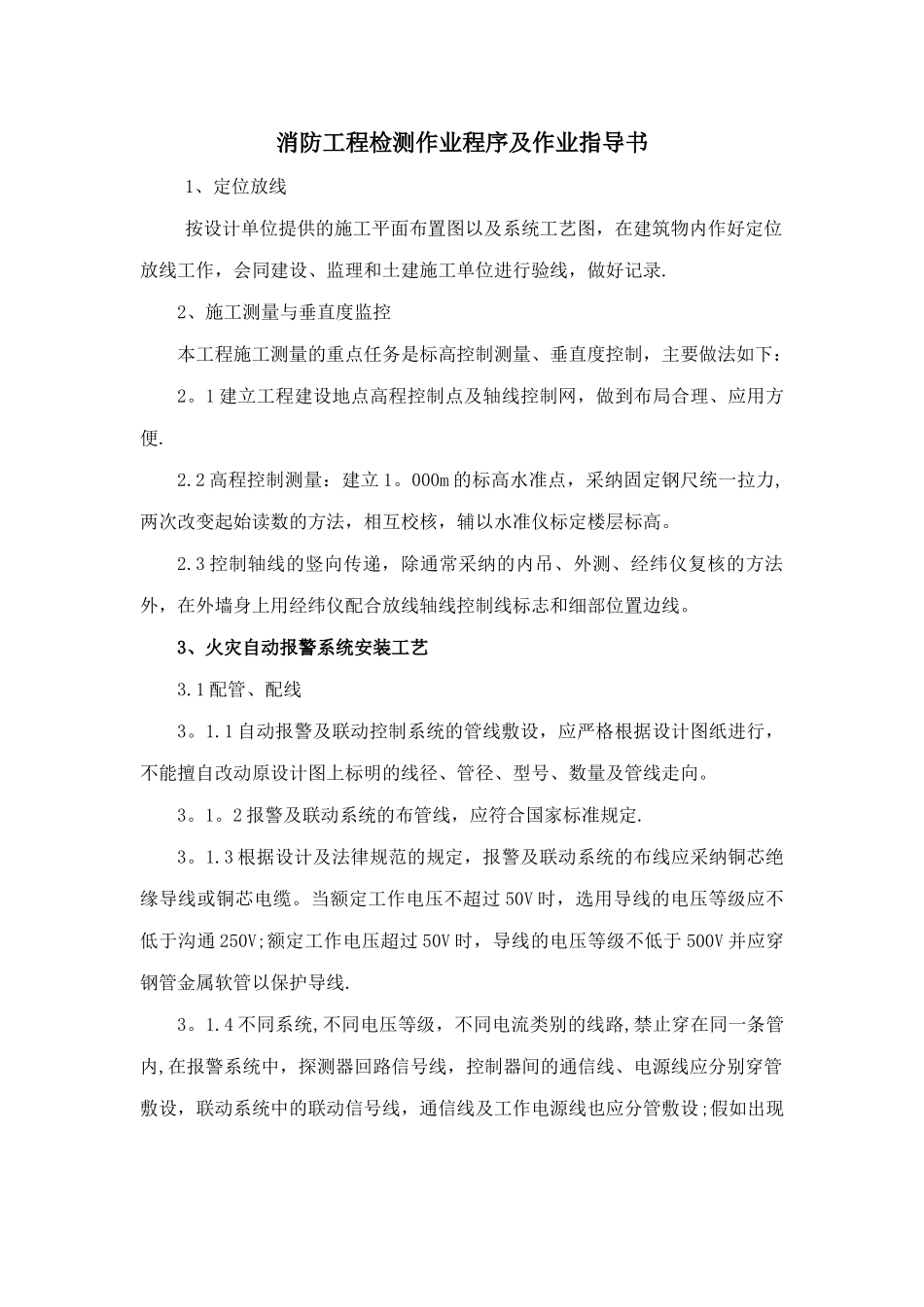

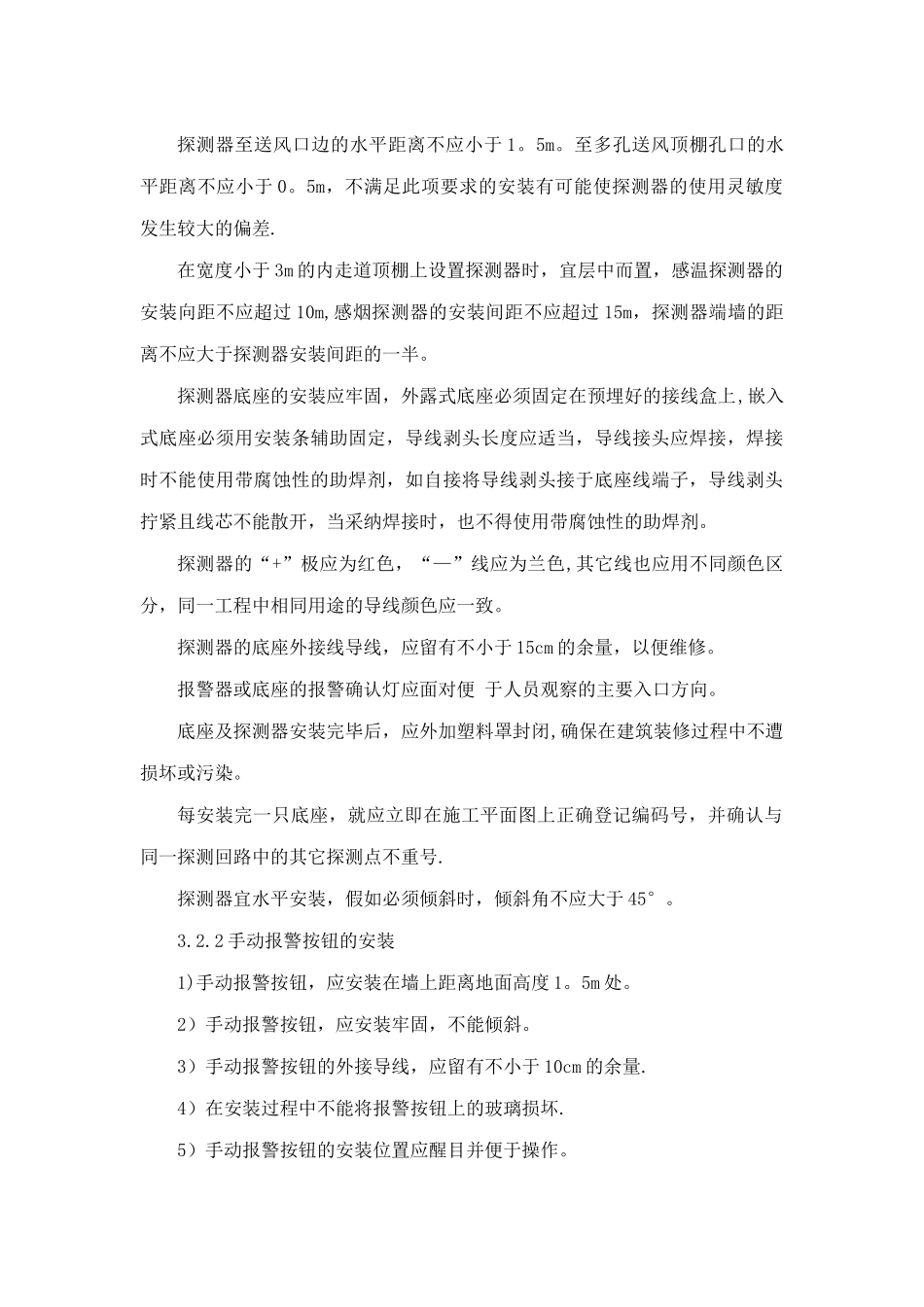

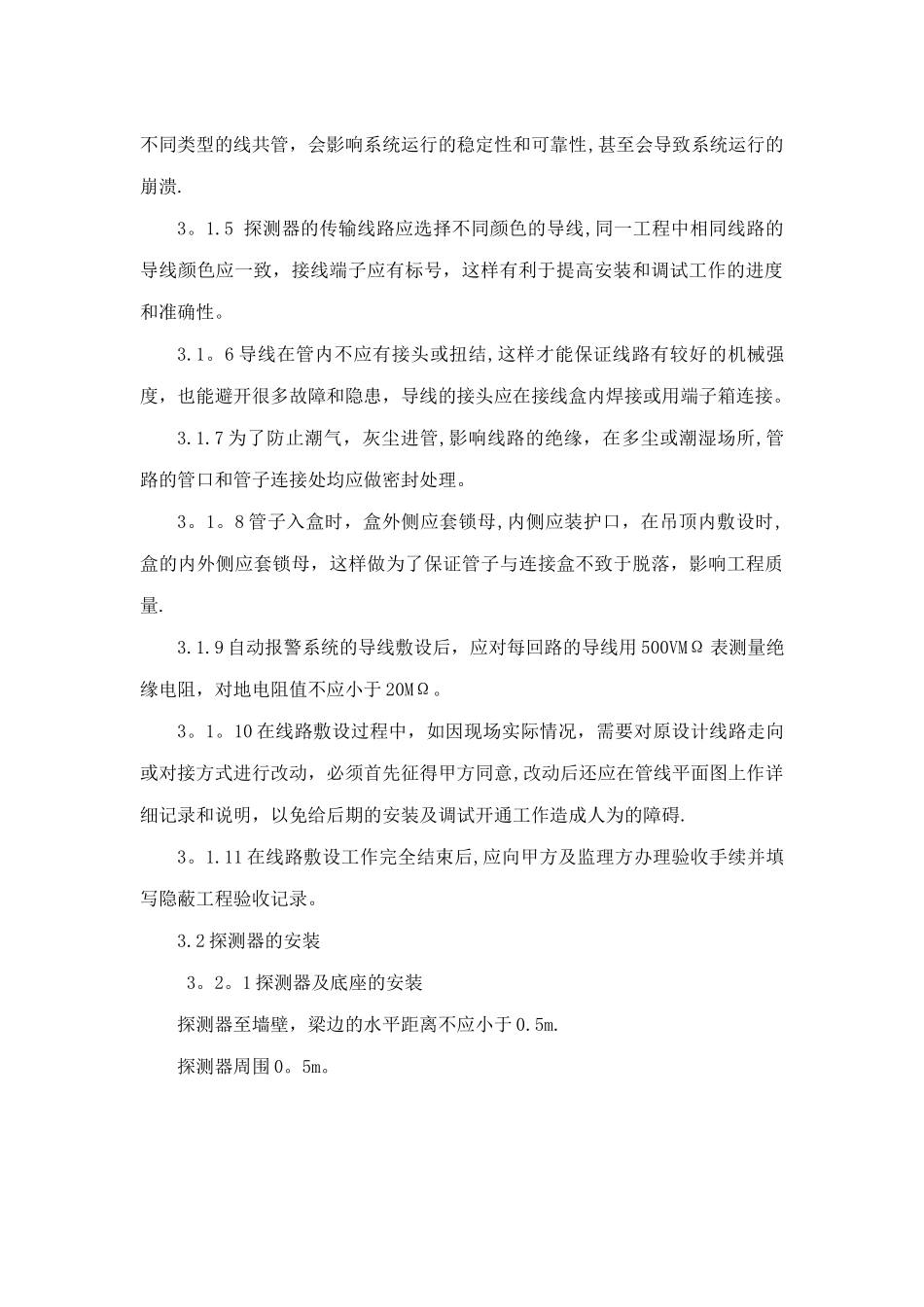

消防工程检测作业程序及作业指导书1、定位放线按设计单位提供的施工平面布置图以及系统工艺图,在建筑物内作好定位放线工作,会同建设、监理和土建施工单位进行验线,做好记录.2、施工测量与垂直度监控本工程施工测量的重点任务是标高控制测量、垂直度控制,主要做法如下:2。1 建立工程建设地点高程控制点及轴线控制网,做到布局合理、应用方便.2.2 高程控制测量:建立 1。000m 的标高水准点,采纳固定钢尺统一拉力,两次改变起始读数的方法,相互校核,辅以水准仪标定楼层标高。2.3 控制轴线的竖向传递,除通常采纳的内吊、外测、经纬仪复核的方法外,在外墙身上用经纬仪配合放线轴线控制线标志和细部位置边线。3、火灾自动报警系统安装工艺3.1 配管、配线3。1.1 自动报警及联动控制系统的管线敷设,应严格根据设计图纸进行,不能擅自改动原设计图上标明的线径、管径、型号、数量及管线走向。3。1。2 报警及联动系统的布管线,应符合国家标准规定.3。1.3 根据设计及法律规范的规定,报警及联动系统的布线应采纳铜芯绝缘导线或铜芯电缆。当额定工作电压不超过 50V 时,选用导线的电压等级应不低于沟通 250V;额定工作电压超过 50V 时,导线的电压等级不低于 500V 并应穿钢管金属软管以保护导线.3。1.4 不同系统,不同电压等级,不同电流类别的线路,禁止穿在同一条管内,在报警系统中,探测器回路信号线,控制器间的通信线、电源线应分别穿管敷设,联动系统中的联动信号线,通信线及工作电源线也应分管敷设;假如出现不同类型的线共管,会影响系统运行的稳定性和可靠性,甚至会导致系统运行的崩溃.3。1.5 探测器的传输线路应选择不同颜色的导线,同一工程中相同线路的导线颜色应一致,接线端子应有标号,这样有利于提高安装和调试工作的进度和准确性。3.1。6 导线在管内不应有接头或扭结,这样才能保证线路有较好的机械强度,也能避开很多故障和隐患,导线的接头应在接线盒内焊接或用端子箱连接。3.1.7 为了防止潮气,灰尘进管,影响线路的绝缘,在多尘或潮湿场所,管路的管口和管子连接处均应做密封处理。3。1。8 管子入盒时,盒外侧应套锁母,内侧应装护口,在吊顶内敷设时,盒的内外侧应套锁母,这样做为了保证管子与连接盒不致于脱落,影响工程质量.3.1.9 自动报警系统的导线敷设后,应对每回路的导线用 500VMΩ 表测量绝缘电阻,对地电阻值不应小于 20MΩ。3。1。10 在线路敷设过程中,如因现场实际情况,需要对原设计线路走向...
