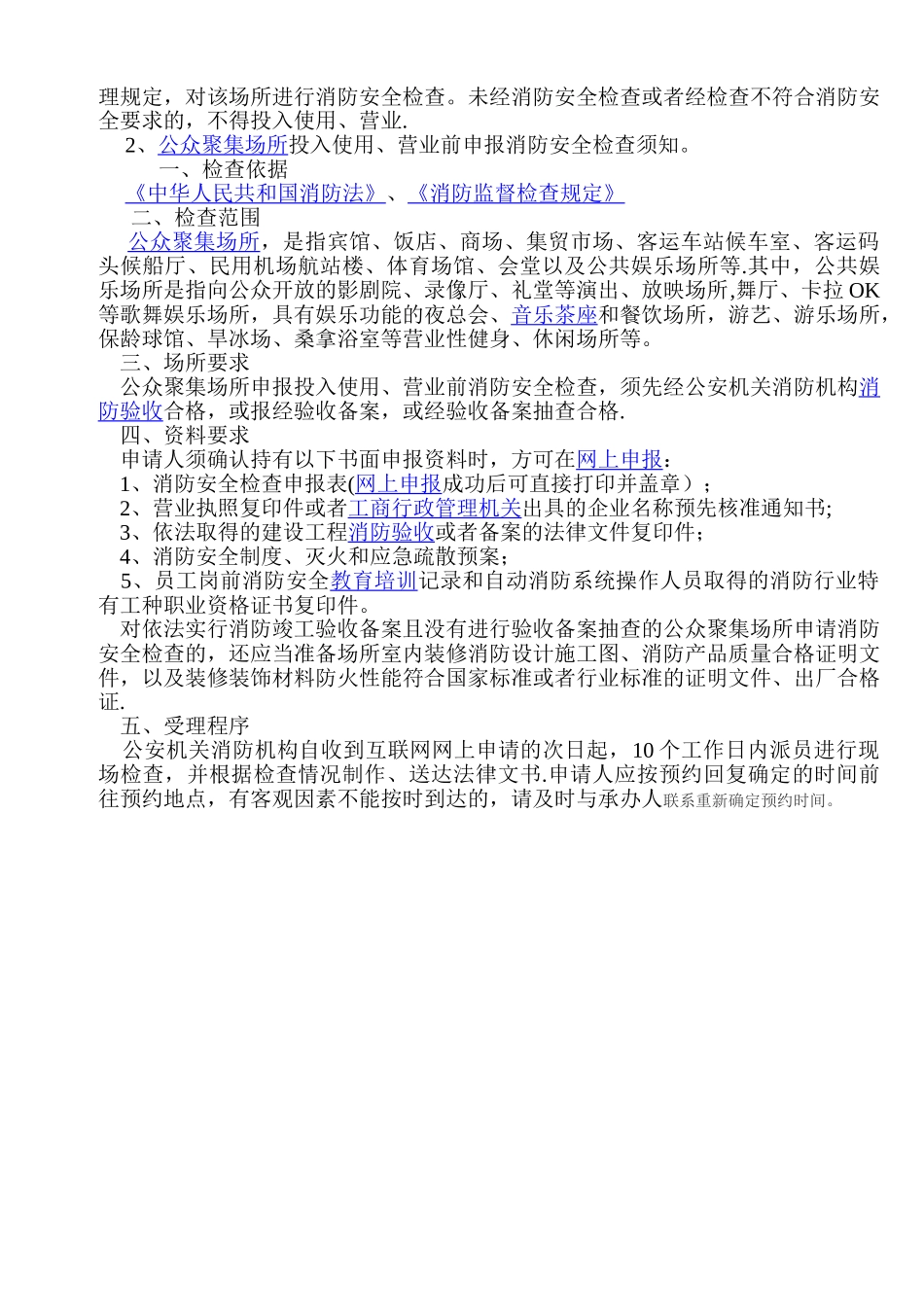

消防工程范围划分一、消火栓系统、自动喷淋系统:1
消火栓、自动喷淋管道、箱体及配件的安装、刷漆、保温
套管与管材环缝填塞由消防单位实施
管道孔洞、箱体洞口的预留及周边封堵抹灰找平由土建单位实施
保温涉及到电伴热,土建提供电源箱及上线
自动喷淋系统末端试水,排水口由土建单位实施
水泵接合器消防单位负责本体安装,井室砌筑及井盖封口由土建单位实施
二、消防泵房及水箱间设备:1
喷 淋 泵 、 消 火 栓 泵 、 稳 压 泵 、 气 压 罐 、 高 位 水 箱(Thespraypump,firepump,pump,changlinfire
compressuretank,watertank)由消防单位实施
设备基础由消防单位提供样本,土建单位实施
污水泵基础土建单位实施
高位水箱含各种出水管均由消防单位实施,进水以法兰(或丝扣)为界,土建单位负责进水法兰(或丝扣)外的阀门及管道(待图纸下来后再定)
消防水池进水、溢流、排空管由土建单位实施,消防泵吸水管及试水管由消防单位实施(待图纸下来后再定)
三、强电部分:1
喷淋泵、消火栓泵、稳压泵控制柜及下线有消防单位实施,控制柜上线及电源柜由土建单位实施
疏散指示、应急照明由土建单位实施
土建单位安装的各类配电箱柜(含电梯)须有切断非消防电源要求时,应设有分励脱扣器
消防单位负责模块安装及接线
调试时土建单位配合
四、消防自动报警系统:消防自动报警系统的穿线及设备安装由消防单位实施,本系统的预埋管线及带钢丝由土建单位实施
五、卷帘门系统:卷帘门系统由土建单位提供电源到位,卷帘门及控制箱安装由消防单位实施
六、通风、防排烟系统:1
各类风机、通风管道由消防单位实施
设备基础由消防单位提供样本,土建单位实施
卫生间内排风管道由土建单位实施
风机控制柜及下线由消防单位实施,控制柜上线及电源柜由土建单位实施
