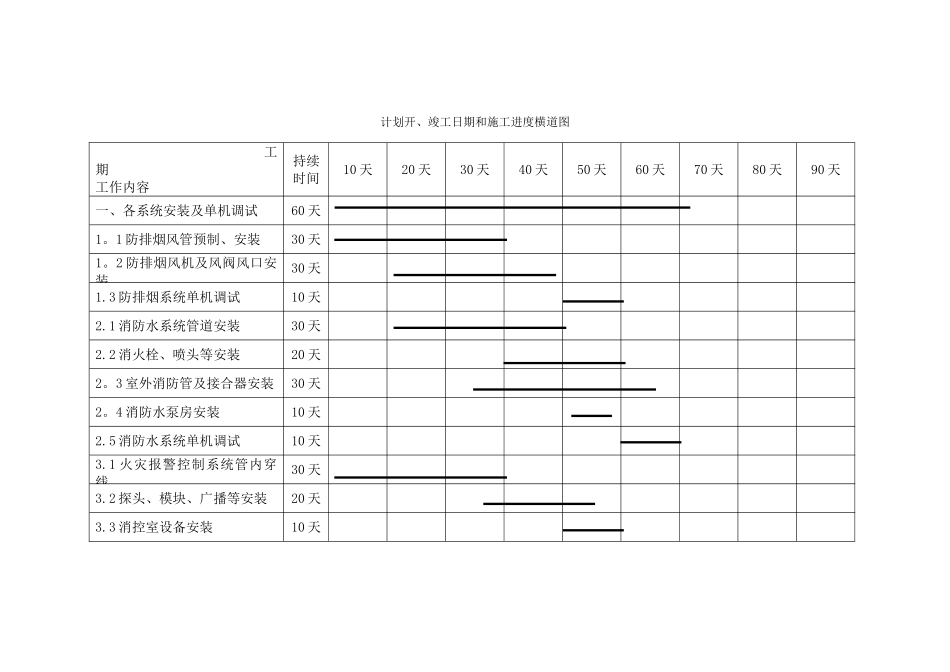

计划开、竣工日期和施工进度横道图 工期工作内容持续时间10 天20 天30 天40 天50 天60 天70 天80 天90 天一、各系统安装及单机调试60 天1
1 防排烟风管预制、安装30 天1
2 防排烟风机及风阀风口安装30 天1
3 防排烟系统单机调试10 天2
1 消防水系统管道安装30 天2
2 消火栓、喷头等安装20 天2
3 室外消防管及接合器安装30 天2
4 消防水泵房安装10 天2
5 消防水系统单机调试10 天3
1 火灾报警控制系统管内穿线30 天3
2 探头、模块、广播等安装20 天3
3 消控室设备安装10 天3

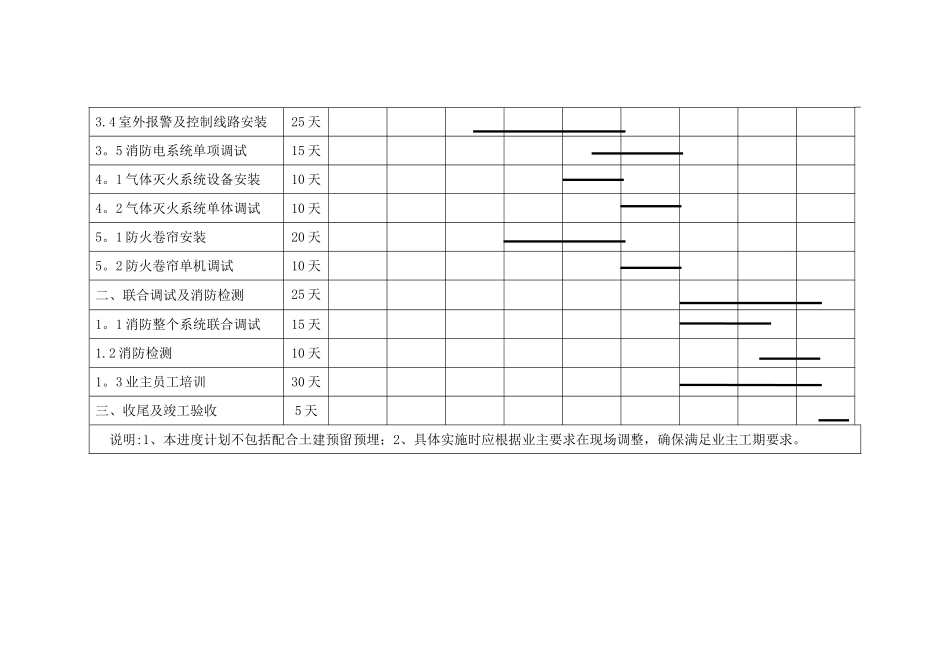

4 室外报警及控制线路安装25 天3
5 消防电系统单项调试15 天4
1 气体灭火系统设备安装10 天4
2 气体灭火系统单体调试10 天5
1 防火卷帘安装20 天5
2 防火卷帘单机调试10 天二、联合调试及消防检测25 天1
1 消防整个系统联合调试15 天1
2 消防检测10 天1
3 业主员工培训30 天三、收尾及竣工验收5 天 说明:1、本进度计划不包括配合土建预留预埋;2、具体实施时应根据业主要求在现场调整,确保满足业主工期要求
