淤泥搅拌桩施工技术交底

淤泥搅拌桩施工技术交底_第1页
1/4
淤泥搅拌桩施工技术交底_第2页
2/4
淤泥搅拌桩施工技术交底_第3页
3/4

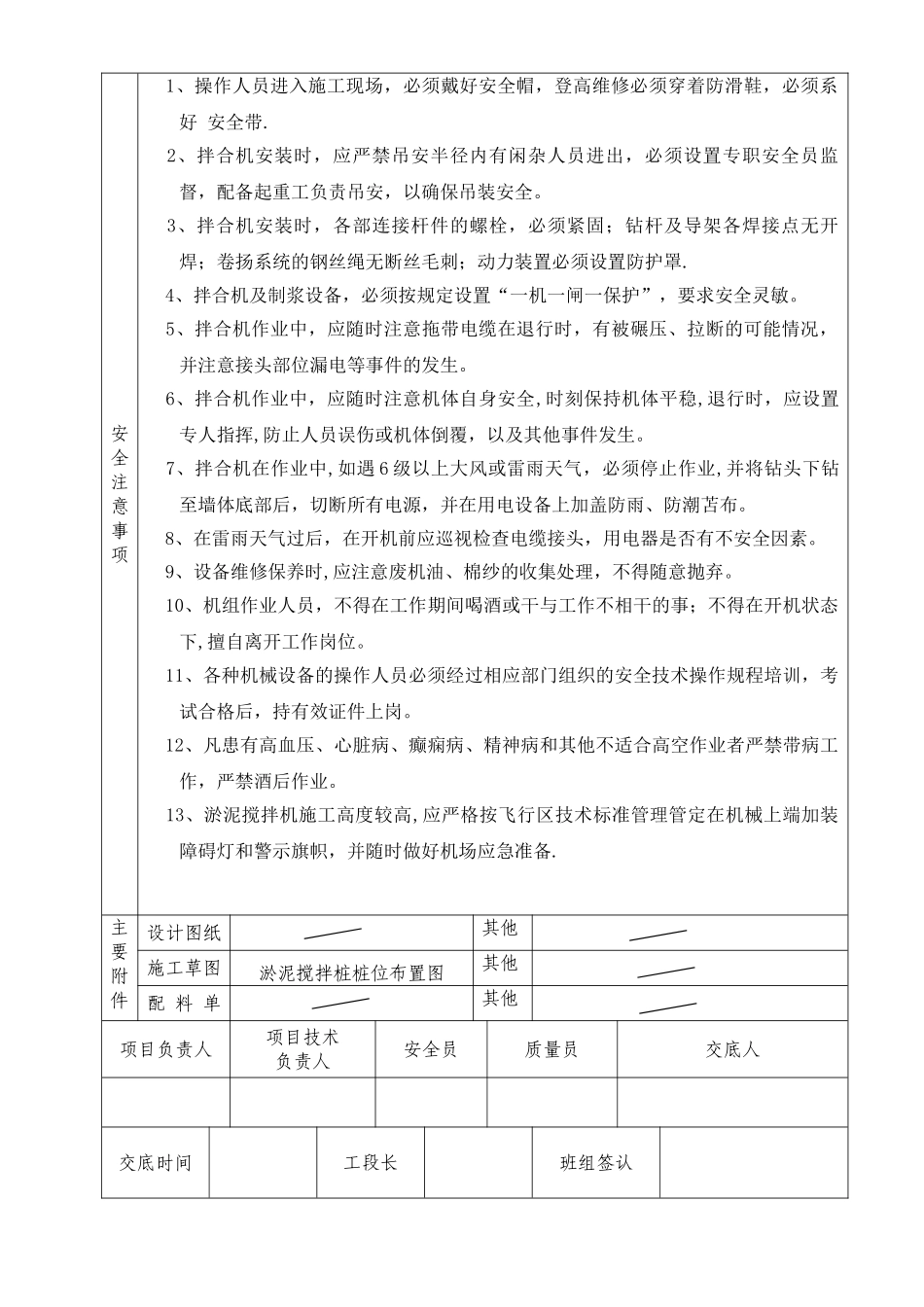

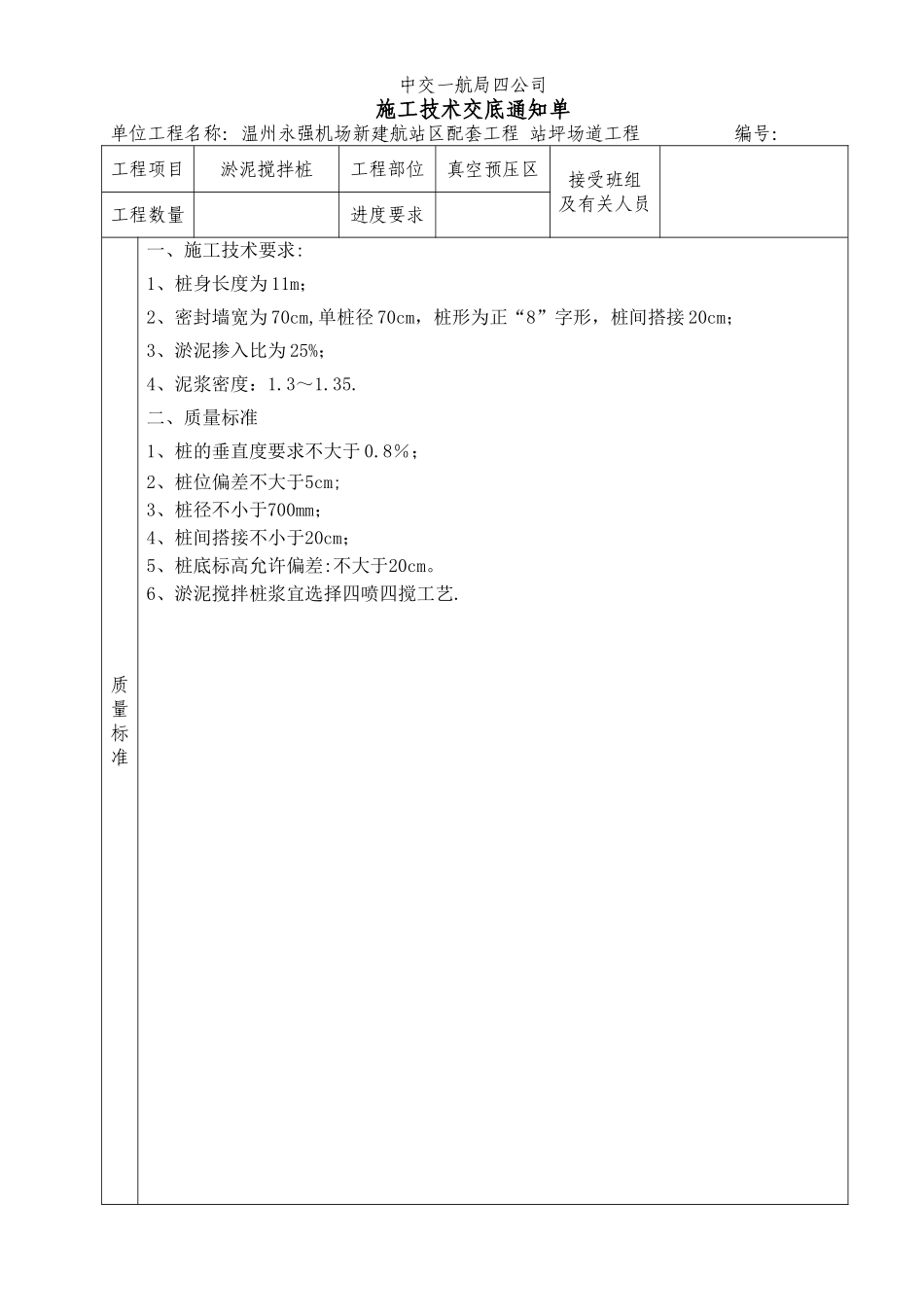

中交一航局四公司施工技术交底通知单单位工程名称:温州永强机场新建航站区配套工程 站坪场道工程 编号: 工程项目淤泥搅拌桩工程部位真空预压区接受班组及有关人员工程数量进度要求质量标准一、施工技术要求:1、桩身长度为 11m;2、密封墙宽为 70cm,单桩径 70cm,桩形为正“8”字形,桩间搭接 20cm;3、淤泥掺入比为 25%;4、泥浆密度:1.3~1.35.二、质量标准1、桩的垂直度要求不大于 0.8%;2、桩位偏差不大于5cm;3、桩径不小于700mm;4、桩间搭接不小于20cm;5、桩底标高允许偏差:不大于20cm。6、淤泥搅拌桩浆宜选择四喷四搅工艺.施工程序及操作要点一、施工程序1、密封墙施工:清理现场→定位放线→开挖槽口→搅拌机就位→输送泥浆→钻进输浆拌合→至底标高→提升输浆拌合→至顶标高→钻进输浆拌合→至底标高→提升输浆拌合→喷搅完成→搅拌机移位至下一桩位2、泥浆制备:安装制浆设备→开挖泥浆池→制备泥浆→检测泥浆密度→蓄浆池存放→泵送泥浆至搅拌机二、操作要点1、施工前准备(1)场地整平:清除地上和地下一切障碍物,要求平整高差控制在±5cm 以内;(2)测量定位: 根据测量控制点,沿区域边线外侧,放出槽口开挖尺寸控制线;(3)开挖槽口:沿区域边线外侧开槽,槽口宽 70cm,槽深 100cm;(4)搅拌机就位 ① 搅拌机钻头与桩位中心点对中误差不大于 5cm; ② 搅拌机水平误差不大于 2cm,垂直度不大于 0.8%。(5)桩位放样:沿槽口外侧进行桩位放样,桩位点每隔 50cm 间距测放一点,桩位放样点用细竹钎(竹尖涂有红油漆)作为桩位标志,桩位放样偏差不大于 5cm; (6)为了保证桩位准确,消除累计误差,要求每隔 25m 设置一个桩位控制点;(7)制备泥浆 ① 制备浆液:淤泥块径不得大于 10cm,不得掺有杂草; ② 制备好的浆液不得停置时间过长,应随拌随用; ③ 一次制备足够的浆量,能保证注浆连续供浆,以满足喷浆搅拌均匀和连续性; ④ 每桶浆液必须测量其浓度和比重,达到施工试验确定值、满足要求后方可注入储浆桶,由注浆泵在搅拌喷浆时连续泵送。(8)喷浆成桩 ① 喷搅工艺选择“四喷四搅”,即:“钻进输浆拌合→提升输浆拌合→钻进输浆拌合→提升输浆拌合”。 ②搅拌头钻进速度以0。5m/每分钟匀速下沉钻进搅拌喷浆,提升速度以0.4m/每分钟上升搅拌喷浆; ③ 喷浆标高要求:喷浆顶标高以基槽底面为起始,终喷底标高以进入粉砂层 0.5m 以下为止; ④ 施工记录要求:深度记录误差不得大于 10cm,...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

淤泥搅拌桩施工技术交底

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
