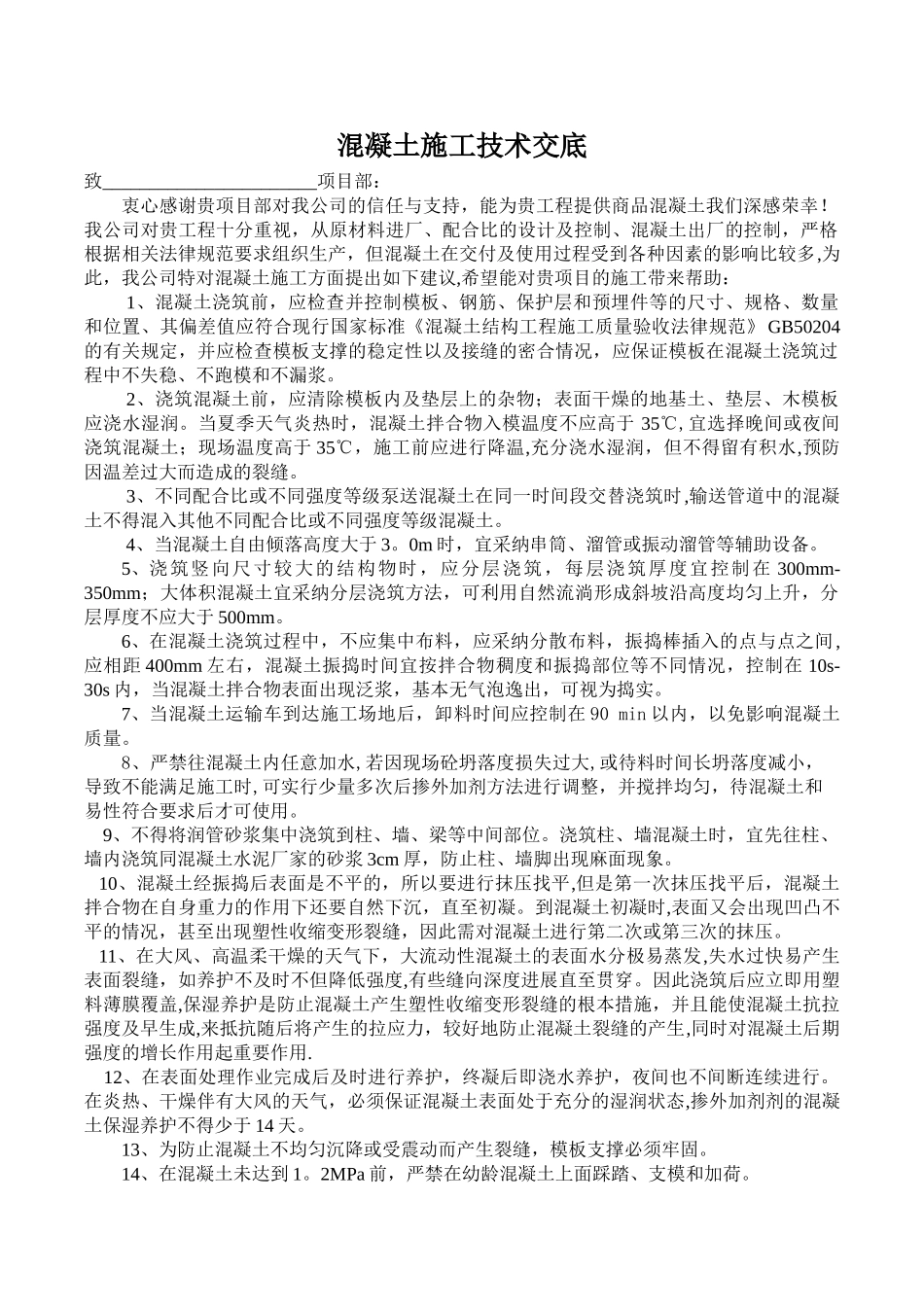

混凝土施工技术交底致_______________________项目部: 衷心感谢贵项目部对我公司的信任与支持,能为贵工程提供商品混凝土我们深感荣幸
我公司对贵工程十分重视,从原材料进厂、配合比的设计及控制、混凝土出厂的控制,严格根据相关法律规范要求组织生产,但混凝土在交付及使用过程受到各种因素的影响比较多,为此,我公司特对混凝土施工方面提出如下建议,希望能对贵项目的施工带来帮助: 1、混凝土浇筑前,应检查并控制模板、钢筋、保护层和预埋件等的尺寸、规格、数量和位置、其偏差值应符合现行国家标准《混凝土结构工程施工质量验收法律规范》 GB50204的有关规定,并应检查模板支撑的稳定性以及接缝的密合情况,应保证模板在混凝土浇筑过程中不失稳、不跑模和不漏浆
2、浇筑混凝土前,应清除模板内及垫层上的杂物;表面干燥的地基土、垫层、木模板应浇水湿润
当夏季天气炎热时,混凝土拌合物入模温度不应高于 35℃,宜选择晚间或夜间浇筑混凝土;现场温度高于 35℃,施工前应进行降温,充分浇水湿润,但不得留有积水,预防因温差过大而造成的裂缝
3、不同配合比或不同强度等级泵送混凝土在同一时间段交替浇筑时,输送管道中的混凝土不得混入其他不同配合比或不同强度等级混凝土
4、当混凝土自由倾落高度大于 3
0m 时,宜采纳串筒、溜管或振动溜管等辅助设备
5、浇筑竖向尺寸较大的结构物时,应分层浇筑,每层浇筑厚度宜控制在 300mm-350mm;大体积混凝土宜采纳分层浇筑方法,可利用自然流淌形成斜坡沿高度均匀上升,分层厚度不应大于 500mm
6、在混凝土浇筑过程中,不应集中布料,应采纳分散布料,振捣棒插入的点与点之间,应相距 400mm 左右,混凝土振捣时间宜按拌合物稠度和振捣部位等不同情况,控制在 10s-30s 内,当混凝土拌合物表面出现泛浆,基本无气泡逸出,可视为捣实
7、当混凝土运输车到达施工场地
