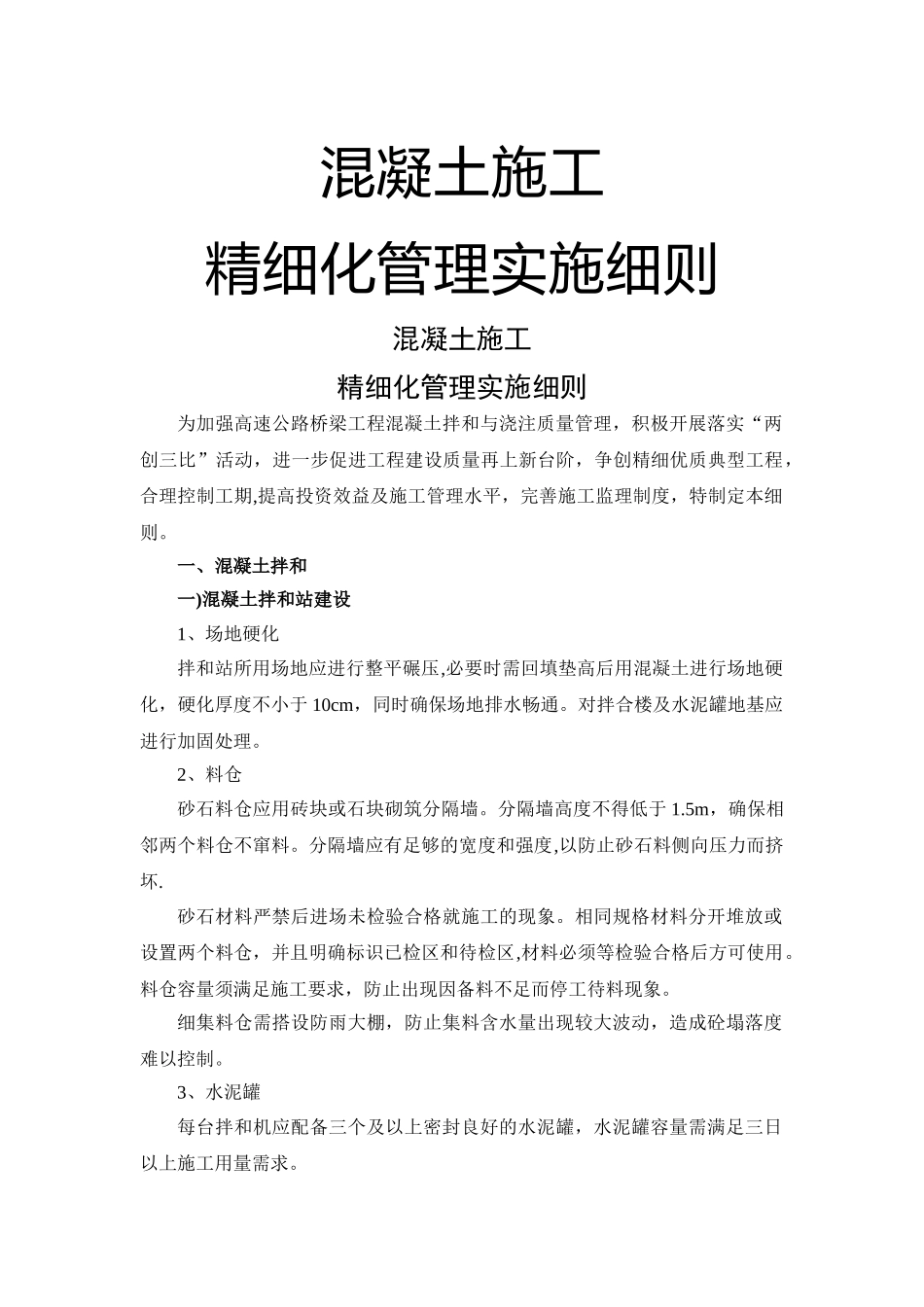

混凝土施工精细化管理实施细则混凝土施工精细化管理实施细则为加强高速公路桥梁工程混凝土拌和与浇注质量管理,积极开展落实“两创三比”活动,进一步促进工程建设质量再上新台阶,争创精细优质典型工程,合理控制工期,提高投资效益及施工管理水平,完善施工监理制度,特制定本细则
一、混凝土拌和一)混凝土拌和站建设1、场地硬化拌和站所用场地应进行整平碾压,必要时需回填垫高后用混凝土进行场地硬化,硬化厚度不小于 10cm,同时确保场地排水畅通
对拌合楼及水泥罐地基应进行加固处理
2、料仓砂石料仓应用砖块或石块砌筑分隔墙
分隔墙高度不得低于 1
5m,确保相邻两个料仓不窜料
分隔墙应有足够的宽度和强度,以防止砂石料侧向压力而挤坏
砂石材料严禁后进场未检验合格就施工的现象
相同规格材料分开堆放或设置两个料仓,并且明确标识已检区和待检区,材料必须等检验合格后方可使用
料仓容量须满足施工要求,防止出现因备料不足而停工待料现象
细集料仓需搭设防雨大棚,防止集料含水量出现较大波动,造成砼塌落度难以控制

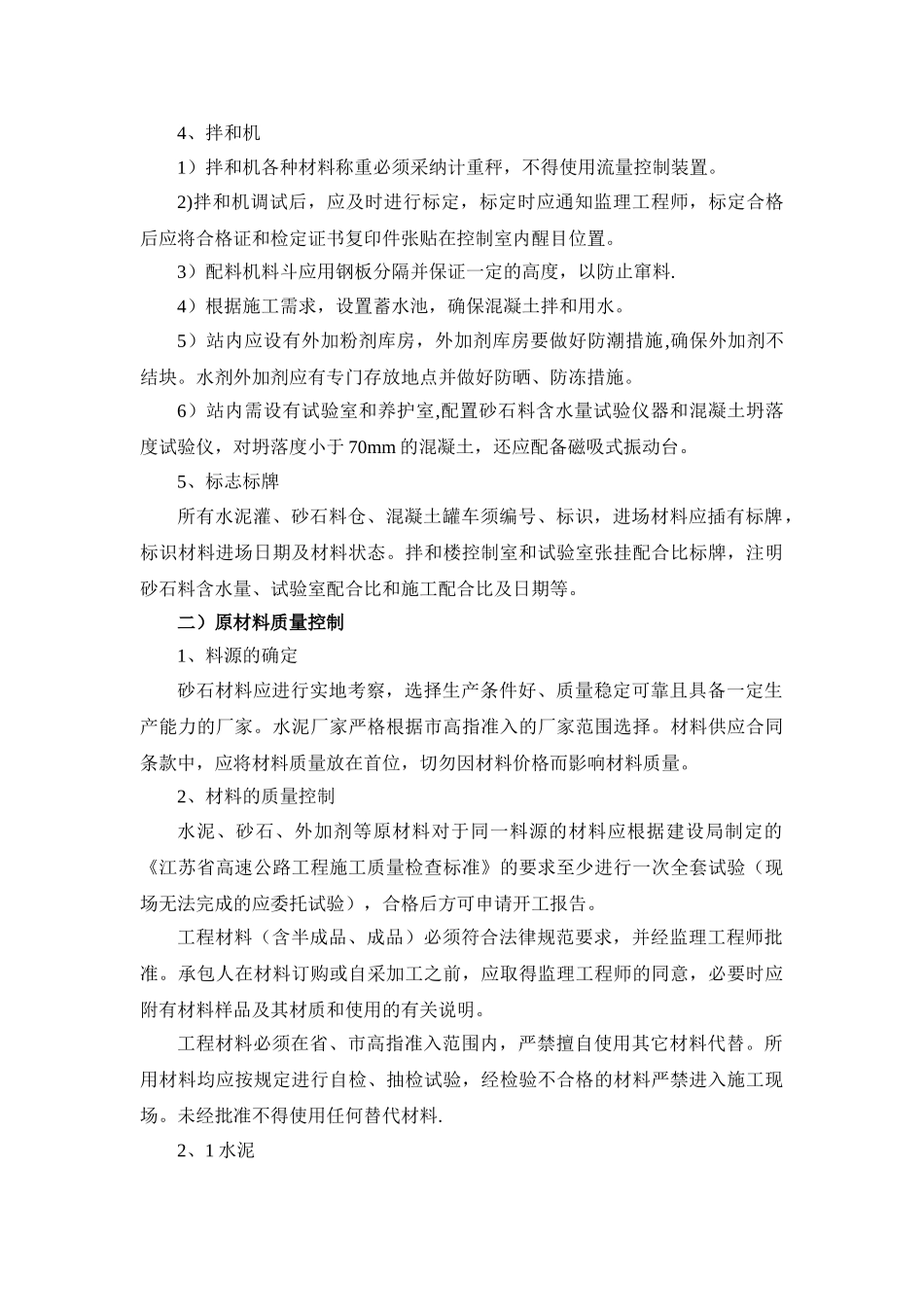

3、水泥罐每台拌和机应配备三个及以上密封良好的水泥罐,水泥罐容量需满足三日以上施工用量需求
4、拌和机1)拌和机各种材料称重必须采纳计重秤,不得使用流量控制装置
2)拌和机调试后,应及时进行标定,标定时应通知监理工程师,标定合格后应将合格证和检定证书复印件张贴在控制室内醒目位置
3)配料机料斗应用钢板分隔并保证一定的高度,以防止窜料
4)根据施工需求,设置蓄水池,确保混凝土拌和用水
5)站内应设有外加粉剂库房,外加剂库房要做好防潮措施,确保外加剂不结块
水剂外加剂应有专门存放地点并做好防晒、防冻措施
6)站内需设有试验室和养护室,配置砂石料含水量试验仪器和混凝土坍落度试验仪,对坍落度小于 70mm 的混凝土,还应配备磁吸式振动台
5、标志标牌所有水泥灌、砂石料仓、混凝土罐车须编号、标识,进场材料应插有标牌,
