混凝土管桩接桩灌芯方案一
工程概况:本工程位于六合区程桥街道,桂花新苑北侧
地下建筑面积10502
28m2,其中车库部分 7668
27m2(包括人防、非人防)筏板厚度:人防 500mm
车库 450mm
混凝土 C35/P6,车库 共 计 300 根 桩
主 楼 1# 、 2# 、 3# 楼 筏 板 厚 度 600mm,4#/5#、6#楼筏板厚度 550mm
混凝土 C35/P6,计 555 根桩
、砼管桩接桩施工:本 工 程 接 桩 采 纳 砼 灌 芯 接 桩 方 案 , 做 法 详 见 苏 JH002—2024(24 页)
1.根据图纸,本工程基础分别使用的 PHA—400(95)AB—C80桩
按设计要求,桩头接桩砼标号应使用 C40 微膨胀砼灌芯
2.灌芯使用的锚固钢筋为 HRB400、箍筋为 HPB300 级钢筋:φ400 管桩,8φ20 钢筋,桩内箍筋 Φ6 @ 250
锚固主筋长度为:车库部分为抗拔桩,按设计图纸需 3
主楼部分为抗压桩,按设计图纸需 2m 填芯
3.砼托板使用 3mm 厚铁板和接桩锚筋,端头焊接,托板直径按桩孔内径缩小 20mm
抗拔桩钢筋长 3
2m+32*0
抗压桩钢筋长 2m+32*0
64m5.从托板向上 2 m 处使用 3Φ8(L=桩外径),和锚固筋垂直交叉点焊牢靠,严禁将主筋焊接咬伤
6.砼浇筑前,应清除砖胎模内的建筑垃圾,和管壁内的泥浆等垃圾,并冲洗洁净,排清胎模内桩孔内积水(从桩顶向下不少于2m),确保灌芯砼和桩身粘接良好
7.砼应搅拌均匀,振捣密实
砼浇筑完毕后,应及时清理锚固筋上的水泥浆,并在终凝后,进行浇水养护,时间不少于 14 天

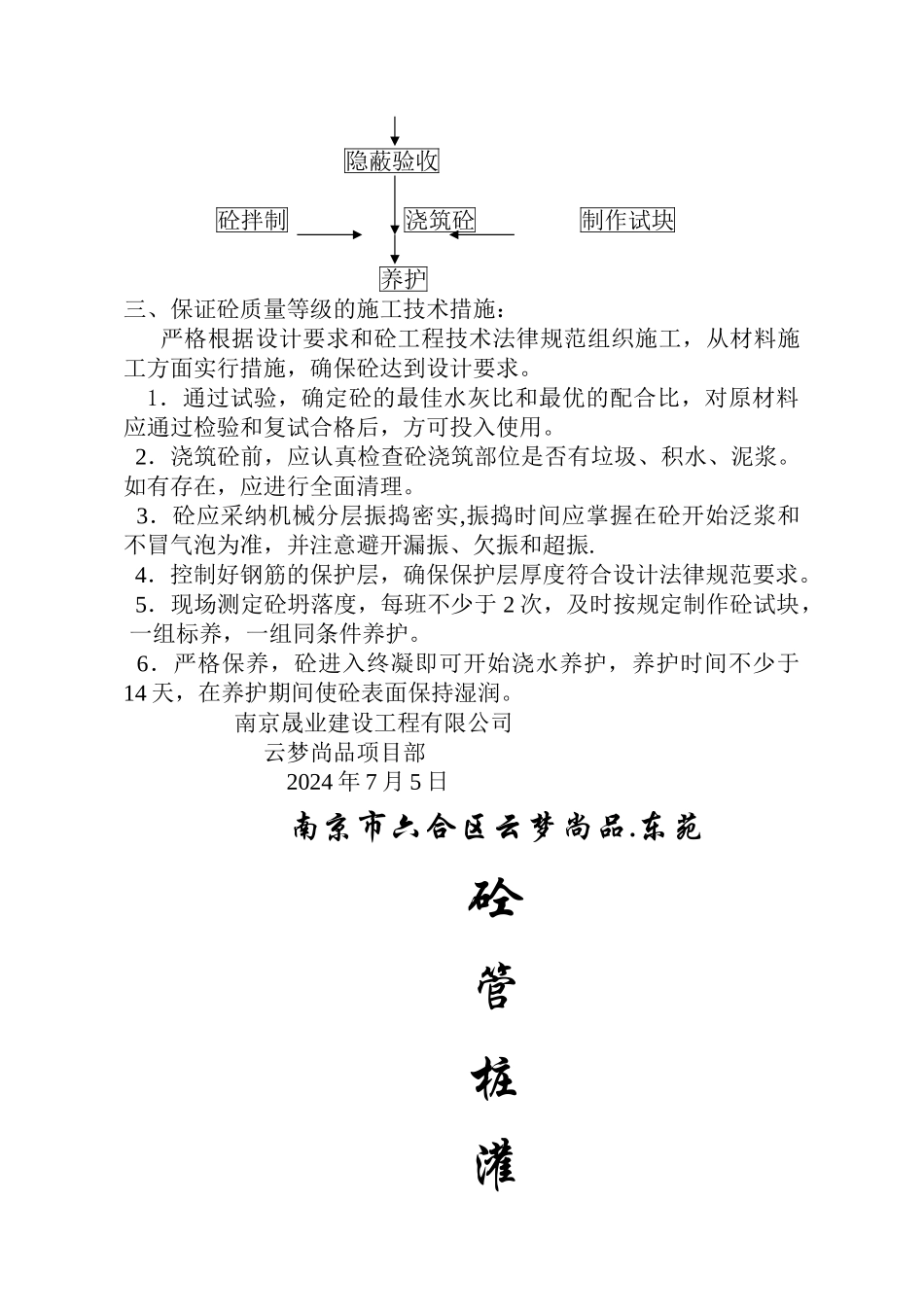

8.灌芯砼施工工艺流程图: 清除砖胎模内垃圾 清除桩孔内的泥浆(2m 深)按装锚钢筋隐蔽验收 砼拌制 浇筑砼 制作试块 养护
