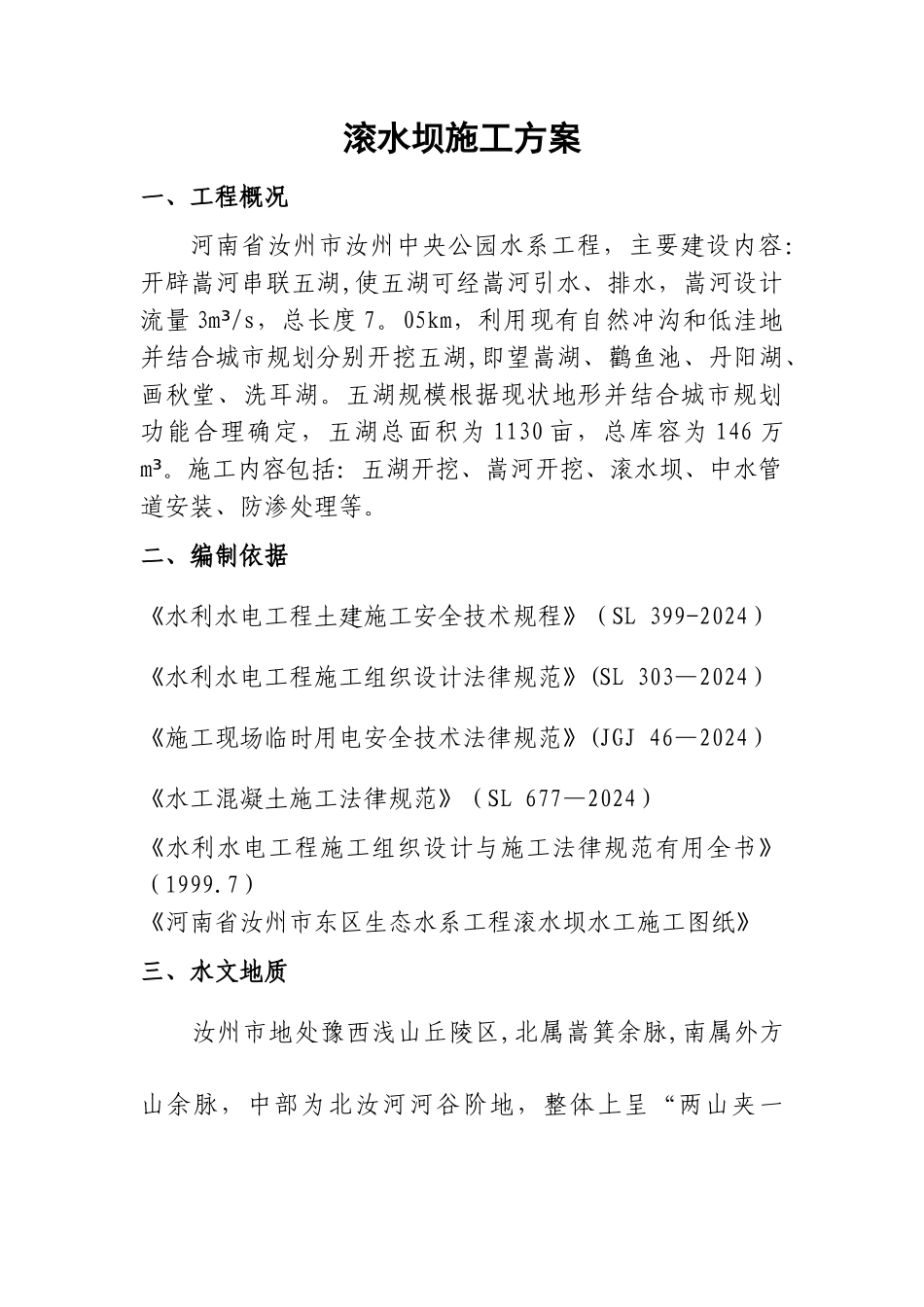

汝州市中央公园水系工程滚 水 坝 施 工 方 案 批 准: 冯 爱 军 审 核: 刘 建 峰 编 制: 韩 光 高 宇 龙 河南省水利第一工程局2024 年 1 月滚水坝施工方案一、工程概况河南省汝州市汝州中央公园水系工程,主要建设内容:开辟嵩河串联五湖,使五湖可经嵩河引水、排水,嵩河设计流量 3m /s³,总长度 7
05km,利用现有自然冲沟和低洼地并结合城市规划分别开挖五湖,即望嵩湖、鹳鱼池、丹阳湖、画秋堂、洗耳湖
五湖规模根据现状地形并结合城市规划功能合理确定,五湖总面积为 1130 亩,总库容为 146 万m³
施工内容包括:五湖开挖、嵩河开挖、滚水坝、中水管道安装、防渗处理等
二、编制依据《水利水电工程土建施工安全技术规程》(SL 399-2024)《水利水电工程施工组织设计法律规范》(SL 303—2024)《施工现场临时用电安全技术法律规范》(JGJ 46—2024)《水工混凝土施工法律规范》(SL 677—2024)《水利水电工程施工组织设计与施工法律规范有用全书》(1999
7)《河南省汝州市东区生态水系工程滚水坝水工施工图纸》三、水文地质 汝州市地处豫西浅山丘陵区,北属嵩箕余脉,南属外方山余脉,中部为北汝河河谷阶地,整体上呈“两山夹一川”之势
汝州市属暖温带大陆性季风气候,年平均气温14
2℃,降水量650
四、施工总体控制目标1
工期控制目标滚水坝工程计划于2024年1月8日开工、2024年7月31日完工
质量控制目标达到国家验收法律规范规定的合格标准
施工安全控制目标无责任死亡事故发生,杜绝重大机械设备事故、重大火灾事故、特大交通事故、重大垮(塌)事故
文明施工控制目标创文明建设施工场地
环境保护控制目标创建环境保护优良施工施工场地
水土保持控制目标创建水土保持优良施工施工场地
五、施工准备1
施工测量 本工程项目测量
