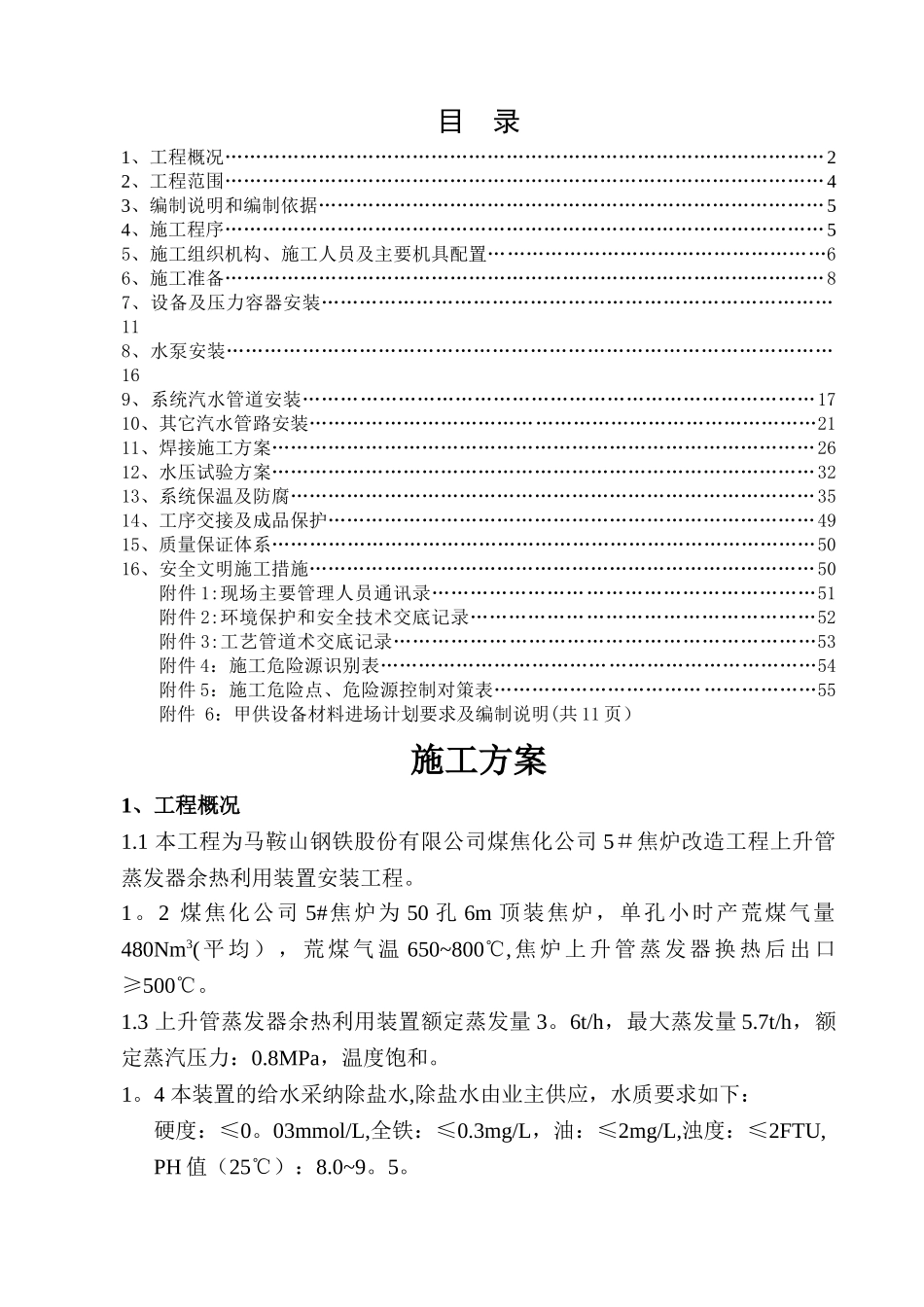

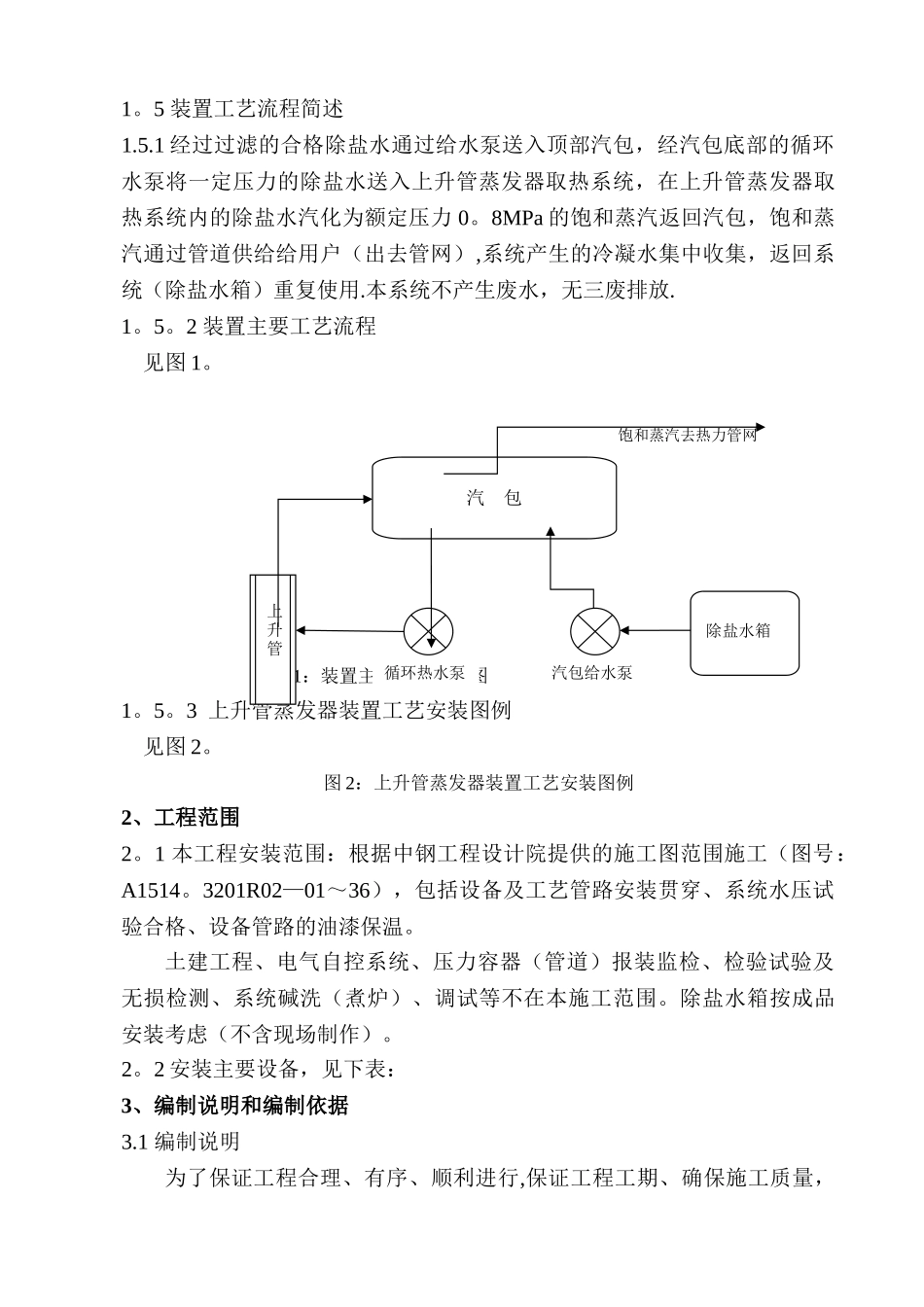

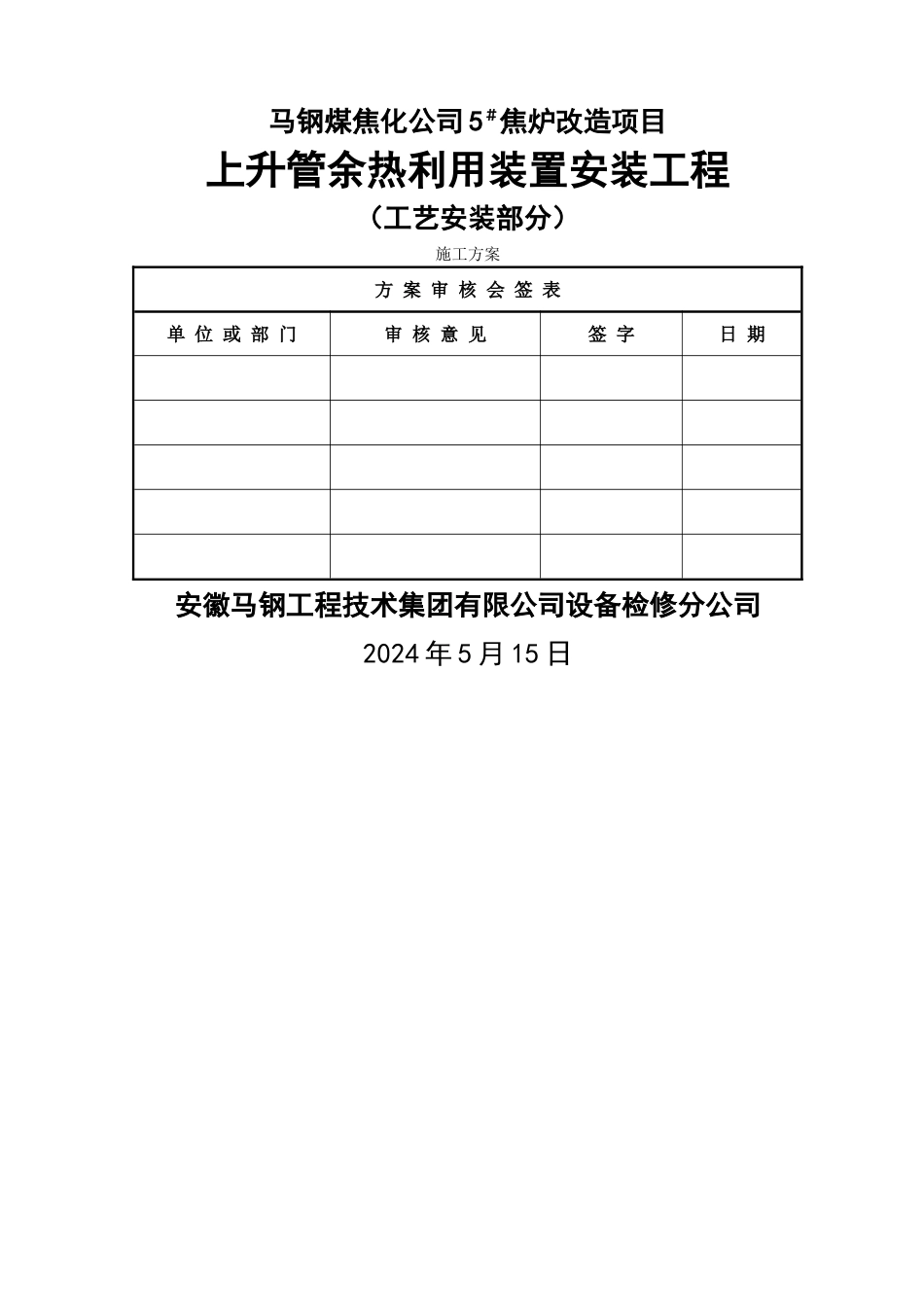

马钢煤焦化公司 5#焦炉改造项目上升管余热利用装置安装工程(工艺安装部分)施工方案方 案 审 核 会 签 表单 位 或 部 门审 核 意 见签 字日 期安徽马钢工程技术集团有限公司设备检修分公司2024 年 5 月 15 日目 录1、工程概况……………………………………………………………………………………22、工程范围……………………………………………………………………………………43、编制说明和编制依据………………………………………………………………………54、施工程序……………………………………………………………………………………55、施工组织机构、施工人员及主要机具配置………………………………………………66、施工准备……………………………………………………………………………………87、设备及压力容器安装………………………………………………………………………118、水泵安装……………………………………………………………………………………169、系统汽水管道安装………………………………………………………………………1710、其它汽水管路安装………………………………………………………………………2111、焊接施工方案……………………………………………………………………………2612、水压试验方案……………………………………………………………………………3213、系统保温及防腐…………………………………………………………………………3514、工序交接及成品保护……………………………………………………………………4915、质量保证体系……………………………………………………………………………5016、安全文明施工措施………………………………………………………………………50附件 1:现场主要管理人员通讯录……………………………………………………51附件 2:环境保护和安全技术交底记录………………………………………………52附件 3:工艺管道术交底记录…………………………………………………………53附件 4:施工危险源识别表……………………………………………………………54附件 5:施工危险点、危险源控制对策表……………………………………………55 附件 6:甲供设备材料进场计划要求及编制说明(共 11 页)施工方案1、工程概况1.1 本工程为马鞍山钢铁股份有限公司煤焦化公司 5#焦炉改造工程上升管蒸发器余热利用装置安装工程。1。2 煤焦化公司 5#焦...
