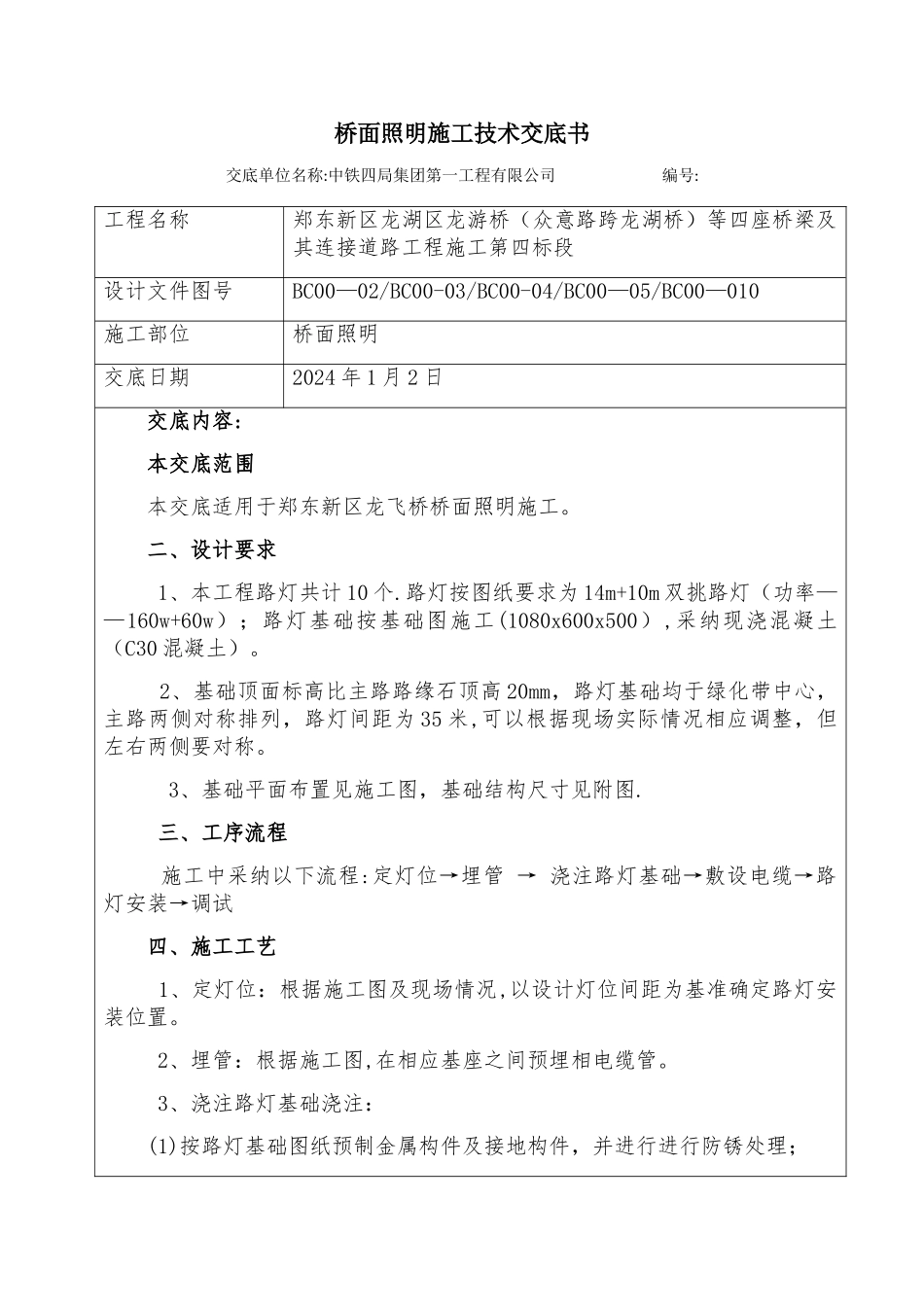

桥面照明施工技术交底书交底单位名称:中铁四局集团第一工程有限公司 编号:工程名称郑东新区龙湖区龙游桥(众意路跨龙湖桥)等四座桥梁及其连接道路工程施工第四标段设计文件图号BC00—02/BC00-03/BC00-04/BC00—05/BC00—010施工部位桥面照明交底日期2024 年 1 月 2 日 交底内容: 本交底范围 本交底适用于郑东新区龙飞桥桥面照明施工
二、设计要求 1、本工程路灯共计 10 个
路灯按图纸要求为 14m+10m 双挑路灯(功率——160w+60w);路灯基础按基础图施工(1080x600x500),采纳现浇混凝土(C30 混凝土)
2、基础顶面标高比主路路缘石顶高 20mm,路灯基础均于绿化带中心,主路两侧对称排列,路灯间距为 35 米,可以根据现场实际情况相应调整,但左右两侧要对称
3、基础平面布置见施工图,基础结构尺寸见附图
三、工序流程 施工中采纳以下流程:定灯位→埋管 → 浇注路灯基础→敷设电缆→路灯安装→调试 四、施工工艺 1、定灯位:根据施工图及现场情况,以设计灯位间距为基准确定路灯安装位置
2、埋管:根据施工图,在相应基座之间预埋相电缆管

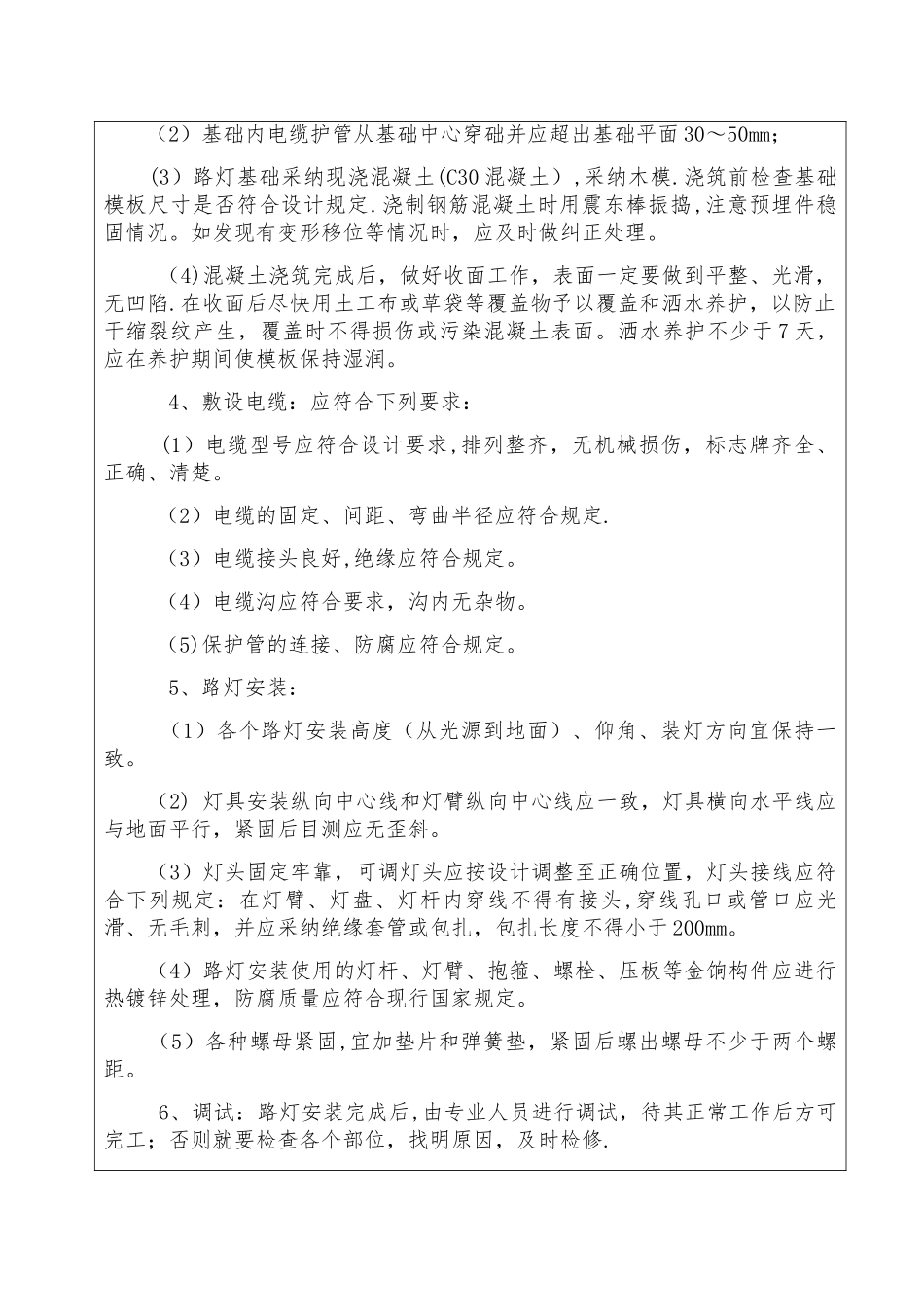

3、浇注路灯基础浇注: (1)按路灯基础图纸预制金属构件及接地构件,并进行进行防锈处理; (2)基础内电缆护管从基础中心穿础并应超出基础平面 30~50mm; (3)路灯基础采纳现浇混凝土(C30 混凝土),采纳木模
浇筑前检查基础模板尺寸是否符合设计规定
浇制钢筋混凝土时用震东棒振捣,注意预埋件稳固情况
如发现有变形移位等情况时,应及时做纠正处理
(4)混凝土浇筑完成后,做好收面工作,表面一定要做到平整、光滑,无凹陷
在收面后尽快用土工布或草袋等覆盖物予以覆盖和洒水养护,以防止干缩裂纹产生,覆盖时不得损伤或污染混凝土表面

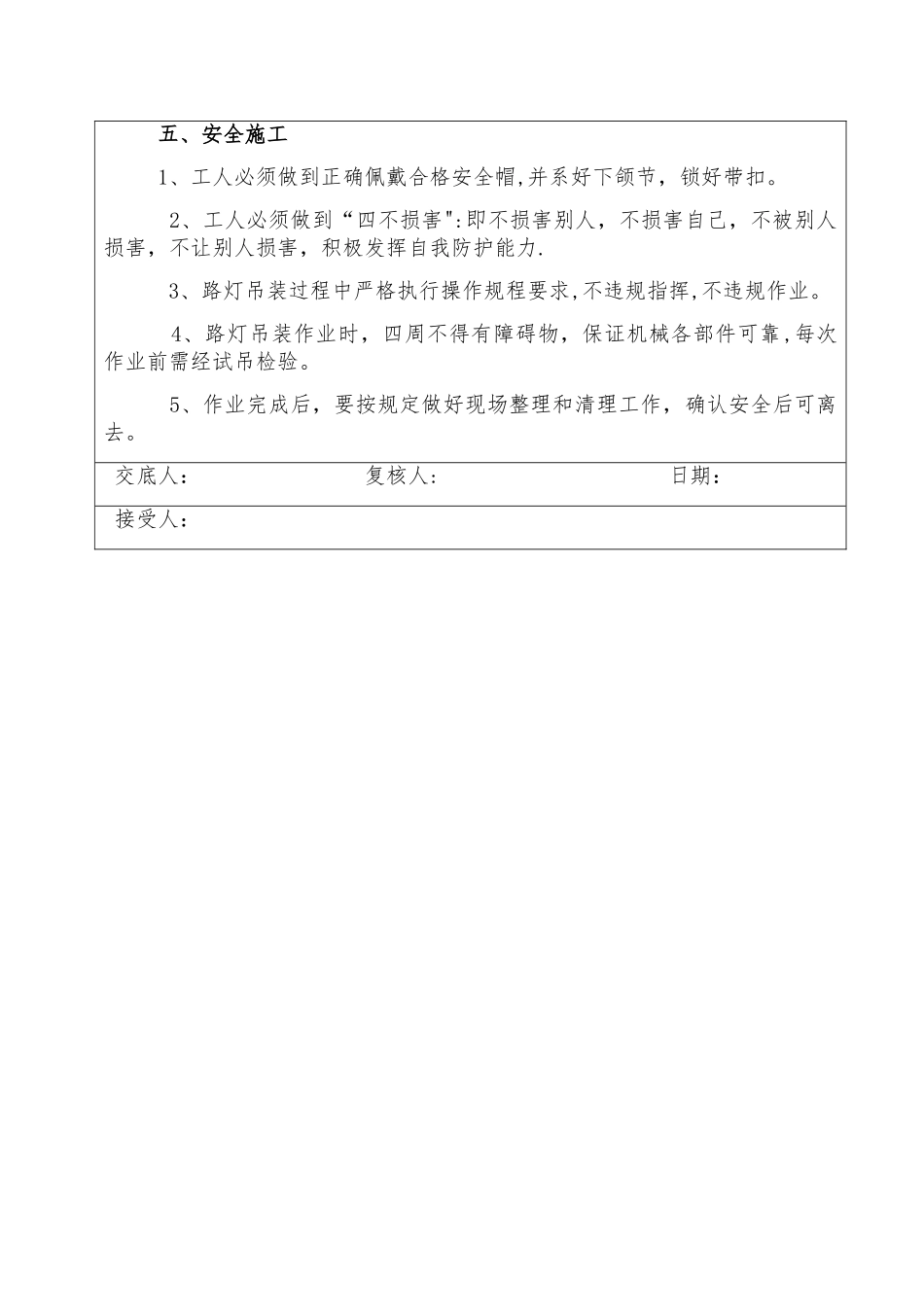

洒水养护不少于 7 天,应在养护期间使模板保持湿润
