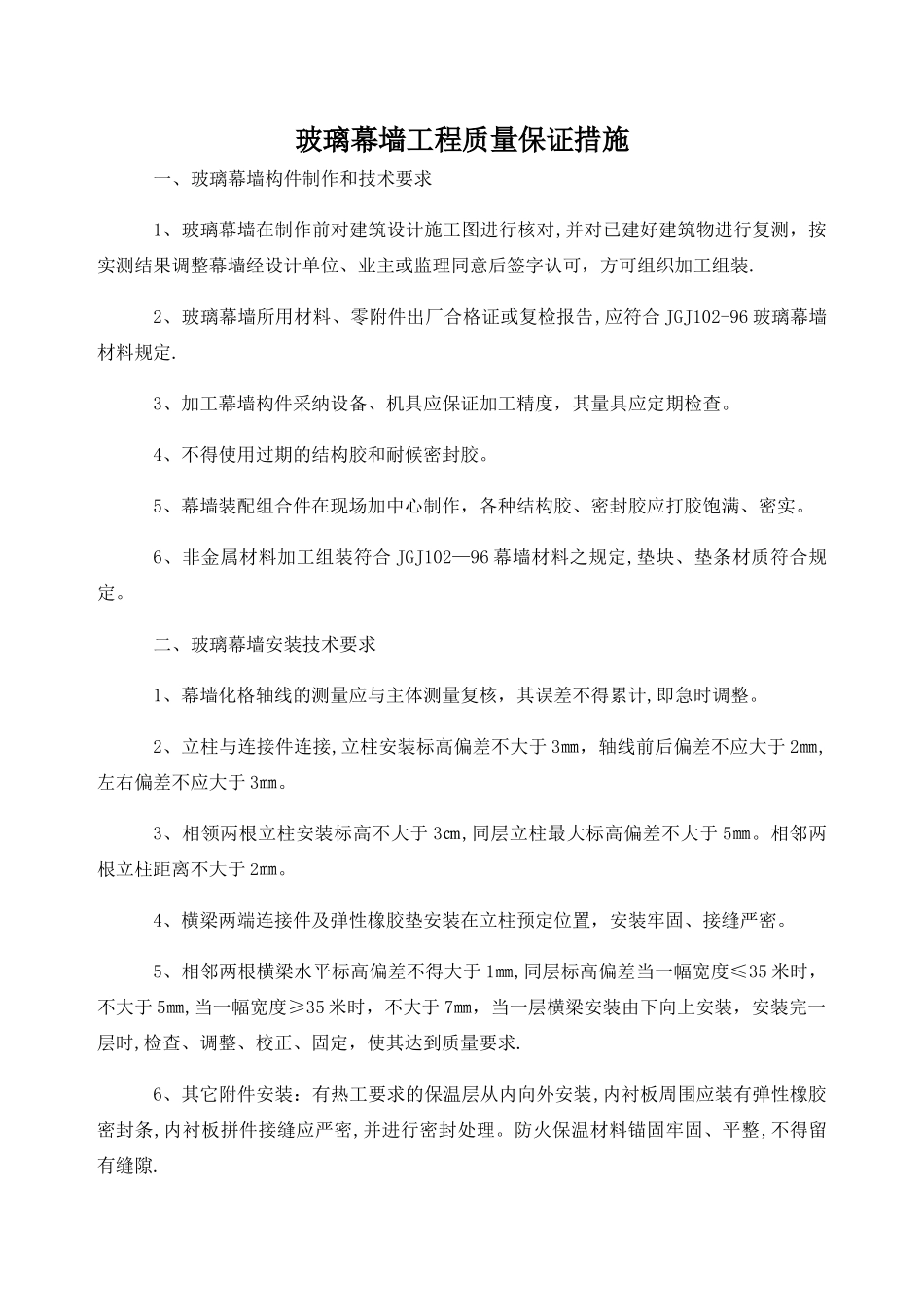

玻璃幕墙工程质量保证措施一、玻璃幕墙构件制作和技术要求1、玻璃幕墙在制作前对建筑设计施工图进行核对,并对已建好建筑物进行复测,按实测结果调整幕墙经设计单位、业主或监理同意后签字认可,方可组织加工组装
2、玻璃幕墙所用材料、零附件出厂合格证或复检报告,应符合 JGJ102-96 玻璃幕墙材料规定
3、加工幕墙构件采纳设备、机具应保证加工精度,其量具应定期检查
4、不得使用过期的结构胶和耐候密封胶
5、幕墙装配组合件在现场加中心制作,各种结构胶、密封胶应打胶饱满、密实
6、非金属材料加工组装符合 JGJ102—96 幕墙材料之规定,垫块、垫条材质符合规定
二、玻璃幕墙安装技术要求1、幕墙化格轴线的测量应与主体测量复核,其误差不得累计,即急时调整
2、立柱与连接件连接,立柱安装标高偏差不大于 3㎜,轴线前后偏差不应大于 2㎜,左右偏差不应大于 3㎜
3、相领两根立柱安装标高不大于 3㎝,同层立柱最大标高偏差不大于 5㎜
相邻两根立柱距离不大于 2㎜
4、横梁两端连接件及弹性橡胶垫安装在立柱预定位置,安装牢固、接缝严密
5、相邻两根横梁水平标高偏差不得大于 1㎜,同层标高偏差当一幅宽度≤35 米时,不大于 5㎜,当一幅宽度≥35 米时,不大于 7㎜,当一层横梁安装由下向上安装,安装完一层时,检查、调整、校正、固定,使其达到质量要求
6、其它附件安装:有热工要求的保温层从内向外安装,内衬板周围应装有弹性橡胶密封条,内衬板拼件接缝应严密,并进行密封处理
防火保温材料锚固牢固、平整,不得留有缝隙

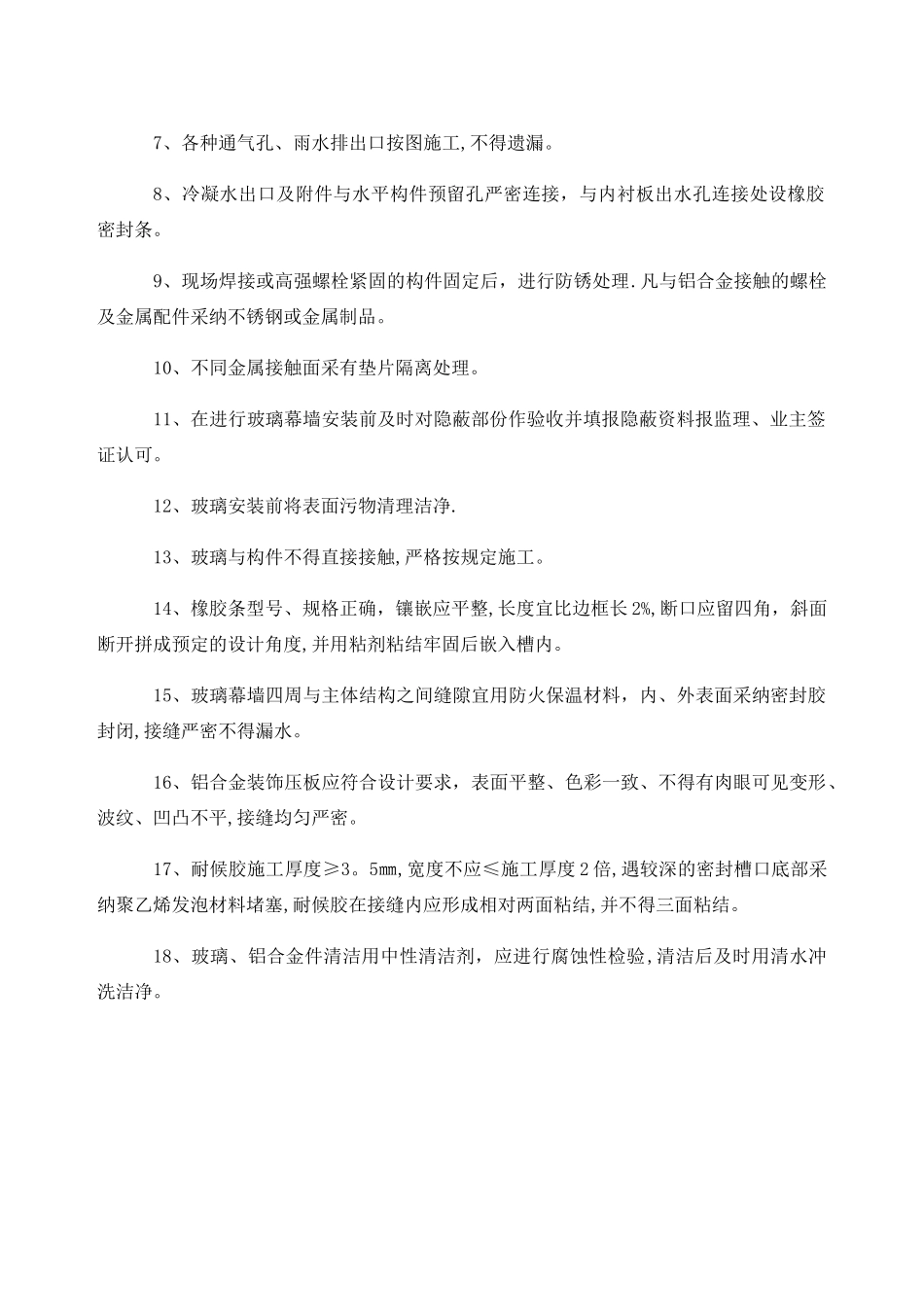

7、各种通气孔、雨水排出口按图施工,不得遗漏
8、冷凝水出口及附件与水平构件预留孔严密连接,与内衬板出水孔连接处设橡胶密封条
9、现场焊接或高强螺栓紧固的构件固定后,进行防锈处理
凡与铝合金接触的螺栓及金属配件采纳不锈钢或金属制品
10、不同金属接触面采有垫片隔离处理
11、在进行玻璃幕墙安装前
