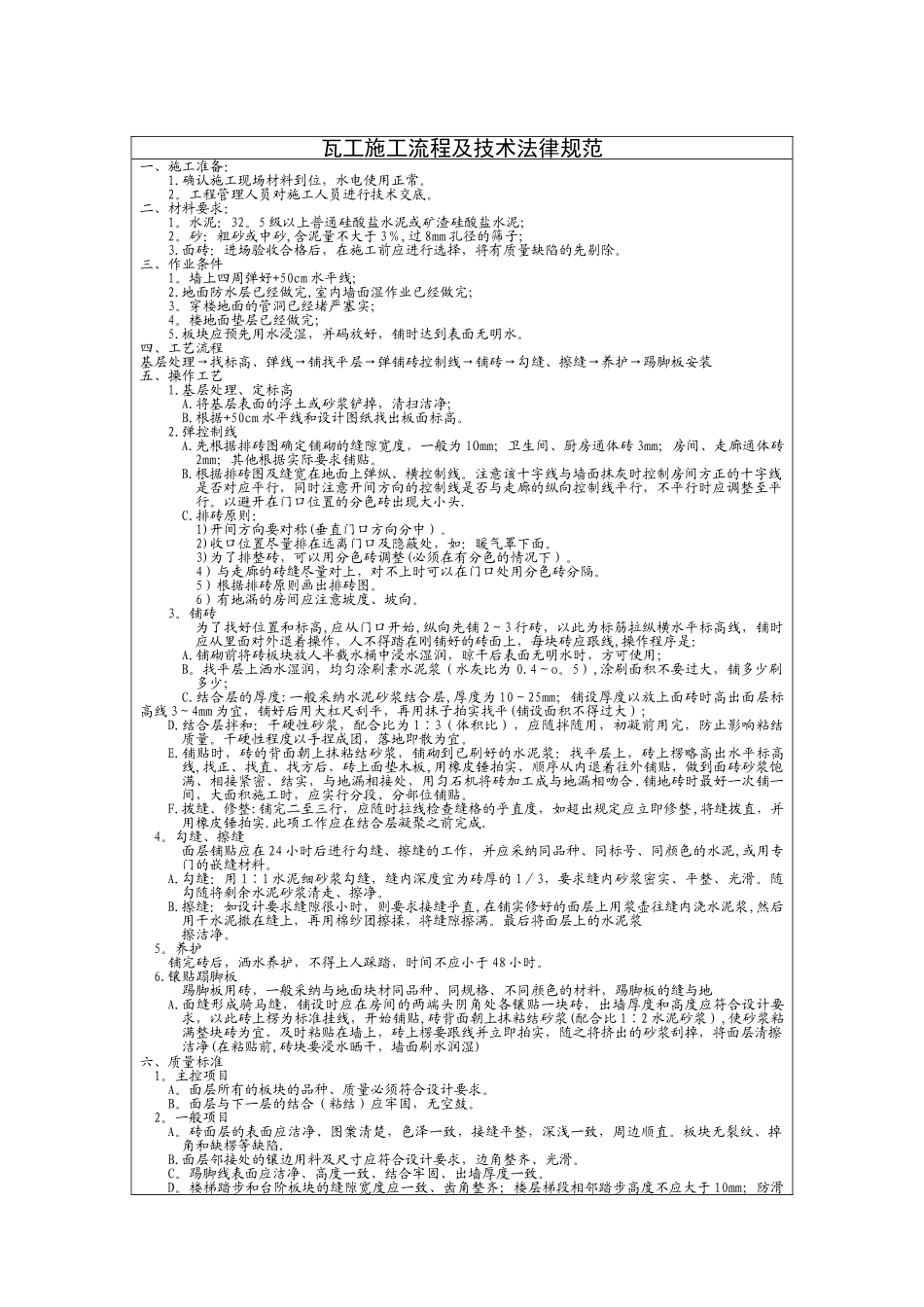

瓦工施工流程及技术法律规范一、施工准备:1
确认施工现场材料到位,水电使用正常
工程管理人员对施工人员进行技术交底
二、材料要求:1
5 级以上普通硅酸盐水泥或矿渣硅酸盐水泥;2
砂:粗砂或中砂,含泥量不大于 3%,过 8mm 孔径的筛子;3
面砖:进场验收合格后,在施工前应进行选择,将有质量缺陷的先剔除
三、作业条件1
墙上四周弹好+50cm 水平线;2
地面防水层已经做完,室内墙面湿作业已经做完;3
穿楼地面的管洞已经堵严塞实; 4
楼地面垫层已经做完;5
板块应预先用水浸湿,并码放好,铺时达到表面无明水
四、工艺流程基层处理→找标高、弹线→铺找平层→弹铺砖控制线→铺砖→勾缝、擦缝→养护→踢脚板安装五、操作工艺1
基层处理、定标高A
将基层表面的浮土或砂浆铲掉,清扫洁净;B
根据+50cm 水平线和设计图纸找出板面标高
先根据排砖图确定铺砌的缝隙宽度,一般为 lOmm;卫生间、厨房通体砖 3mm;房间、走廊通体砖2mm;其他根据实际要求铺贴
根据排砖图及缝宽在地面上弹纵、横控制线
注意该十字线与墙面抹灰时控制房间方正的十字线是否对应平行,同时注意开间方向的控制线是否与走廊的纵向控制线平行,不平行时应调整至平行
以避开在门口位置的分色砖出现大小头
排砖原则:1)开间方向要对称(垂直门口方向分中)
2)收口位置尽量排在远离门口及隐蔽处,如:暖气罩下面
3)为了排整砖,可以用分色砖调整(必须在有分色的情况下)
4)与走廊的砖缝尽量对上,对不上时可以在门口处用分色砖分隔
5)根据排砖原则画出排砖图
6)有地漏的房间应注意坡度、坡向
铺砖为了找好位置和标高,应从门口开始,纵向先铺 2~3 行砖,以此为标筋拉纵横水平标高线,铺时应从里面对外退着操作,人不得踏在刚铺好的砖面上,每块砖应跟线,操作程序是:A
铺砌前将砖板块放人半截水桶中浸水湿
