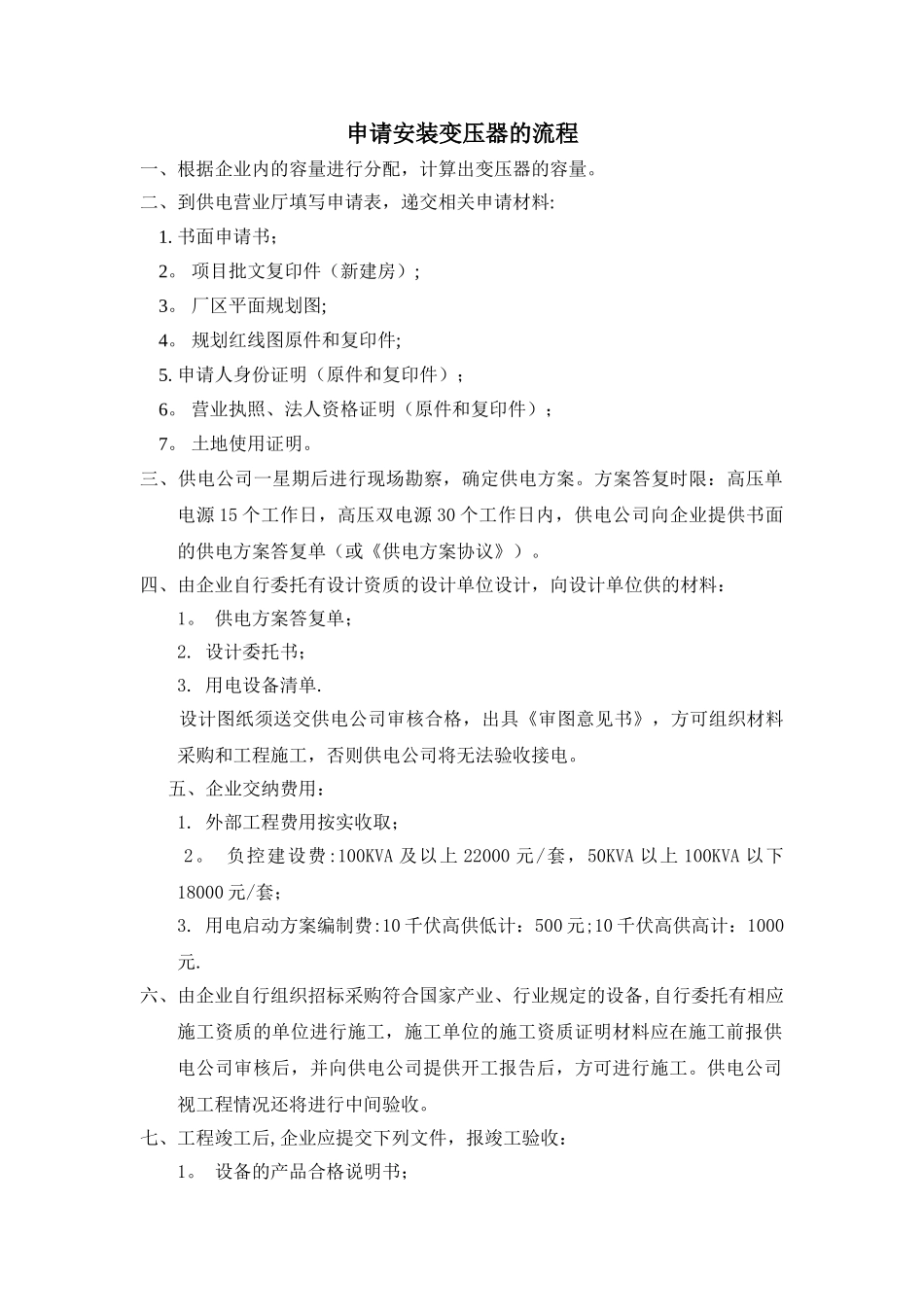

申请安装变压器的流程一、根据企业内的容量进行分配,计算出变压器的容量
二、到供电营业厅填写申请表,递交相关申请材料: 1
书面申请书; 2
项目批文复印件(新建房); 3
厂区平面规划图; 4
规划红线图原件和复印件; 5
申请人身份证明(原件和复印件); 6
营业执照、法人资格证明(原件和复印件); 7
土地使用证明
三、供电公司一星期后进行现场勘察,确定供电方案
方案答复时限:高压单电源 15 个工作日,高压双电源 30 个工作日内,供电公司向企业提供书面的供电方案答复单(或《供电方案协议》)
四、由企业自行委托有设计资质的设计单位设计,向设计单位供的材料: 1
供电方案答复单; 2
设计委托书; 3
用电设备清单
设计图纸须送交供电公司审核合格,出具《审图意见书》,方可组织材料采购和工程施工,否则供电公司将无法验收接电
五、企业交纳费用: 1
外部工程费用按实收取; 2
负控建设费:100KVA 及以上 22000 元/套,50KVA 以上 100KVA 以下18000 元/套; 3
用电启动方案编制费:10 千伏高供低计:500 元;10 千伏高供高计:1000元
六、由企业自行组织招标采购符合国家产业、行业规定的设备,自行委托有相应施工资质的单位进行施工,施工单位的施工资质证明材料应在施工前报供电公司审核后,并向供电公司提供开工报告后,方可进行施工
供电公司视工程情况还将进行中间验收
七、工程竣工后,企业应提交下列文件,报竣工验收: 1

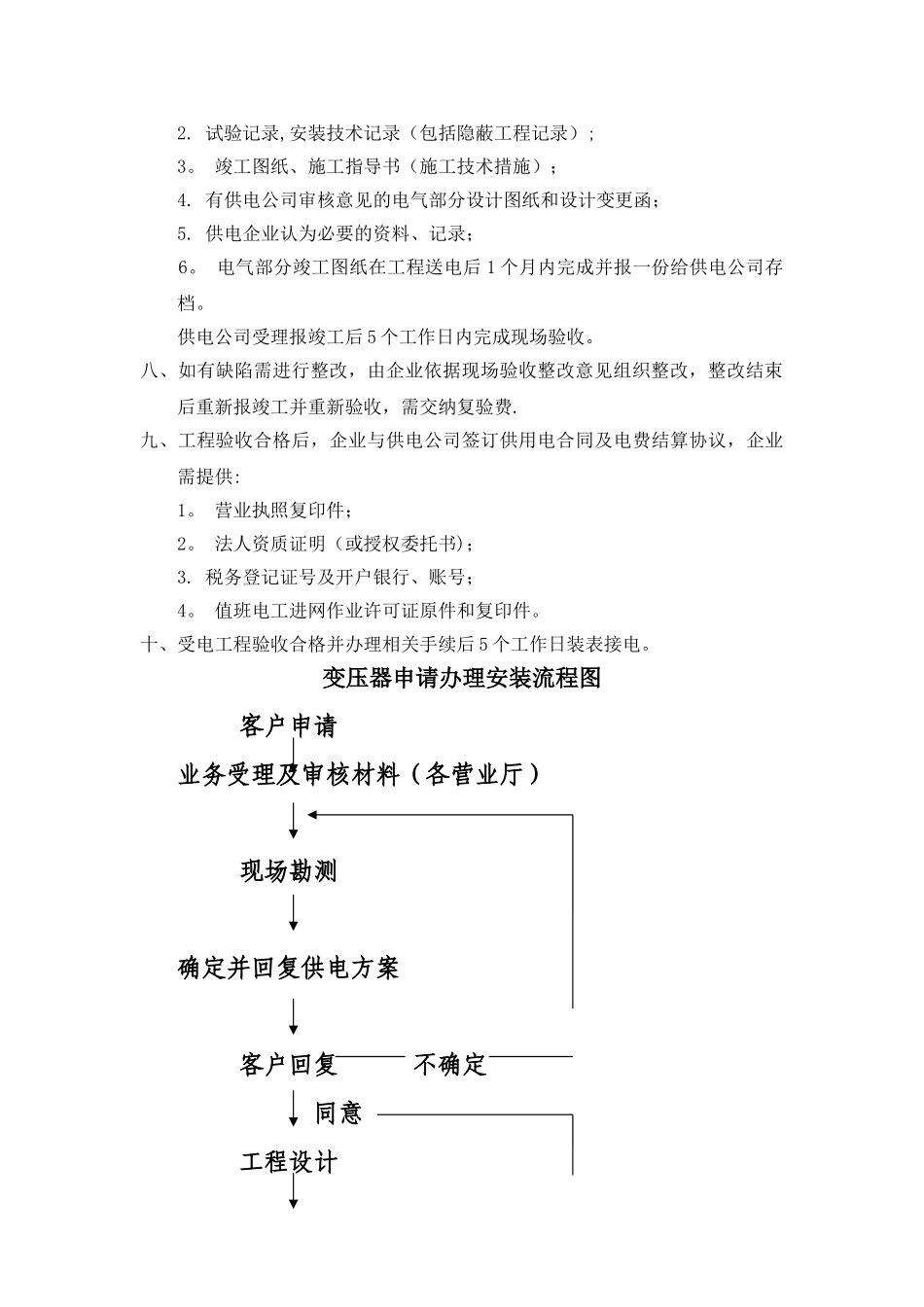

设备的产品合格说明书; 2
试验记录,安装技术记录(包括隐蔽工程记录); 3
竣工图纸、施工指导书(施工技术措施); 4
有供电公司审核意见的电气部分设计图纸和设计变更函; 5
供电企业认为必要的资料、记录; 6
电气部分竣工图纸在工程送电后 1 个月内完成并报一份给供电公司存档
