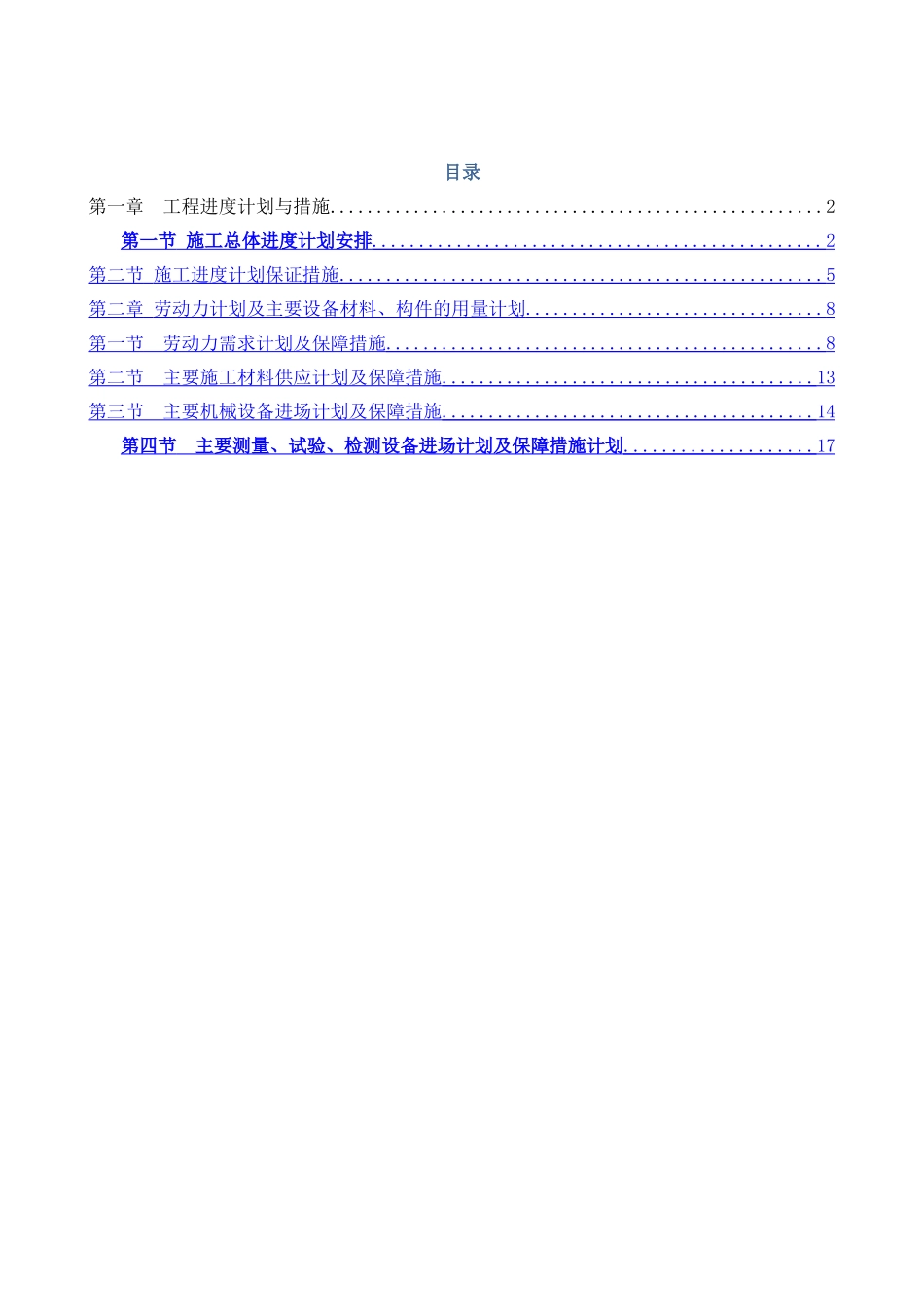

目录第一章 工程进度计划与措施
2第一节 施工总体进度计划安排
2 第二节 施工进度计划保证措施
5 第二章 劳动力计划及主要设备材料、构件的用量计划
8 第一节 劳动力需求计划及保障措施
8 第二节 主要施工材料供应计划及保障措施
13 第三节 主要机械设备进场计划及保障措施
14 第四节 主要测量、试验、检测设备进场计划及保障措施计划

17 第一章 工程进度计划与措施第一节 施工总体进度计划安排 一、工程阶段目标控制计划根据招标文件的要求,我公司制定的计划开工日期为 2024 年 06 月 20 日,计划竣工时间为2024 年 02 月 05 日,工期目标 230 天,为确保该工期目标的实现,实行如下措施: (一)在基础施工阶段,进行钢结构的加工,待现场具备吊装条件时即可使用
(二)结构施工根据平面布置原则和流水段划分原则,组织流水施工
(三)主钢构吊装至一半,即安排屋面压型板的安装,这样可以给后续室内各专业工种的陆续开工制造工作面
二、计划编制形式 为科学合理地安排施工先后顺序以及充分说明工程施工计划安
