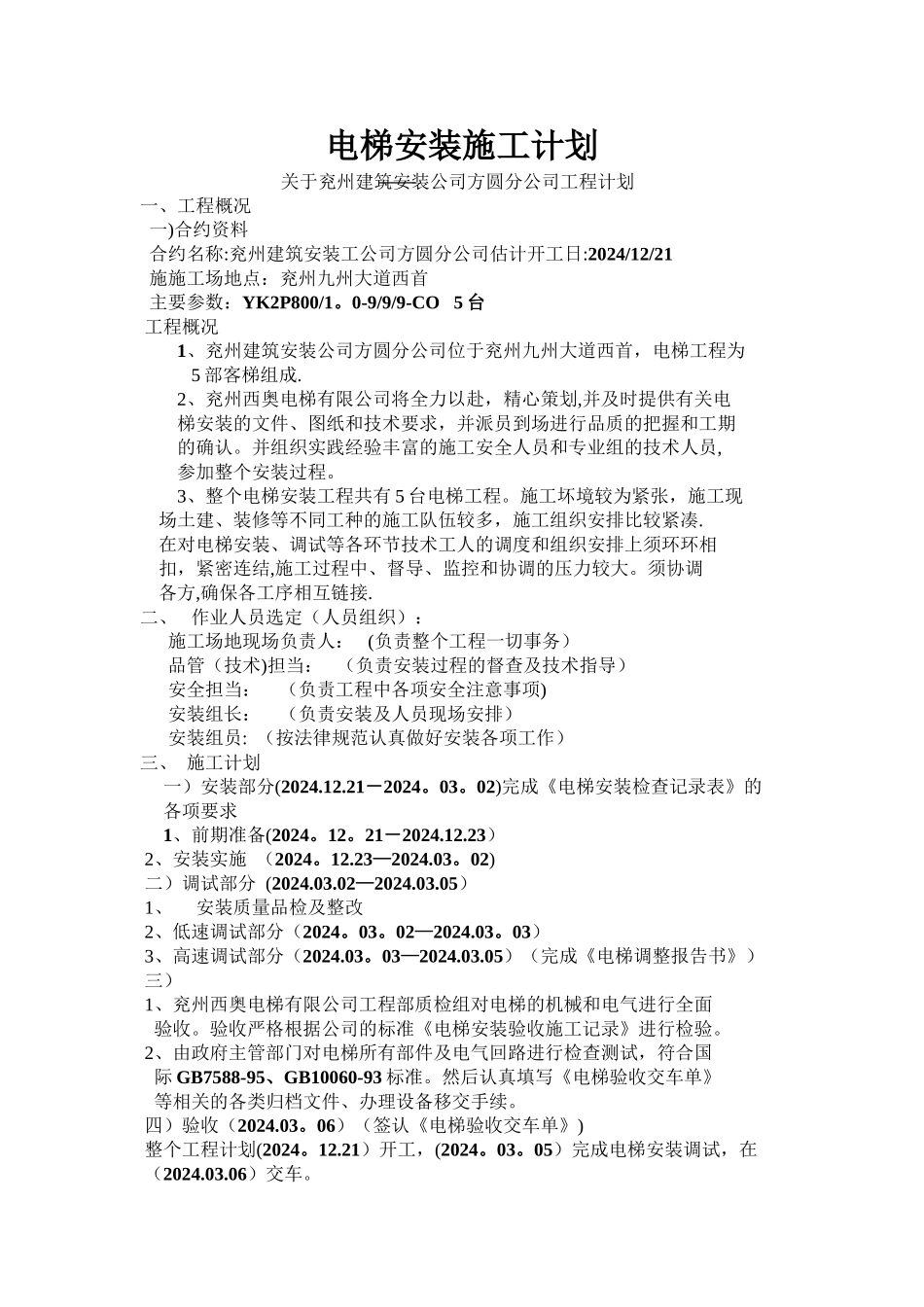

电梯安装施工计划 关于兖州建筑安装公司方圆分公司工程计划一、工程概况 一)合约资料 合约名称:兖州建筑安装工公司方圆分公司估计开工日:2024/12/21 施施工场地点:兖州九州大道西首 主要参数:YK2P800/1
0-9/9/9-CO 5 台 工程概况1、兖州建筑安装公司方圆分公司位于兖州九州大道西首,电梯工程为 5 部客梯组成
2、兖州西奥电梯有限公司将全力以赴,精心策划,并及时提供有关电梯安装的文件、图纸和技术要求,并派员到场进行品质的把握和工期的确认
并组织实践经验丰富的施工安全人员和专业组的技术人员,参加整个安装过程
3、整个电梯安装工程共有 5 台电梯工程
施工坏境较为紧张,施工现 场土建、装修等不同工种的施工队伍较多,施工组织安排比较紧凑
在对电梯安装、调试等各环节技术工人的调度和组织安排上须环环相 扣,紧密连结,施工过程中、督导、监控和协调的压力较大
须协调 各方,确保各工序相互链接

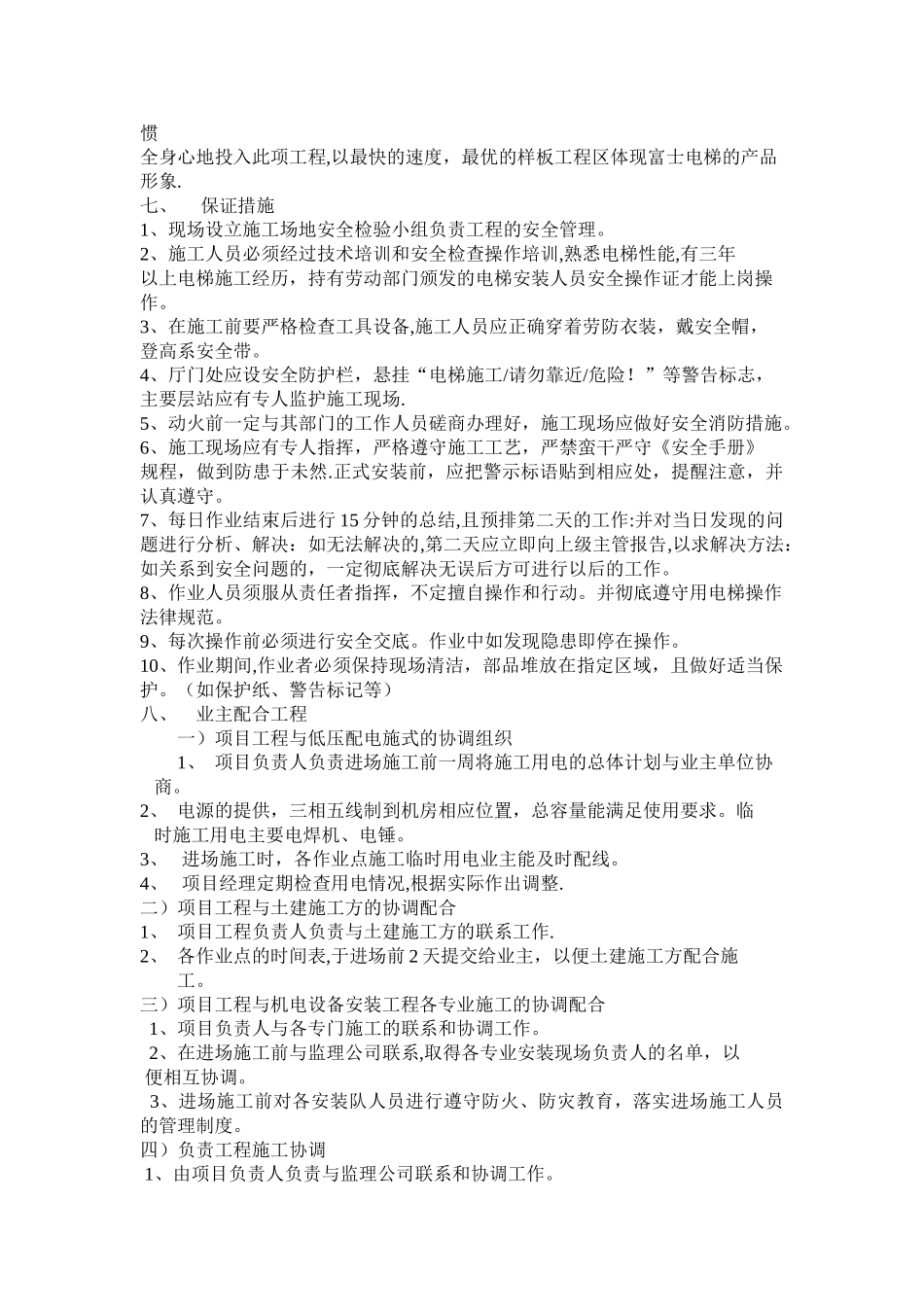

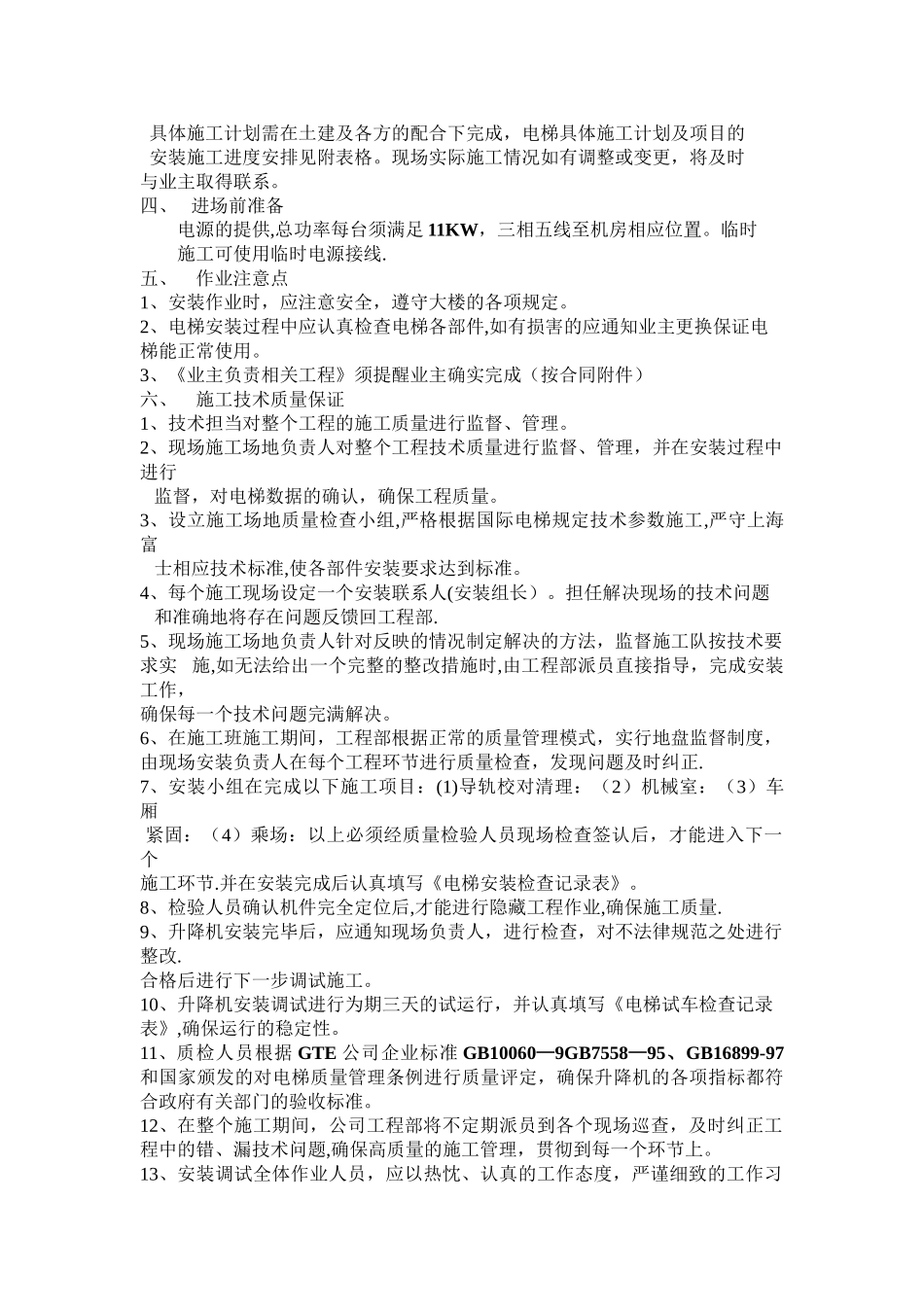

二、 作业人员选定(人员组织): 施工场地现场负责人: (负责整个工程一切事务) 品管(技术)担当: (负责安装过程的督查及技术指导) 安全担当: (负责工程中各项安全注意事项) 安装组长: (负责安装及人员现场安排) 安装组员: (按法律规范认真做好安装各项工作)三、 施工计划 一)安装部分(2024
21-2024
02)完成《电梯安装检查记录表》的 各项要求 1、前期准备(2024
21-2024
23) 2、安装实施 (2024
23—2024
02) 二)调试部分 (2024
02—2024
05) 1、 安装质量品检及整改 2、低速调试部分(2024
02—2024
03) 3、高速调试部分(2024
03—2024
