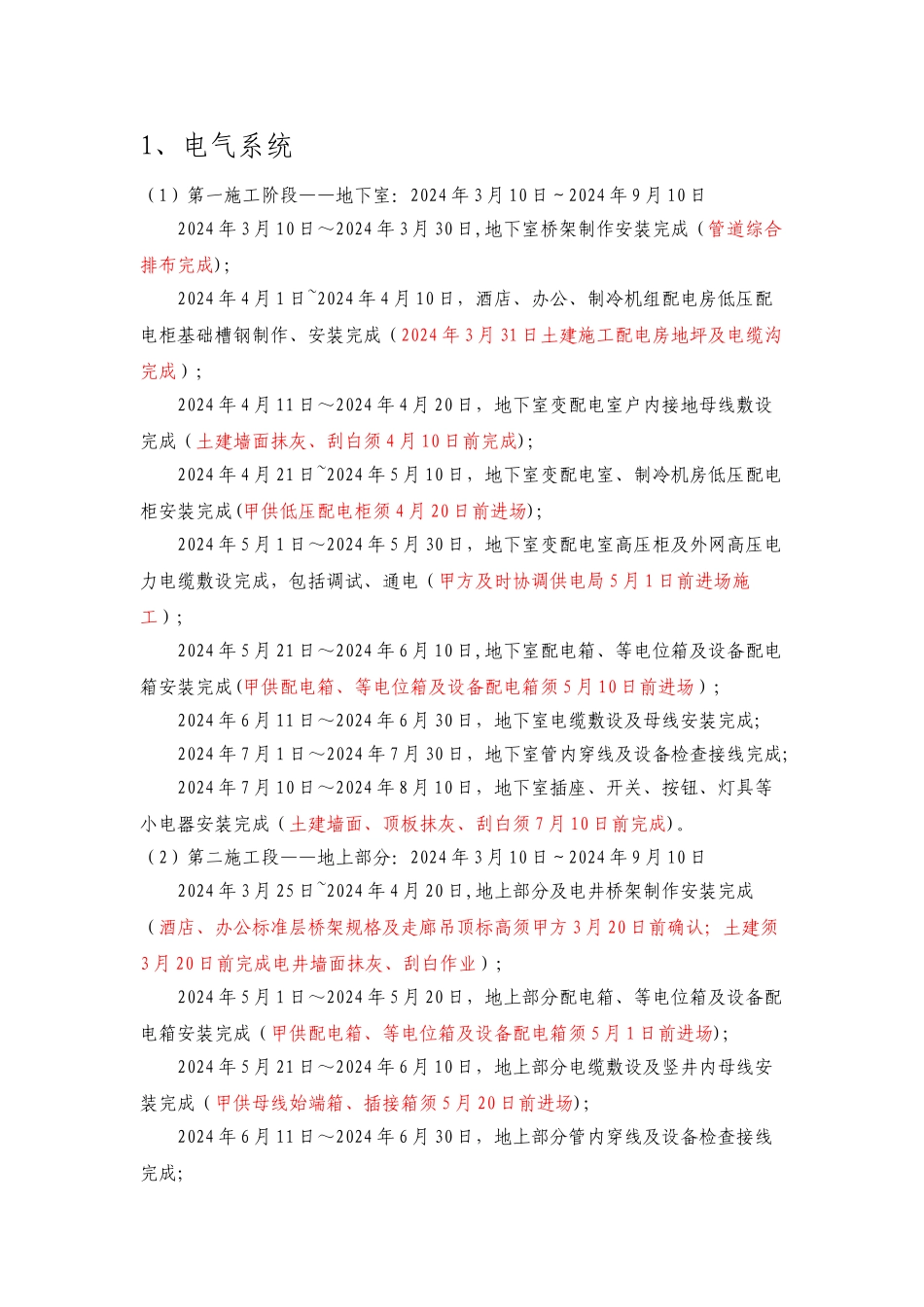

1、电气系统(1)第一施工阶段——地下室:2024 年 3 月 10 日~2024 年 9 月 10 日2024 年 3 月 10 日~2024 年 3 月 30 日,地下室桥架制作安装完成(管道综合排布完成);2024 年 4 月 1 日~2024 年 4 月 10 日,酒店、办公、制冷机组配电房低压配电柜基础槽钢制作、安装完成(2024 年 3 月 31 日土建施工配电房地坪及电缆沟完成);2024 年 4 月 11 日~2024 年 4 月 20 日,地下室变配电室户内接地母线敷设完成(土建墙面抹灰、刮白须 4 月 10 日前完成);2024 年 4 月 21 日~2024 年 5 月 10 日,地下室变配电室、制冷机房低压配电柜安装完成(甲供低压配电柜须 4 月 20 日前进场);2024 年 5 月 1 日~2024 年 5 月 30 日,地下室变配电室高压柜及外网高压电力电缆敷设完成,包括调试、通电(甲方及时协调供电局 5 月 1 日前进场施工);2024 年 5 月 21 日~2024 年 6 月 10 日,地下室配电箱、等电位箱及设备配电箱安装完成(甲供配电箱、等电位箱及设备配电箱须 5 月 10 日前进场);2024 年 6 月 11 日~2024 年 6 月 30 日,地下室电缆敷设及母线安装完成;2024 年 7 月 1 日~2024 年 7 月 30 日,地下室管内穿线及设备检查接线完成;2024 年 7 月 10 日~2024 年 8 月 10 日,地下室插座、开关、按钮、灯具等小电器安装完成(土建墙面、顶板抹灰、刮白须 7 月 10 日前完成)

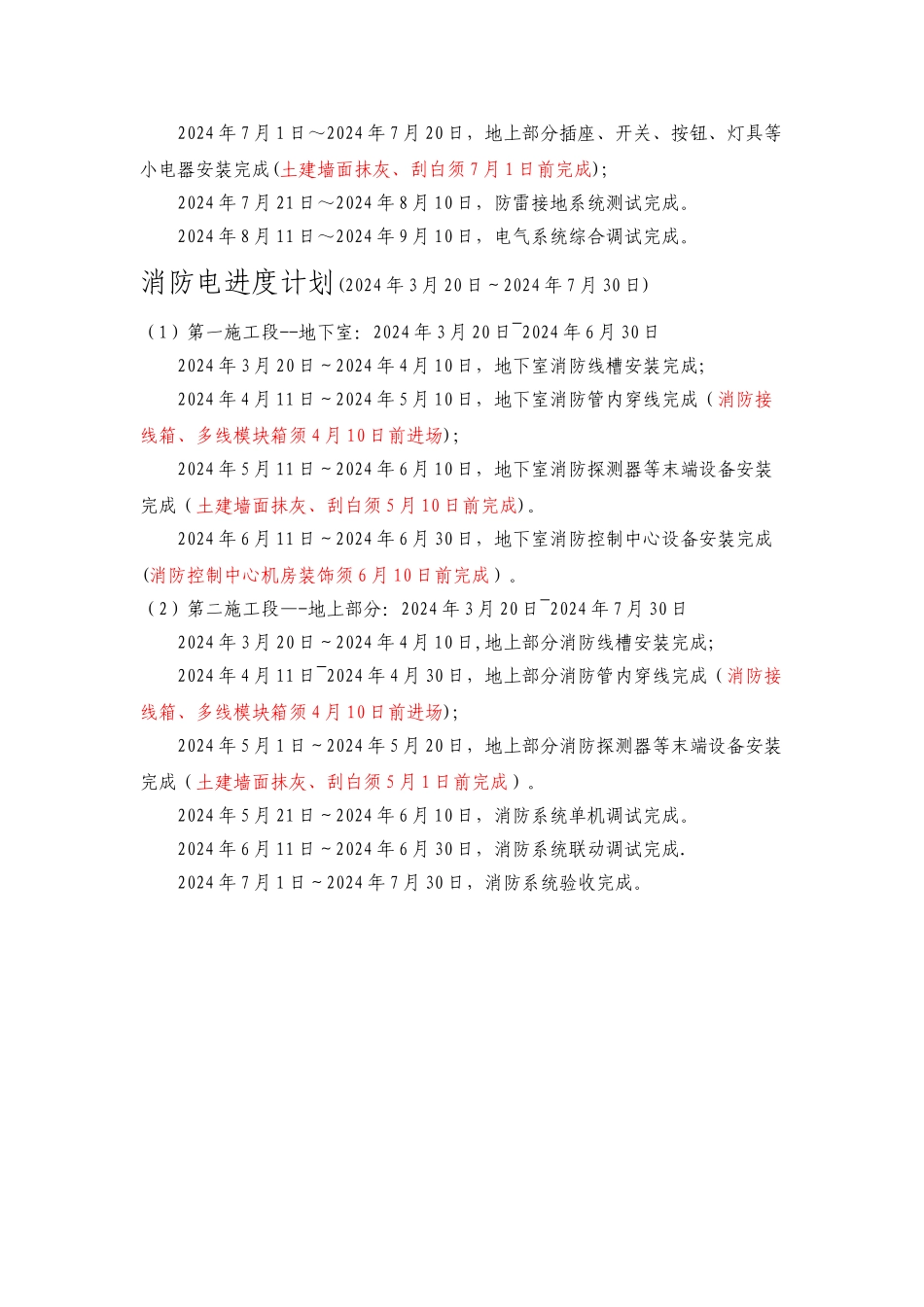

(2)第二施工段——地上部分:2024 年 3 月 10 日~2024 年 9 月 10 日2024 年 3 月 25 日~2024 年 4 月 20 日,地上部分及电井桥架制作安装完成(酒店、办公标准层
