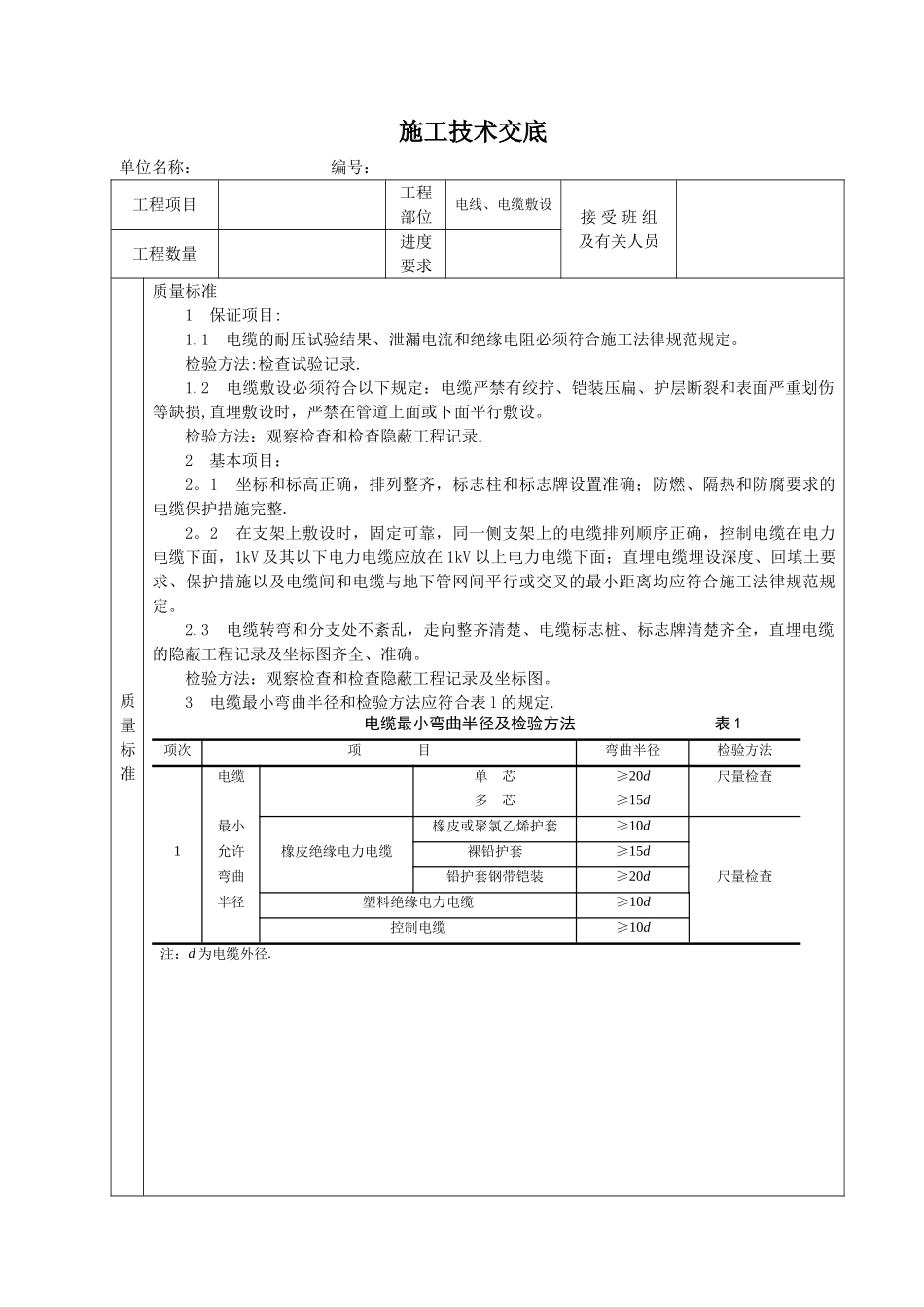

施工技术交底单位名称: 编号:工程项目工程部位电线、电缆敷设接 受 班 组及有关人员工程数量进度要求质量标准质量标准1 保证项目:1
1 电缆的耐压试验结果、泄漏电流和绝缘电阻必须符合施工法律规范规定
检验方法:检查试验记录
2 电缆敷设必须符合以下规定:电缆严禁有绞拧、铠装压扁、护层断裂和表面严重划伤等缺损,直埋敷设时,严禁在管道上面或下面平行敷设
检验方法:观察检查和检查隐蔽工程记录
2 基本项目:2
1 坐标和标高正确,排列整齐,标志柱和标志牌设置准确;防燃、隔热和防腐要求的电缆保护措施完整
2 在支架上敷设时,固定可靠,同一侧支架上的电缆排列顺序正确,控制电缆在电力电缆下面,1kV 及其以下电力电缆应放在 1kV 以上电力电缆下面;直埋电缆埋设深度、回填土要求、保护措施以及电缆间和电缆与地下管网间平行或交叉的最小距离均应符合施工法律规范规定
3 电缆转弯和分支处不紊乱,走向整齐清楚、电缆标志桩、标志牌清楚齐全,直埋电缆的隐蔽工程记录及坐标图齐全、准确
检验方法:观察检查和检查隐蔽工程记录及坐标图
3 电缆最小弯曲半径和检验方法应符合表 l 的规定
电缆最小弯曲半径及检验方法 表 1项次项 目弯曲半径检验方法电缆单 芯多 芯≥20d≥15d尺量检查最小橡皮或聚氯乙烯护套≥10d1允许橡皮绝缘电力电缆裸铅护套≥15d弯曲铅护套钢带铠装≥20d尺量检查半径塑料绝缘电力电缆≥10d控制电缆≥10d 注:d 为电缆外径

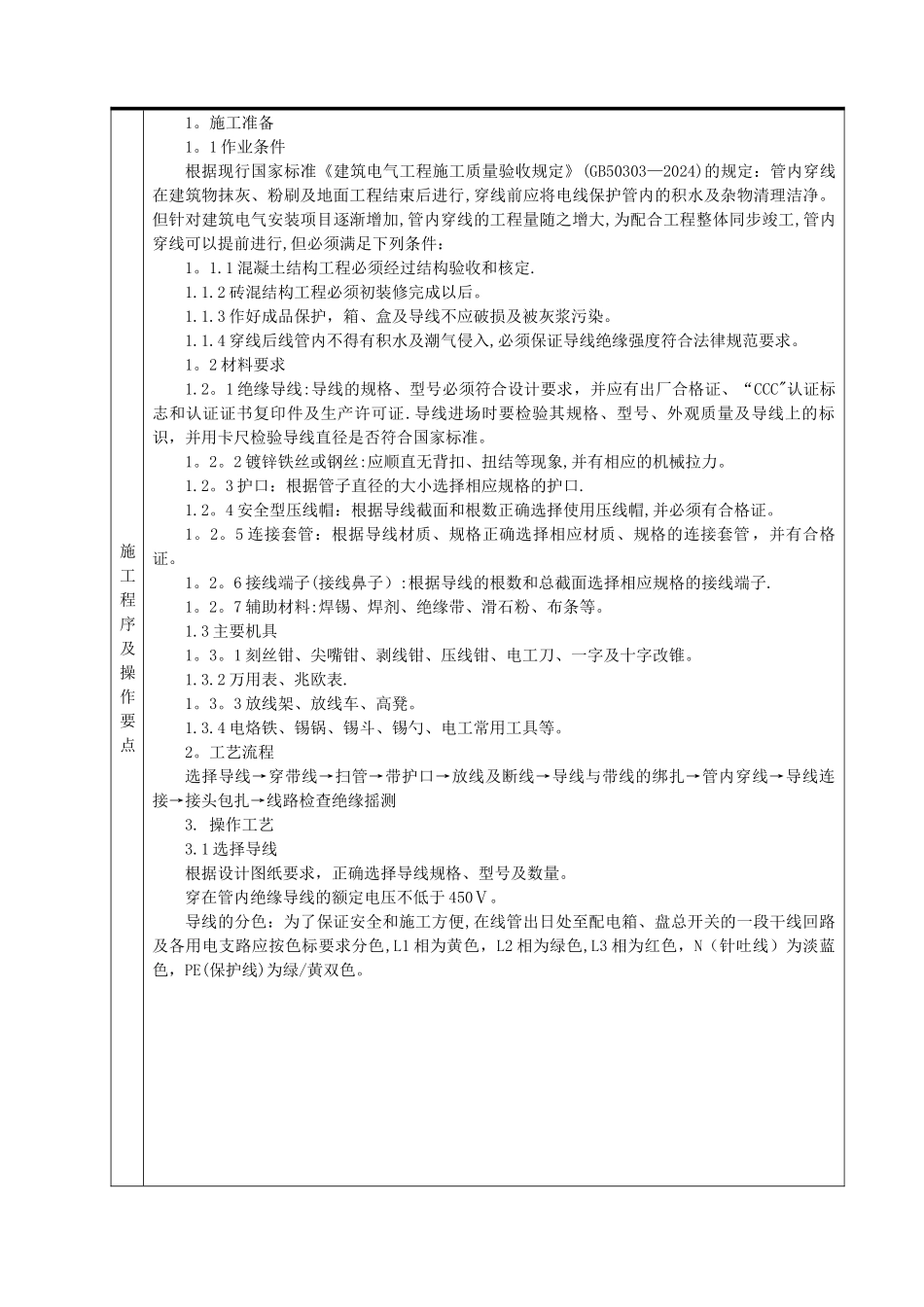

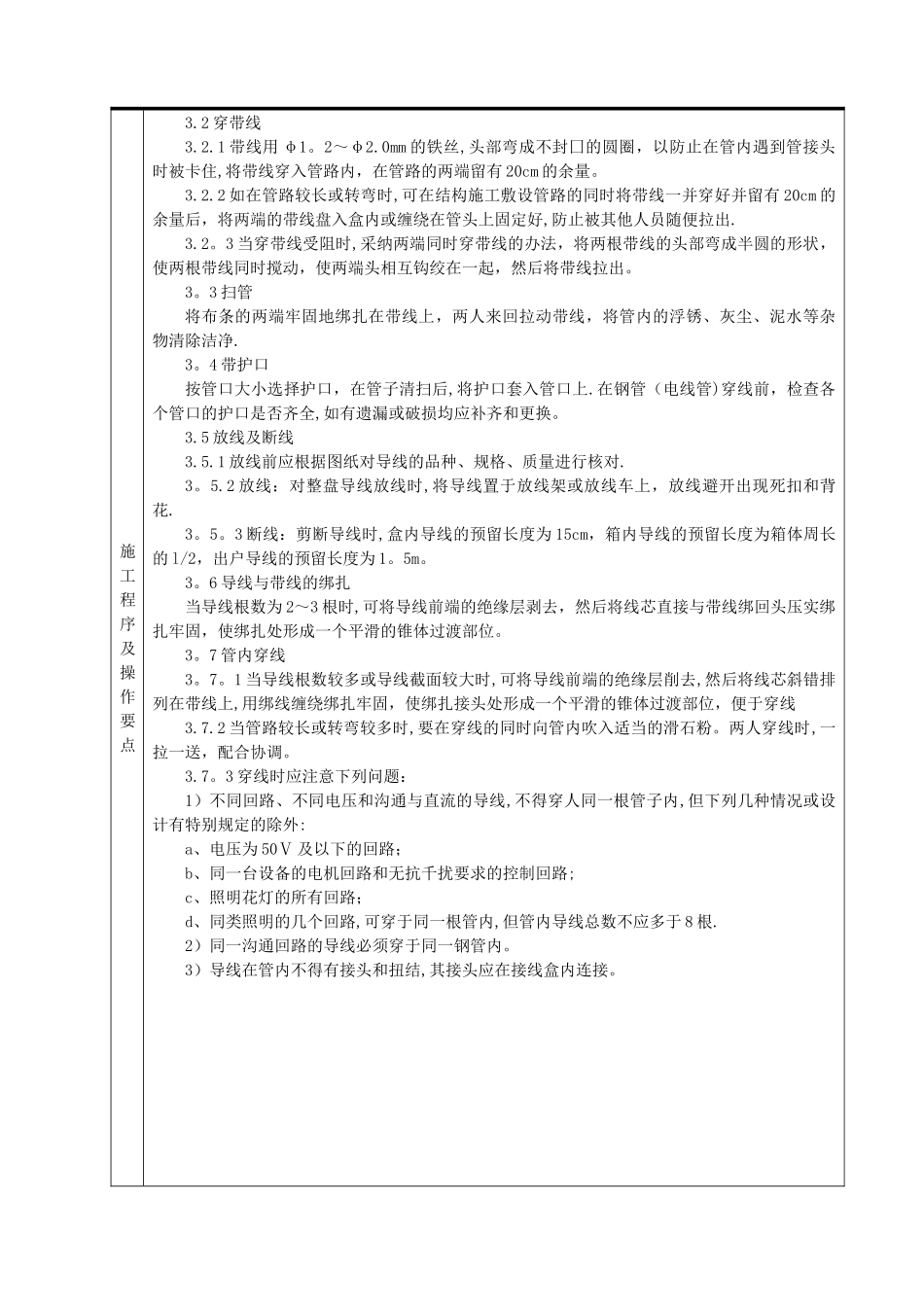

施工程序及操作要点1
1 作业条件根据现行国家标准《建筑电气工程施工质量验收规定》(GB50303—2024)的规定:管内穿线在建筑物抹灰、粉刷及地面工程结束后进行,穿线前应将电线保护管内的积水及杂物清理洁净
但针对建筑电气安装项目逐渐增加,管内穿线的工程量随之增大,为配合工程整体同步竣工,管内穿线可以提前进行,但必须满足下列条件:1
