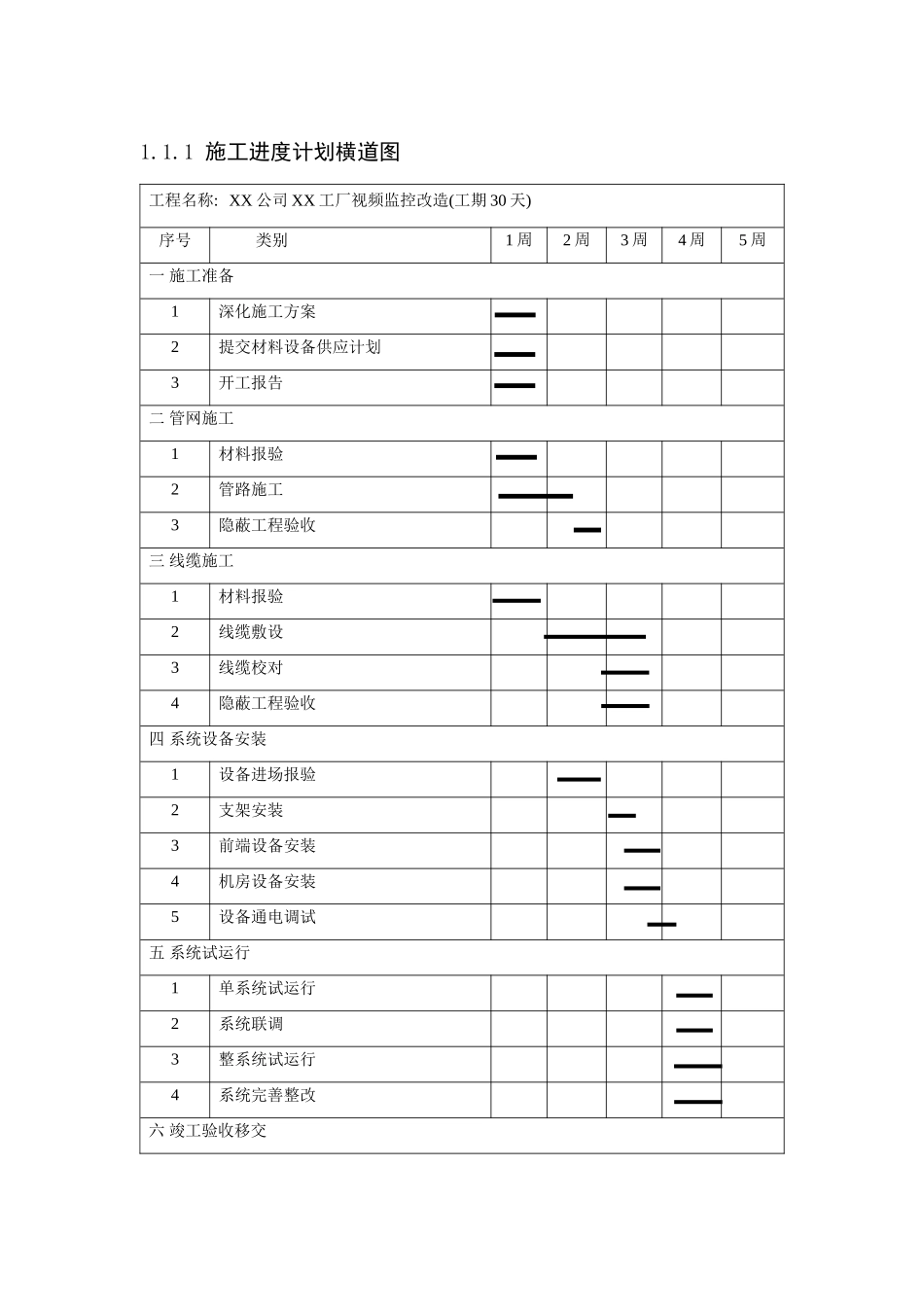

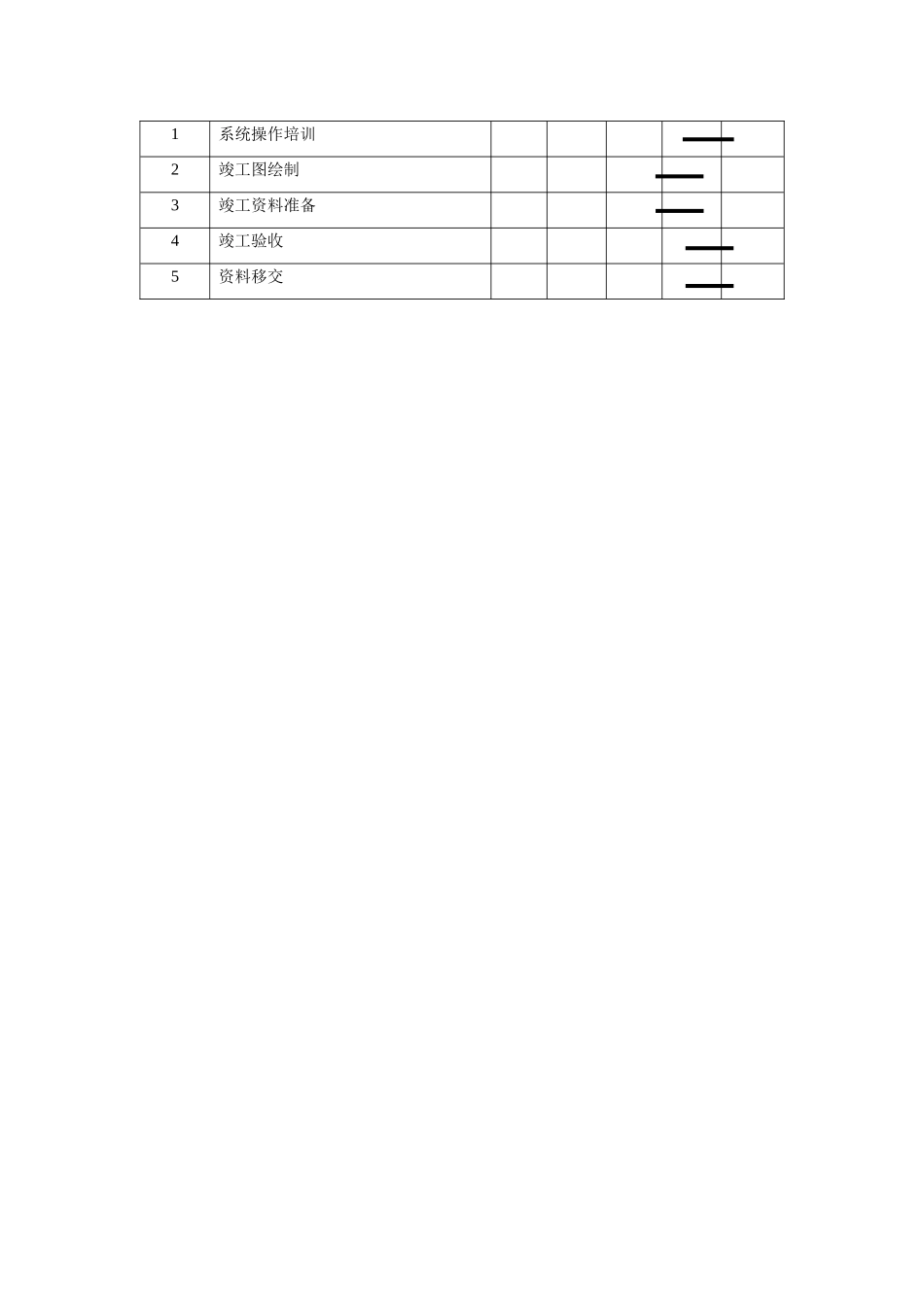

1 施工进度计划横道图工程名称: XX 公司 XX 工厂视频监控改造(工期 30 天)序号类别1 周2 周3 周4 周5 周一 施工准备1深化施工方案2提交材料设备供应计划3开工报告二 管网施工1材料报验2管路施工3隐蔽工程验收三 线缆施工1材料报验2线缆敷设3线缆校对4隐蔽工程验收四 系统设备安装1设备进场报验2支架安装3前端设备安装4机房设备安装5设备通电调试五 系统试运行1单系统试运行2系统联调3整系统试运行4系统完善整改六 竣工验收移交1系统操作培训2竣工图绘制3竣工资料准备4竣工验收5资料移交
