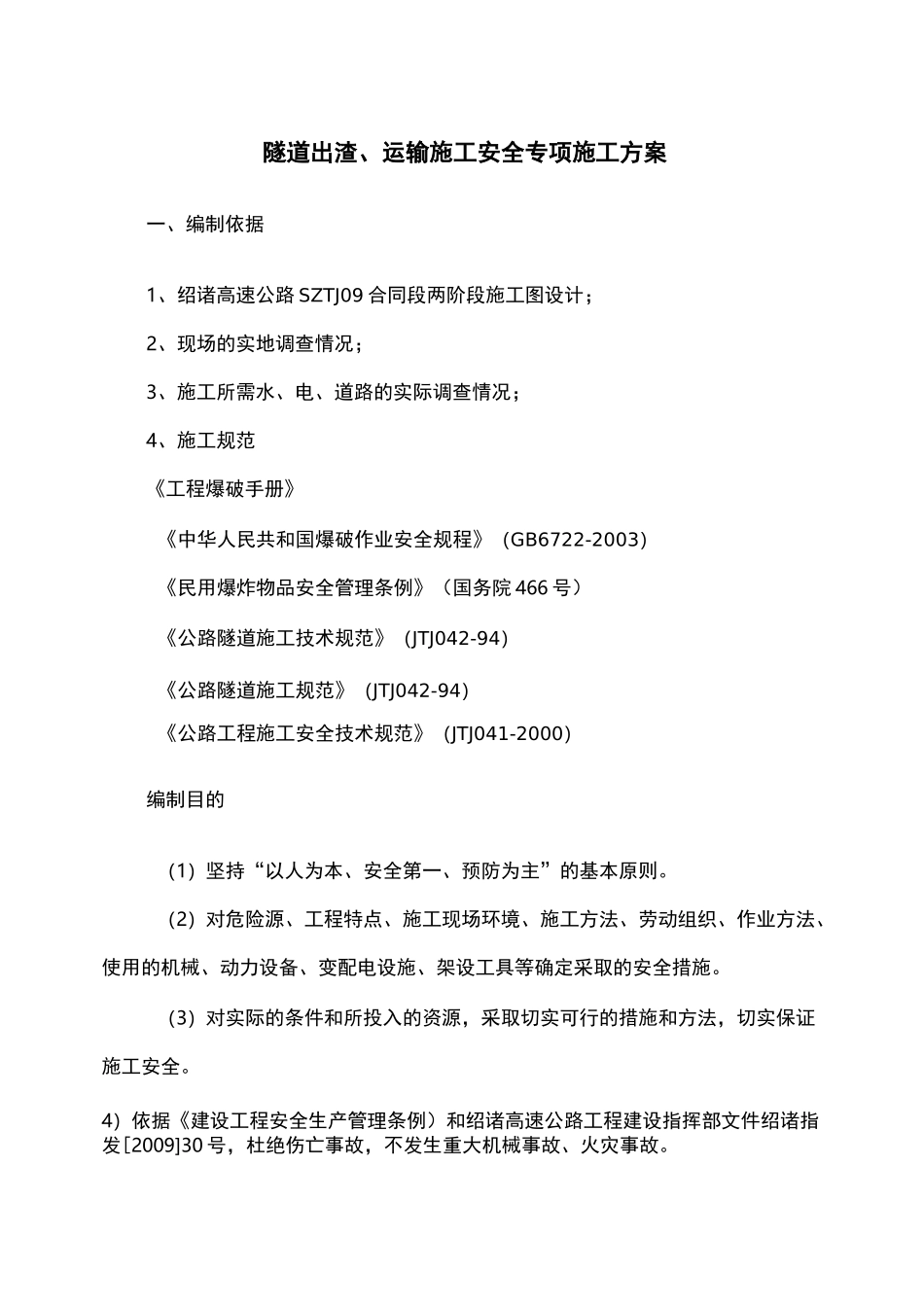

隧道出渣、运输施工安全专项施工方案一、编制依据1、绍诸高速公路 SZTJ09 合同段两阶段施工图设计;2、现场的实地调查情况;3、施工所需水、电、道路的实际调查情况;4、施工规范《工程爆破手册》《中华人民共和国爆破作业安全规程》(GB6722-2003)《民用爆炸物品安全管理条例》(国务院 466 号)《公路隧道施工技术规范》(JTJ042-94)《公路隧道施工规范》(JTJ042-94)《公路工程施工安全技术规范》(JTJ041-2000)编制目的(1)坚持“以人为本、安全第一、预防为主”的基本原则。(2)对危险源、工程特点、施工现场环境、施工方法、劳动组织、作业方法、使用的机械、动力设备、变配电设施、架设工具等确定采取的安全措施。(3)对实际的条件和所投入的资源,采取切实可行的措施和方法,切实保证施工安全。4)依据《建设工程安全生产管理条例)和绍诸高速公路工程建设指挥部文件绍诸指发[2009]30 号,杜绝伤亡事故,不发生重大机械事故、火灾事故。适用范围招标文件及施工图纸中明确的本合同段范围内的隧道出渣、运输工程施工方案。二、工程概况(一)、工程简介路线起点为上虞市道墟镇,与上三高速连接,桩号 K0+000,总全走向西偏南,经上虞市道墟镇、富盛镇、平水镇、绍兴市越城区皋埠镇、绍兴县兰亭镇、诸暨市枫桥镇至路线点高湖沿,桩号 K62+,与诸永高速公路相接,路线全长。全线设枢纽2 处,互通式立交 6 处,预留枢纽 1 处,预留互通 1 处,服务区 1 处,管理分中心 1处。绍兴至诸暨高速公路 SZTJ09 合同段全长,其中包括一处互通,两座隧道,其余为路基。隧道按预测的远期交通量高计,采用双洞单向行车双车道型式(上下行分离)。根据左右设计线间距,桃园隧道、横山隧道均按分离式隧道设计。本合同段隧道具体设置如表 1 表 1序号隧道名称隧道类型起讫桩号隧道长度(m)1桃园隧道分离式K50+440~K50+980540zK50+465~zK50+934652横山隧道分离式K55+840~K56+465625zk55+836~zK56+470634四、安全生产组织机构及职责分工一、指导思想坚持“以人为本,安全第一,综合治理”的方针,形成统一指挥、高效有力的重特大生产安全事故灾难应急救援机制,提高处置各类重特大生产安全事故的能力保障人民群众的生命和财产安全。二、组织结构1、成立以项目经理为组长,项目副经理为副组长及各工区负责人参加的“突发事件(事故)救援应急预案”领导小组,其职责是组织指挥抢险、落实协调抢救具体工作。2、成立以项目经理为组长,...
