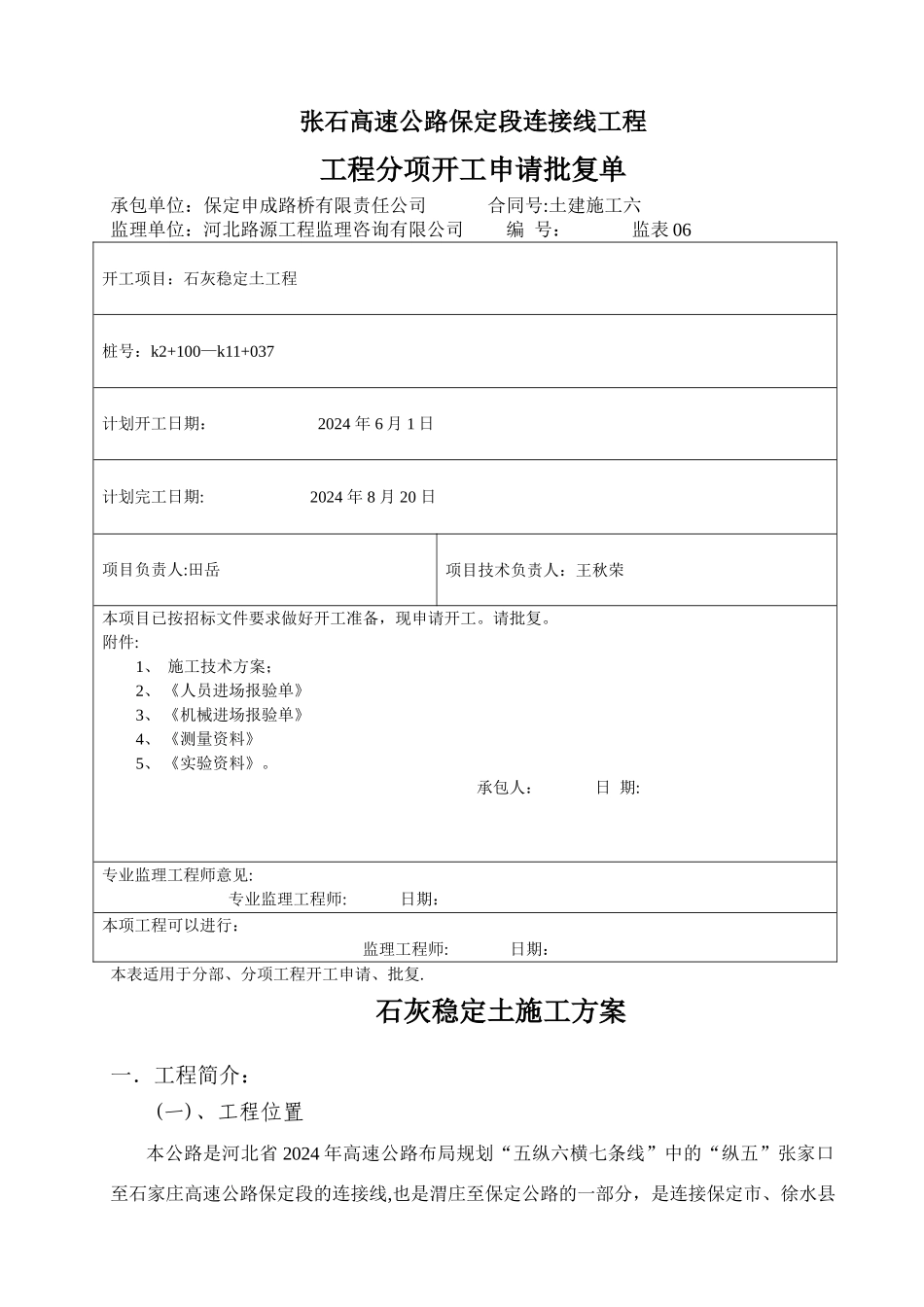

张石高速公路保定段连接线工程工程分项开工申请批复单承包单位:保定申成路桥有限责任公司 合同号:土建施工六监理单位:河北路源工程监理咨询有限公司 编 号: 监表 06 开工项目:石灰稳定土工程桩号:k2+100—k11+037计划开工日期: 2024 年 6 月 1 日计划完工日期: 2024 年 8 月 20 日项目负责人:田岳项目技术负责人:王秋荣本项目已按招标文件要求做好开工准备,现申请开工
附件:1、 施工技术方案;2、 《人员进场报验单》3、 《机械进场报验单》4、 《测量资料》5、 《实验资料》
承包人: 日 期:专业监理工程师意见: 专业监理工程师: 日期:本项工程可以进行:监理工程师: 日期:本表适用于分部、分项工程开工申请、批复
石灰稳定土施工方案一.工程简介:(一)、工程位置本公路是河北省 2024 年高速公路布局规划“五纵六横七条线”中的“纵五”张家口至石家庄高速公路保定段的连接线,也是渭庄至保定公路的一部分,是连接保定市、徐水县西部、满城线东部的一条主要通道

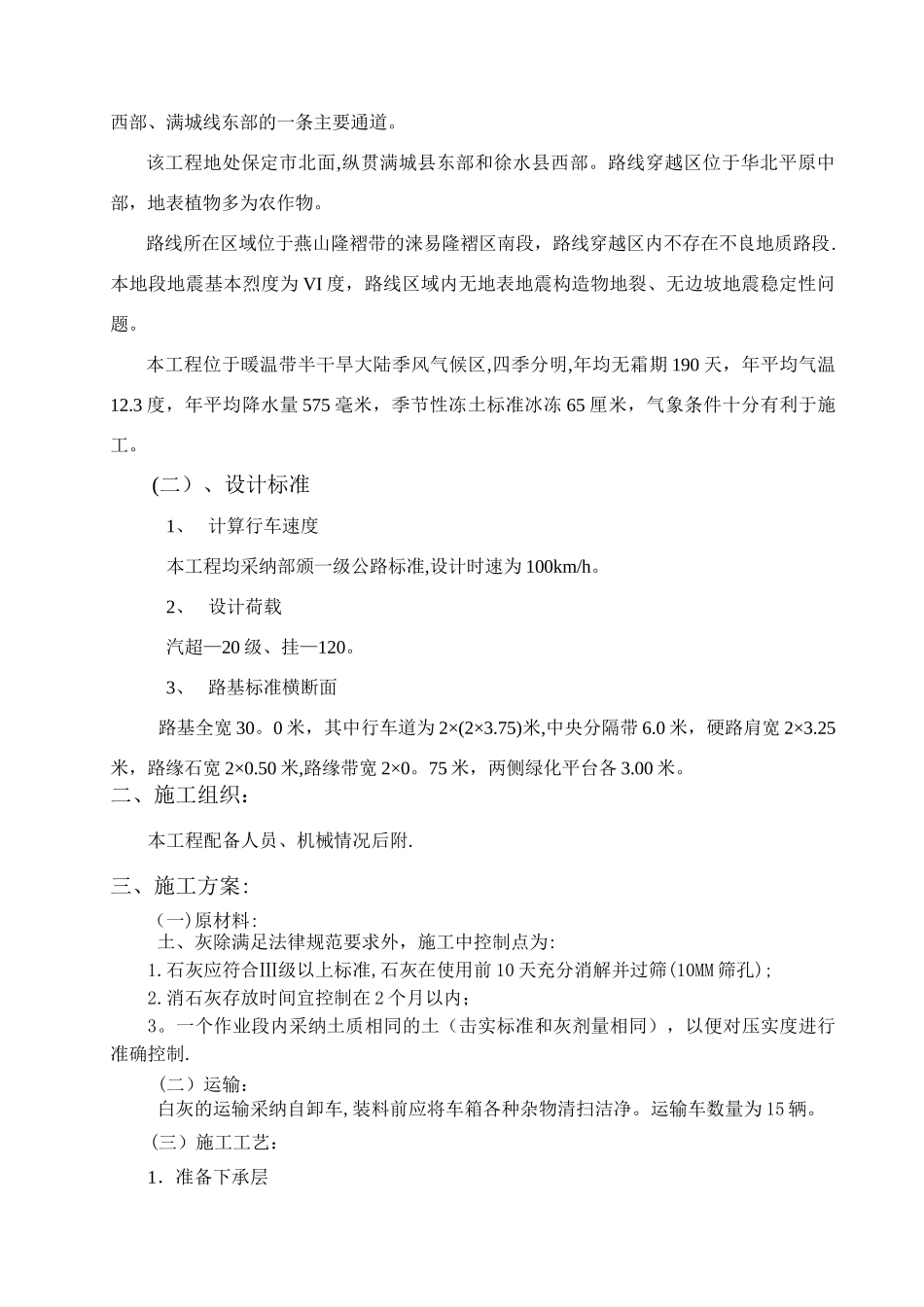

该工程地处保定市北面,纵贯满城县东部和徐水县西部
路线穿越区位于华北平原中部,地表植物多为农作物
路线所在区域位于燕山隆褶带的涞易隆褶区南段,路线穿越区内不存在不良地质路段
本地段地震基本烈度为 VI 度,路线区域内无地表地震构造物地裂、无边坡地震稳定性问题
本工程位于暖温带半干旱大陆季风气候区,四季分明,年均无霜期 190 天,年平均气温12
3 度,年平均降水量 575 毫米,季节性冻土标准冰冻 65 厘米,气象条件十分有利于施工
(二)、设计标准1、 计算行车速度本工程均采纳部颁一级公路标准,设计时速为 100km/h
2、 设计荷载汽超—20 级、挂—120
3、 路基标准横断面路基全宽 30
0 米,其中行车道为 2×(2×3
75)米,中央分隔带 6

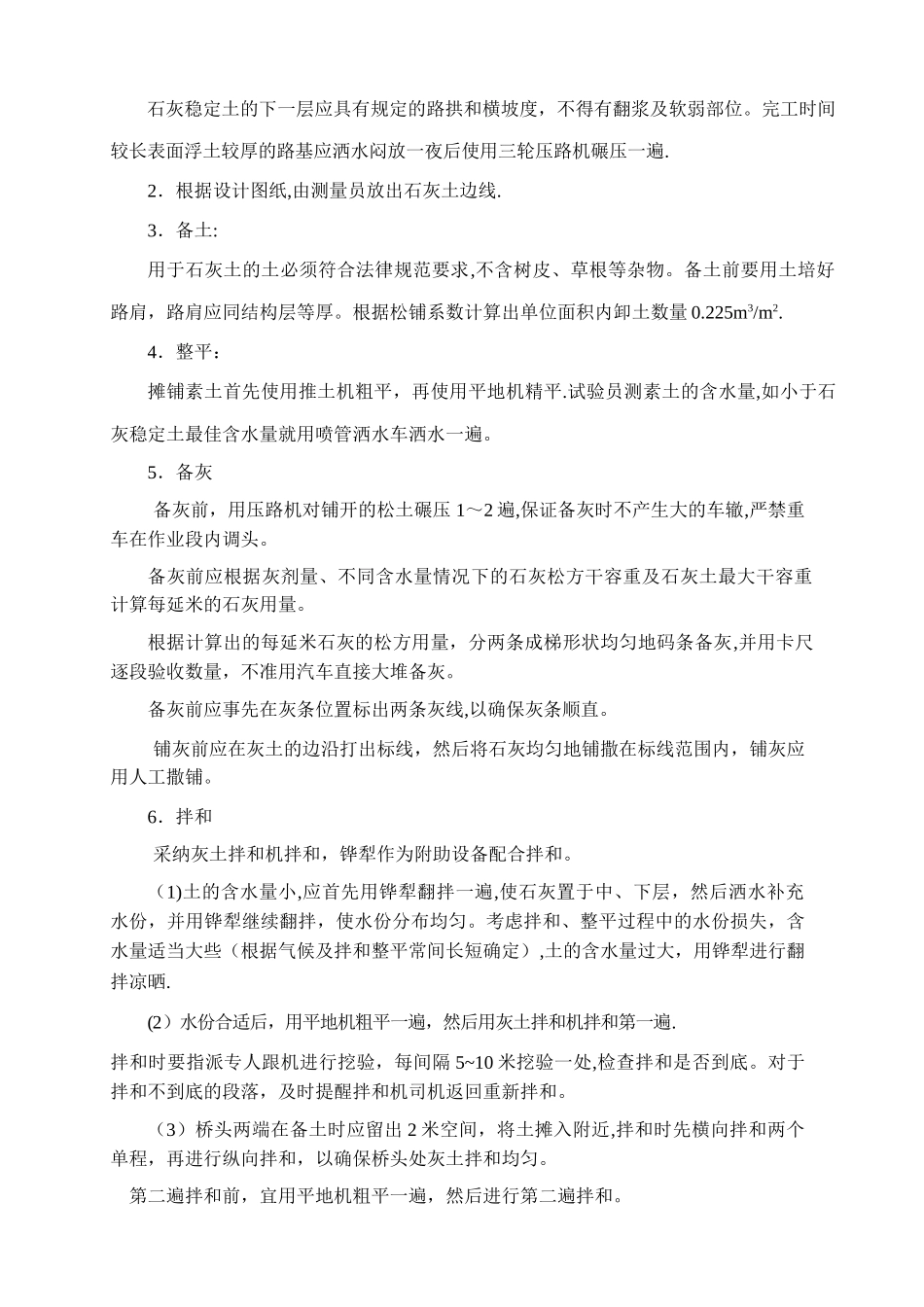

0 米,硬路肩宽 2×3
