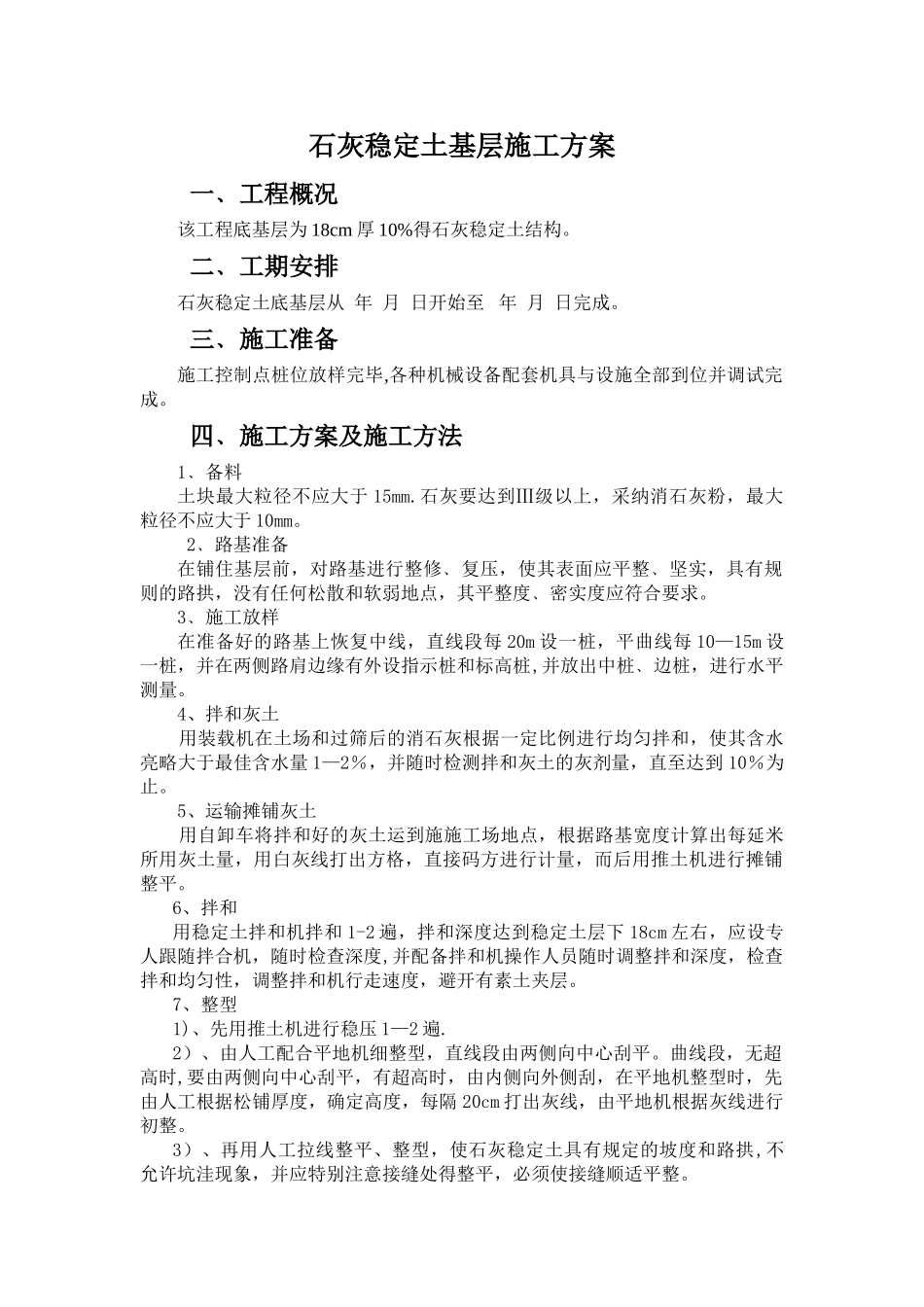

石灰稳定土基层施工方案一﹑工程概况该工程底基层为 18cm 厚 10%得石灰稳定土结构
二﹑工期安排石灰稳定土底基层从 年 月 日开始至 年 月 日完成
三﹑施工准备施工控制点桩位放样完毕,各种机械设备配套机具与设施全部到位并调试完成
四﹑施工方案及施工方法1﹑备料土块最大粒径不应大于 15mm
石灰要达到Ⅲ级以上,采纳消石灰粉,最大粒径不应大于 10mm
2﹑路基准备在铺住基层前,对路基进行整修﹑复压,使其表面应平整﹑坚实,具有规则的路拱,没有任何松散和软弱地点,其平整度﹑密实度应符合要求
3﹑施工放样在准备好的路基上恢复中线,直线段每 20m 设一桩,平曲线每 10—15m 设一桩,并在两侧路肩边缘有外设指示桩和标高桩,并放出中桩﹑边桩,进行水平测量
4、拌和灰土 用装载机在土场和过筛后的消石灰根据一定比例进行均匀拌和,使其含水亮略大于最佳含水量 1—2%,并随时检测拌和灰土的灰剂量,直至达到 10%为止
5、运输摊铺灰土 用自卸车将拌和好的灰土运到施施工场地点,根据路基宽度计算出每延米所用灰土量,用白灰线打出方格,直接码方进行计量,而后用推土机进行摊铺整平
6、拌和用稳定土拌和机拌和 1-2 遍,拌和深度达到稳定土层下 18cm 左右,应设专人跟随拌合机,随时检查深度,并配备拌和机操作人员随时调整拌和深度,检查拌和均匀性,调整拌和机行走速度,避开有素土夹层
7、整型1)、先用推土机进行稳压 1—2 遍
2)、由人工配合平地机细整型,直线段由两侧向中心刮平
曲线段,无超高时,要由两侧向中心刮平,有超高时,由内侧向外侧刮,在平地机整型时,先由人工根据松铺厚度,确定高度,每隔 20cm 打出灰线,由平地机根据灰线进行初整
3)、再用人工拉线整平、整型,使石灰稳定土具有规定的坡度和路拱,不允许坑洼现象,并应特别注意接缝处得整平,必须使接缝顺适平整

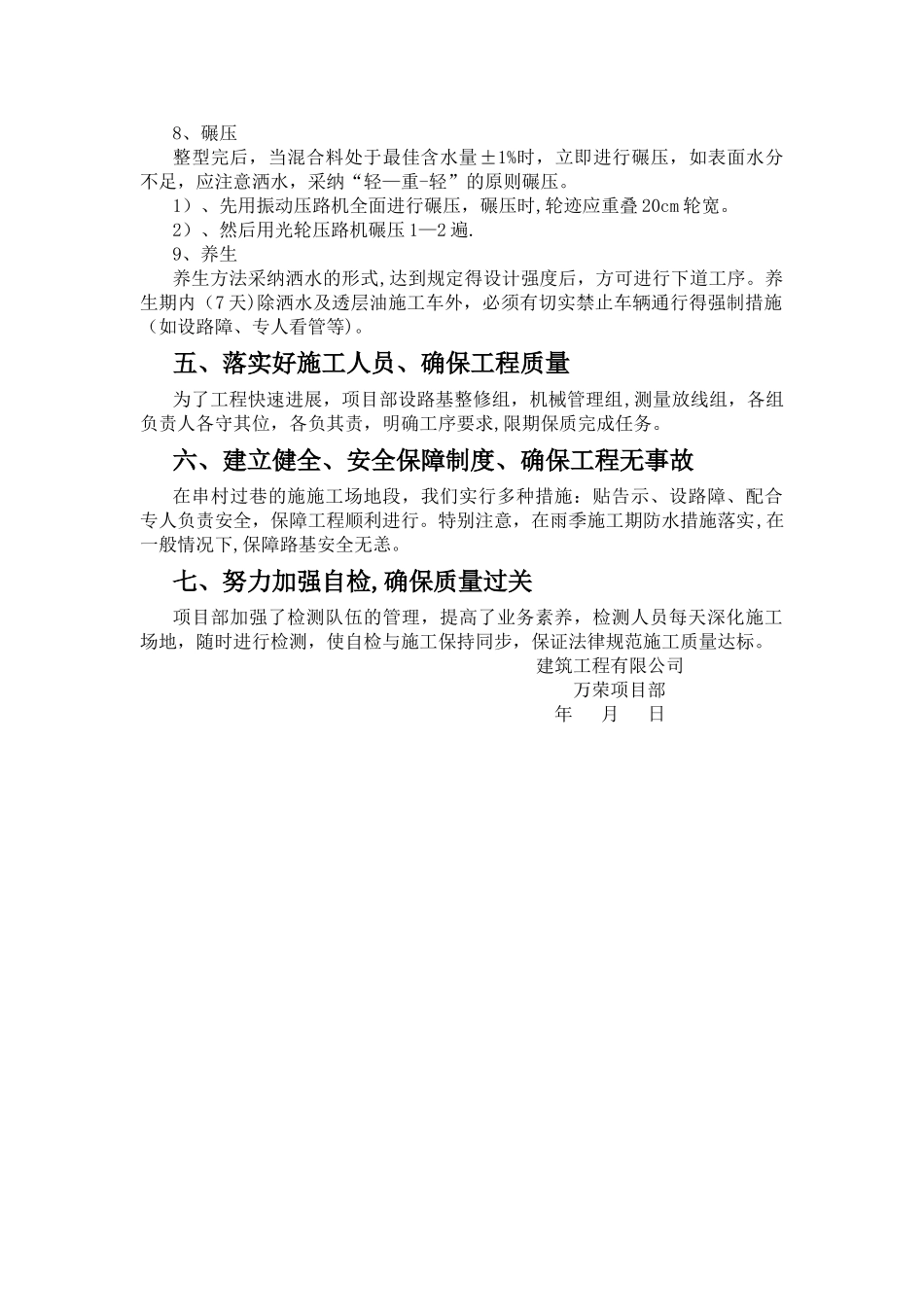

8、碾压整型完后,当混合料
