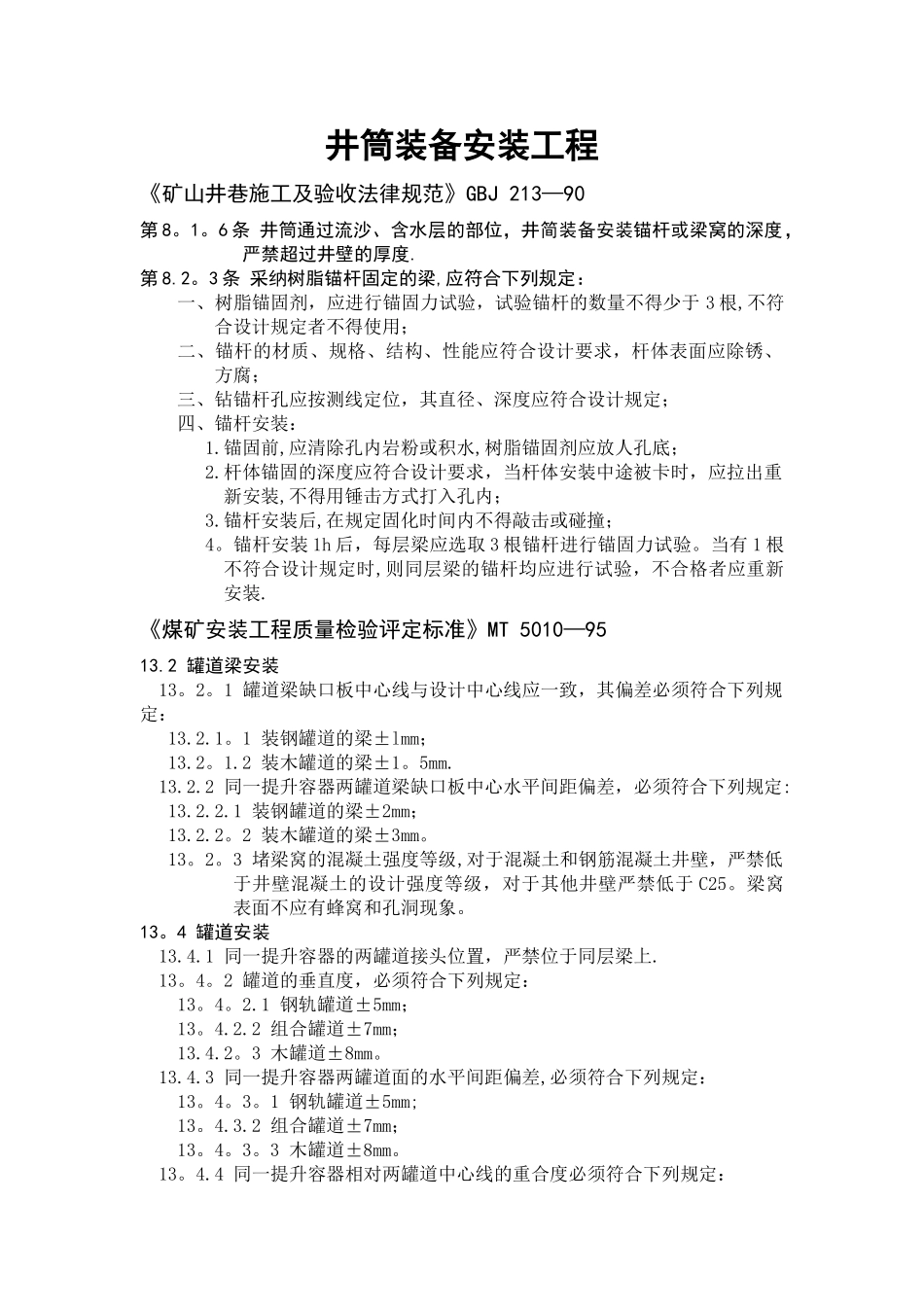

井筒装备安装工程《矿山井巷施工及验收法律规范》GBJ 213—90第 8
6 条 井筒通过流沙、含水层的部位,井简装备安装锚杆或梁窝的深度,严禁超过井壁的厚度
3 条 采纳树脂锚杆固定的梁,应符合下列规定:一、树脂锚固剂,应进行锚固力试验,试验锚杆的数量不得少于 3 根,不符合设计规定者不得使用;二、锚杆的材质、规格、结构、性能应符合设计要求,杆体表面应除锈、方腐;三、钻锚杆孔应按测线定位,其直径、深度应符合设计规定;四、锚杆安装:1
锚固前,应清除孔内岩粉或积水,树脂锚固剂应放人孔底;2
杆体锚固的深度应符合设计要求,当杆体安装中途被卡时,应拉出重新安装,不得用锤击方式打入孔内;3
锚杆安装后,在规定固化时间内不得敲击或碰撞;4
锚杆安装 1h 后,每层梁应选取 3 根锚杆进行锚固力试验
当有 1 根不符合设计规定时,则同层梁的锚杆均应进行试验,不合格者应重新安装
《煤矿安装工程质量检验评定标准》MT 5010—9513
2 罐道梁安装13
1 罐道梁缺口板中心线与设计中心线应一致,其偏差必须符合下列规定:13
1 装钢罐道的梁±lmm;13

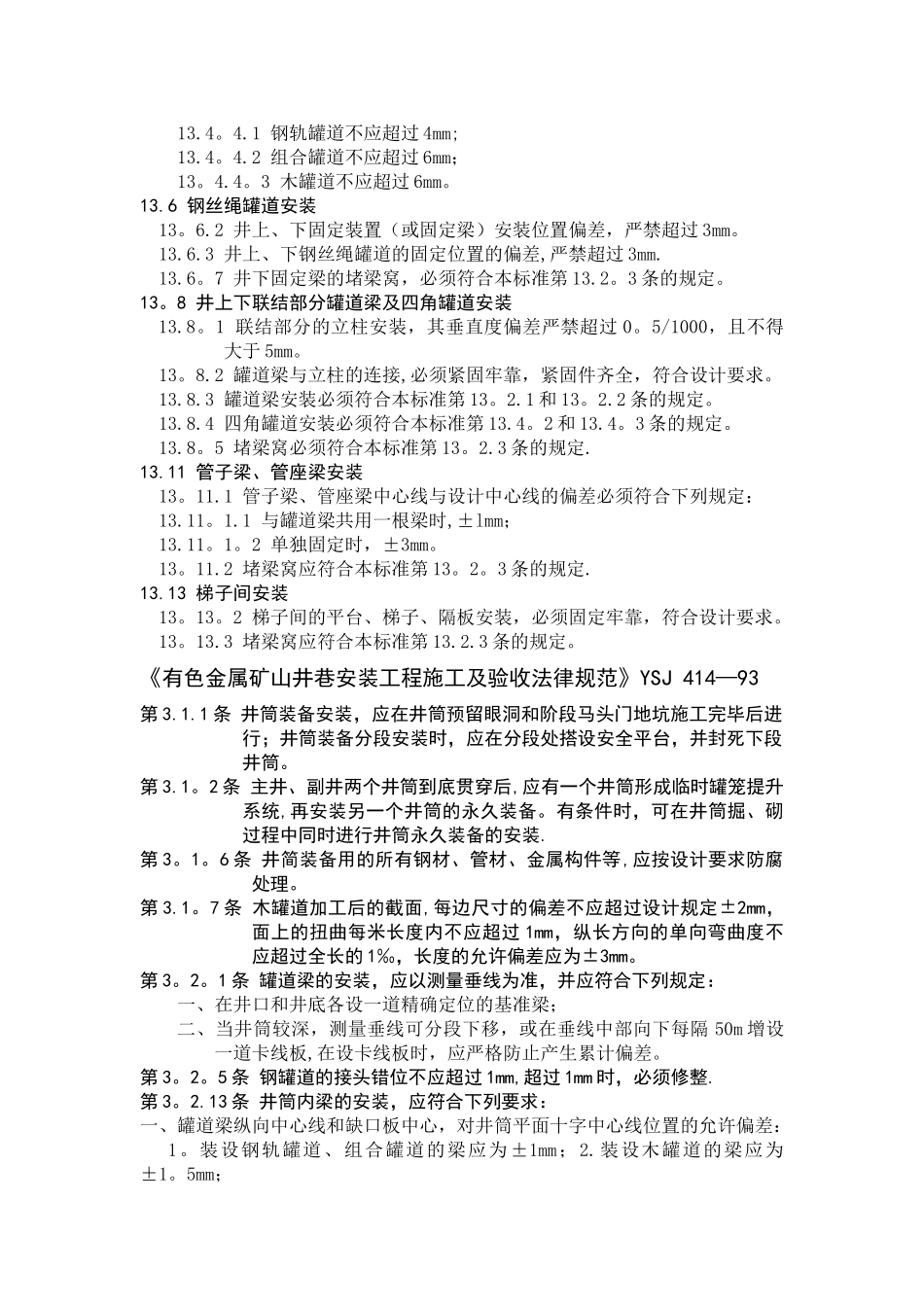

2 装木罐道的梁±1
2 同一提升容器两罐道梁缺口板中心水平间距偏差,必须符合下列规定:13
1 装钢罐道的梁±2mm;13
2 装木罐道的梁±3mm
3 堵梁窝的混凝土强度等级,对于混凝土和钢筋混凝土井壁,严禁低于井壁混凝土的设计强度等级,对于其他井壁严禁低于 C25
梁窝表面不应有蜂窝和孔洞现象
4 罐道安装13
1 同一提升容器的两罐道接头位置,严禁位于同层梁上
2 罐道的垂直度,必须符合下列规定:13
1 钢轨罐道±5mm;13
2 组合罐道±7mm;13
3 木罐道±8mm

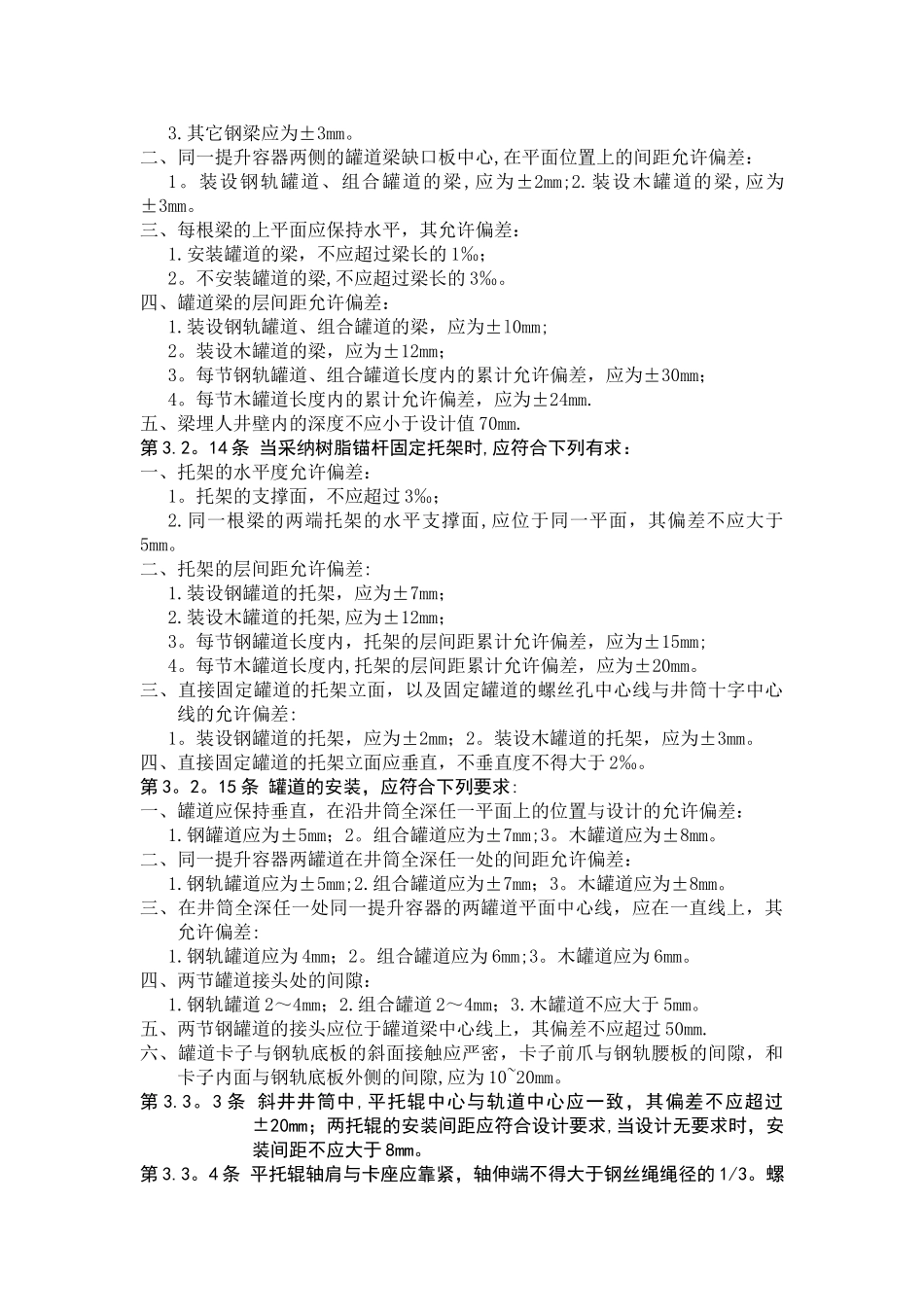

3 同一提升容器
