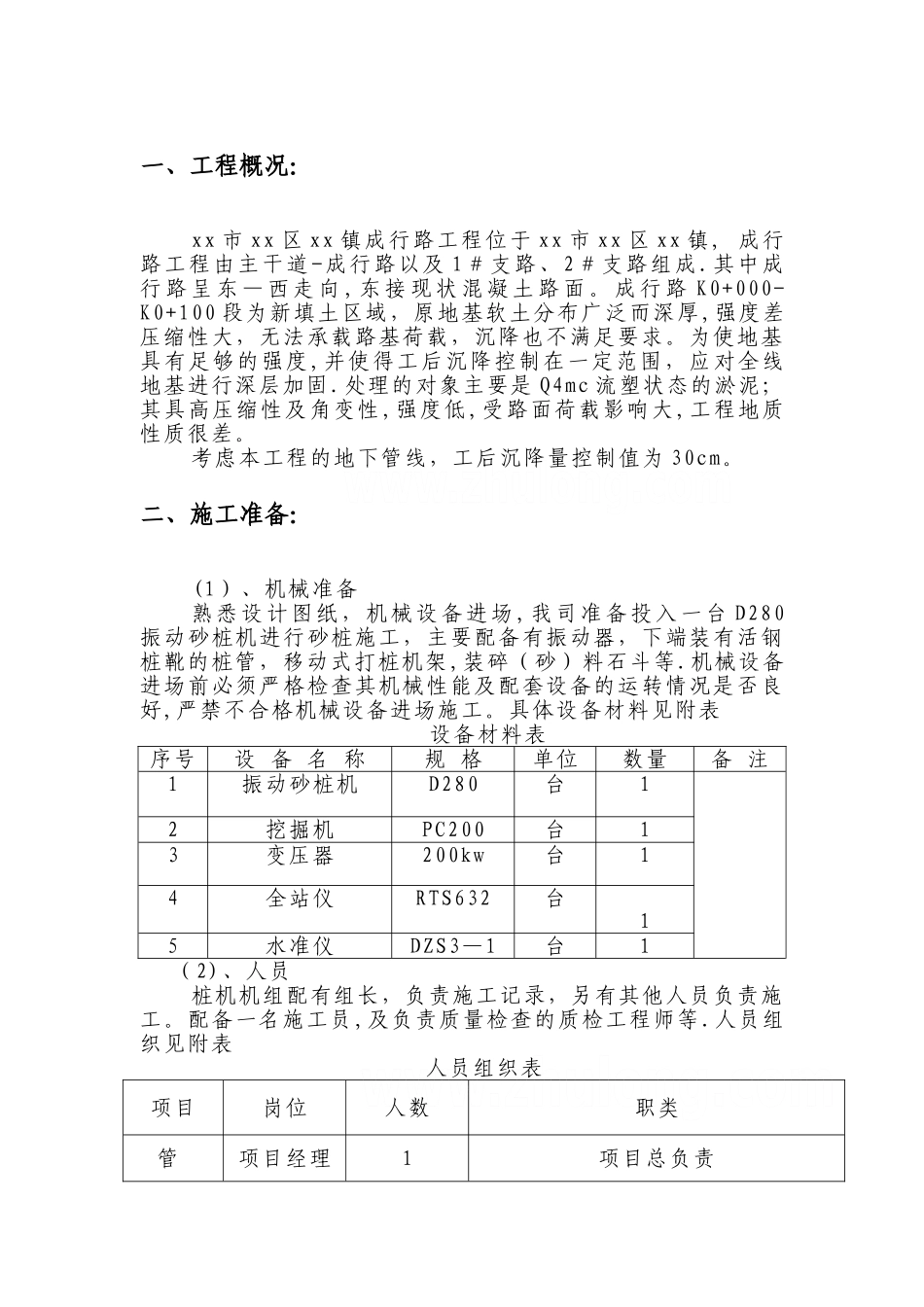

一、工程概况:xx 市 xx 区 xx 镇成行路工程位于 xx 市 xx 区 xx 镇, 成行路工程由主干道 -成行路以及 1#支路、2#支路组成
其中成行 路 呈 东 — 西 走 向 , 东 接 现 状 混 凝 土 路 面
成 行 路 K0+000-K0+100 段为新填土区域,原地基软土分布广泛而深厚,强度差压缩性大,无法承载路基荷载,沉降也不满足要求
为使地基具有足够的强度,并使得工后沉降控制在一定范围,应对全线地基进行深层加固
处理的对象主要是 Q4mc 流塑状态的淤泥;其具高压缩性及角变性 ,强度低,受路面荷载影响大,工程地质性质很差
考虑本工程的地下管线,工后沉降量控制值为 30cm

二、施工准备:(1)、机械准备熟悉设计图纸,机械设备进场 ,我司准备投入一台 D280振动砂桩机进行砂桩施工,主要配备有振动器,下端装有活钢桩靴的桩管,移动式打桩机架,装碎(砂)料石斗等
机械设备进场前必须严格检查其机械性能及配套设备的运转情况是否良好,严禁不合格机械设备进场施工

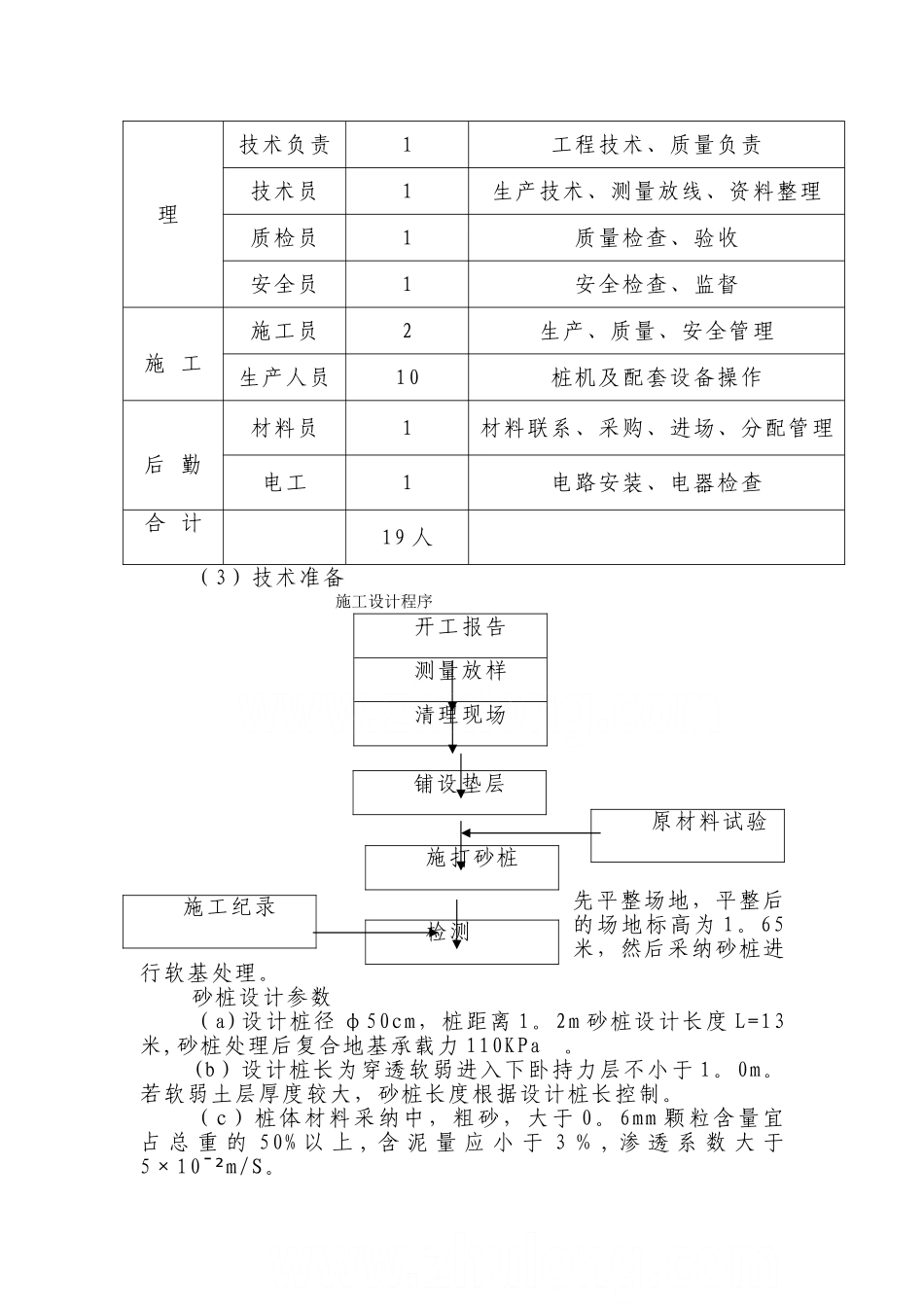

具体设备材料见附表设备材料表序号设 备 名 称规 格单位数量备 注1振动砂桩机D280台12挖掘机PC200台13变压器 200kw台14全站仪RTS632台15水准仪DZS3—1台1(2)、人员桩机机组配有组长,负责施工记录,另有其他人员负责施工
配备一名施工员,及负责质量检查的质检工程师等
人员组织见附表人员组织表项目岗位人数职类管 项目经理1项目总负责理技术负责1工程技术、质量负责技术员1生产技术、测量放线、资料整理质检员1质量检查、验收安全员1安全检查、监督施 工施工员2生产、质量、安全管理生产人员10桩机及配套设备操作后 勤材料员1材料联系、采购、进场、分配管理电工1电路安装、电器检查合 计19 人(3)技术准备施工设计程序开工报告测量放样清理现场铺设垫层先平整场地,平整后的场地标高为 1
