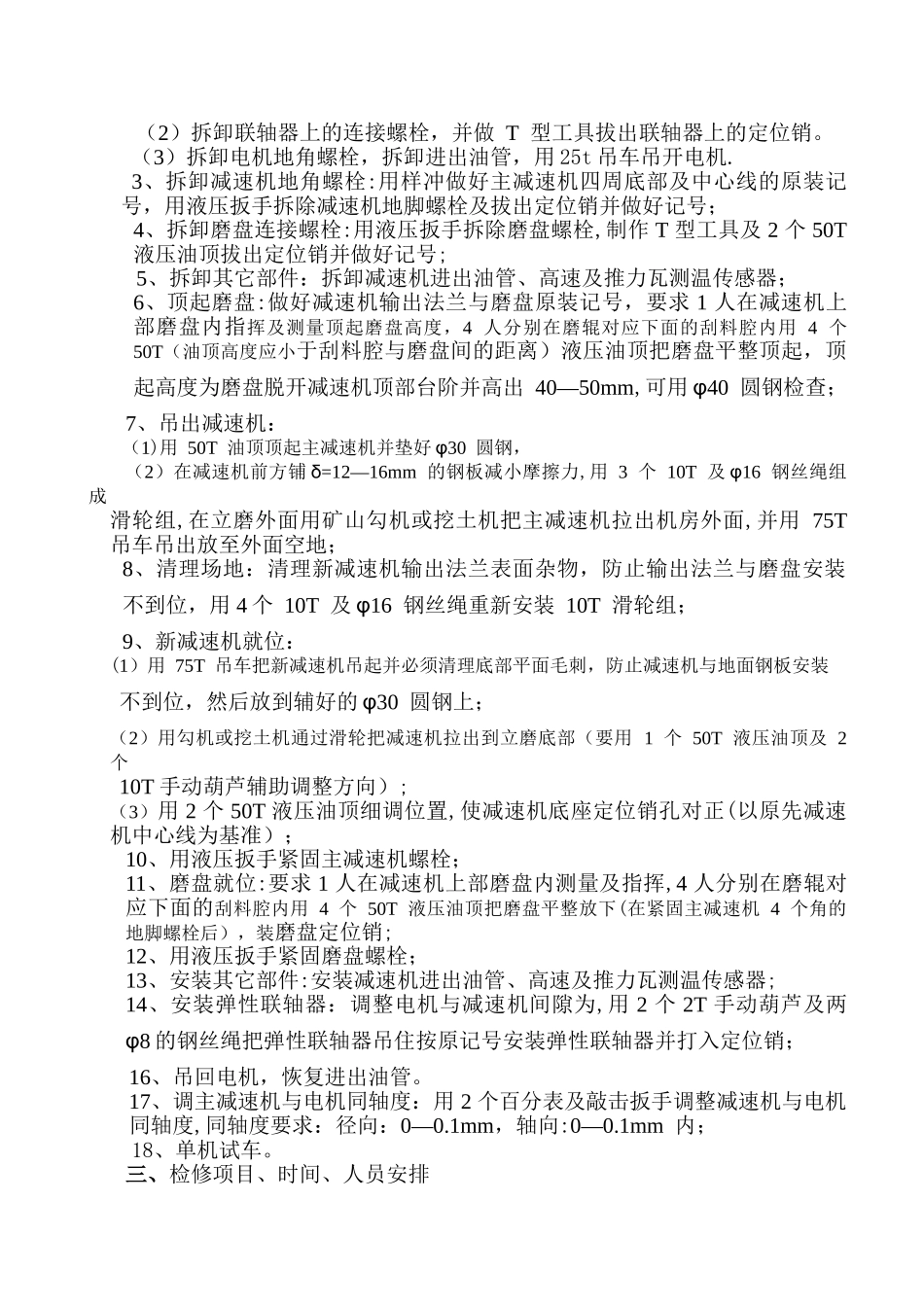

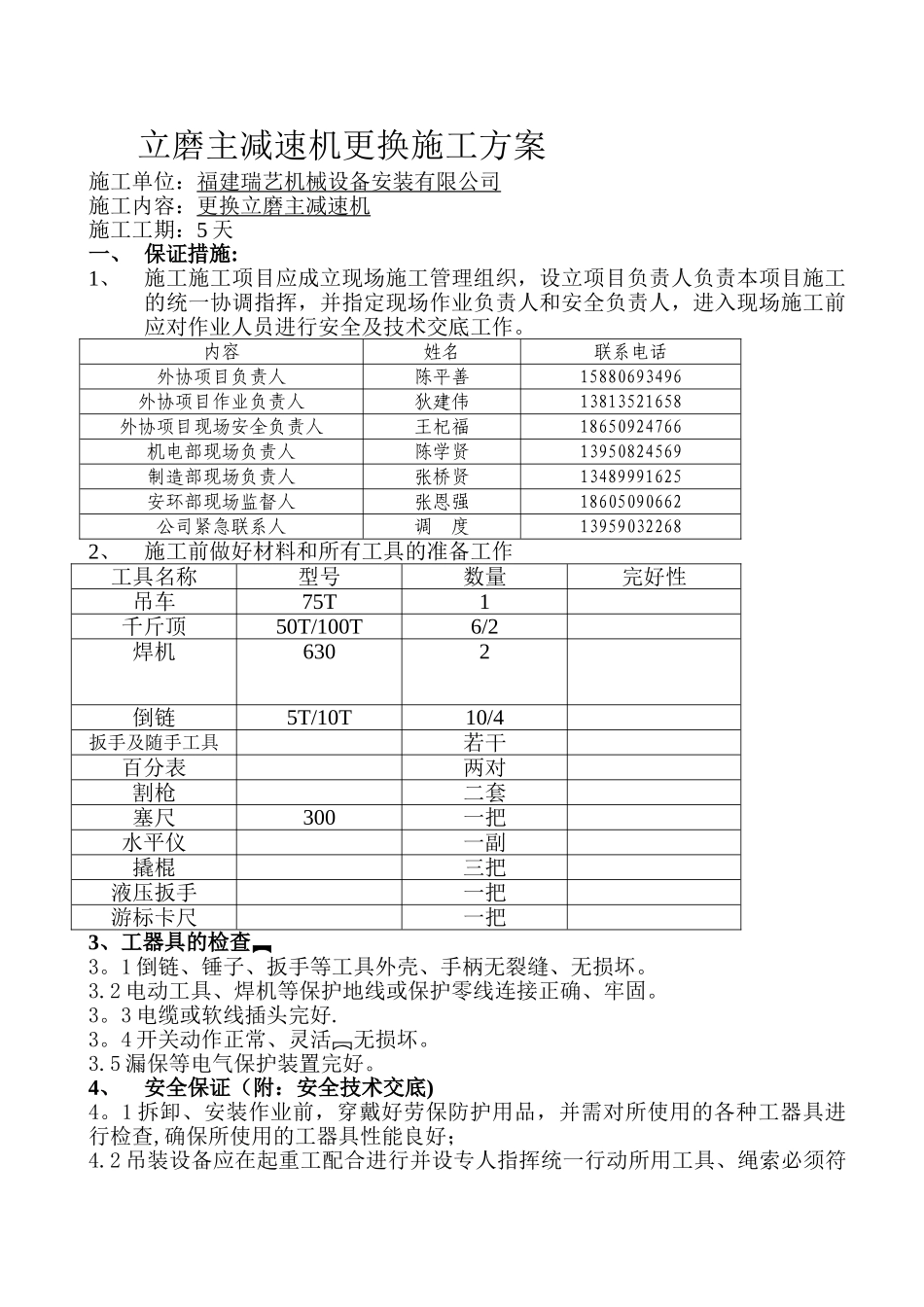

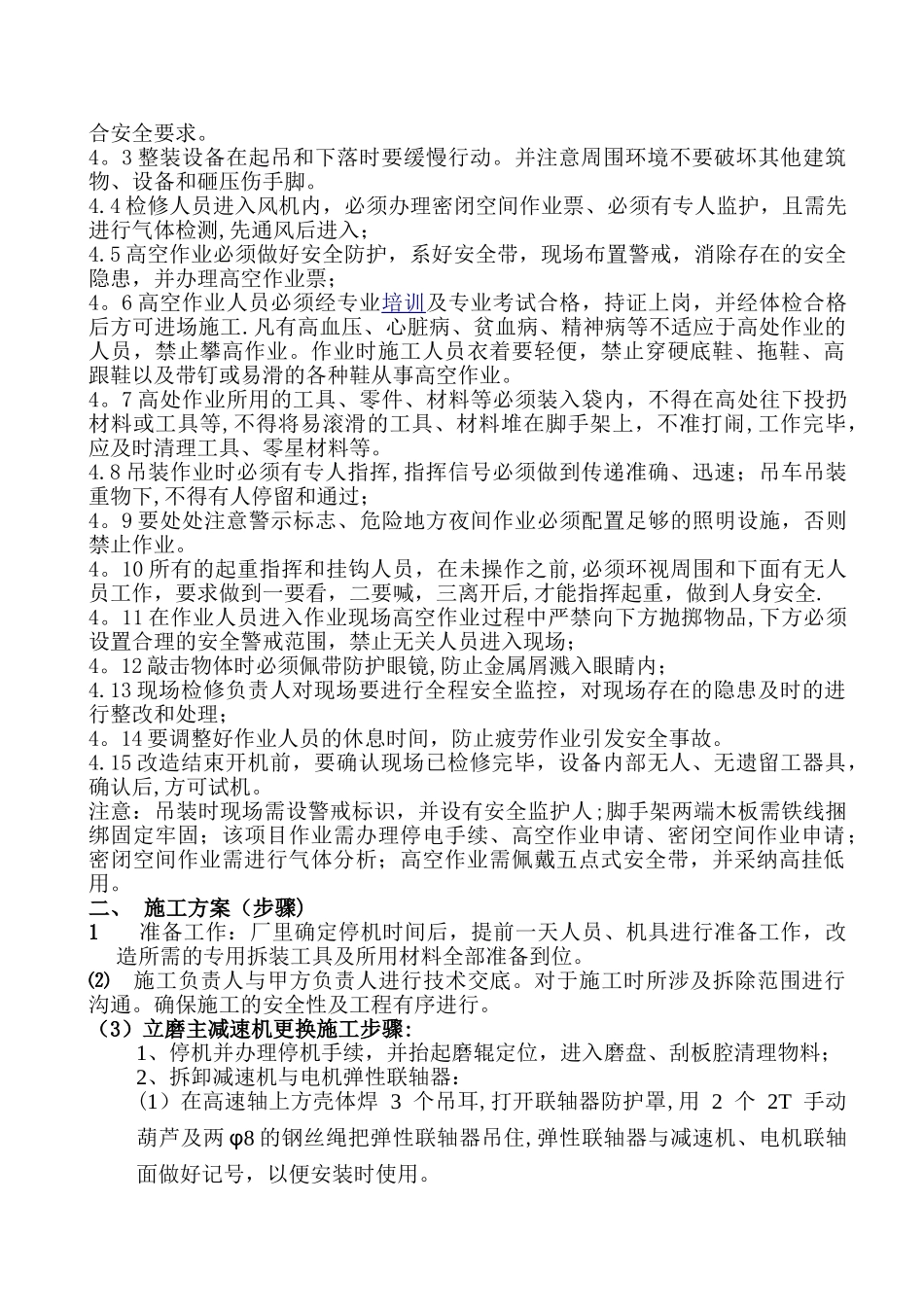

立磨主减速机更换施工方案施工单位:福建瑞艺机械设备安装有限公司施工内容:更换立磨主减速机施工工期:5 天一、 保证措施:1、施工施工项目应成立现场施工管理组织,设立项目负责人负责本项目施工的统一协调指挥,并指定现场作业负责人和安全负责人,进入现场施工前应对作业人员进行安全及技术交底工作
内容姓名联系电话外协项目负责人陈平善15880693496外协项目作业负责人狄建伟13813521658外协项目现场安全负责人王杞福18650924766机电部现场负责人陈学贤13950824569制造部现场负责人张桥贤13489991625安环部现场监督人张恩强18605090662公司紧急联系人调 度139590322682、施工前做好材料和所有工具的准备工作工具名称型号数量完好性吊车75T1千斤顶50T/100T6/2焊机6302倒链5T/10T10/4扳手及随手工具若干百分表两对割枪二套塞尺300一把水平仪一副撬棍三把液压扳手一把游标卡尺一把3、工器具的检查 3
1 倒链、锤子、扳手等工具外壳、手柄无裂缝、无损坏
2 电动工具、焊机等保护地线或保护零线连接正确、牢固
3 电缆或软线插头完好
4 开关动作正常、灵活无损坏
5 漏保等电气保护装置完好
4、安全保证(附:安全技术交底)4
1 拆卸、安装作业前,穿戴好劳保防护用品,并需对所使用的各种工器具进行检查,确保所使用的工器具性能良好;4
2 吊装设备应在起重工配合进行并设专人指挥统一行动所用工具、绳索必须符合安全要求
3 整装设备在起吊和下落时要缓慢行动
并注意周围环境不要破坏其他建筑物、设备和砸压伤手脚
4 检修人员进入风机内,必须办理密闭空间作业票、必须有专人监护,且需先进行气体检测,先通风后进入;4
5 高空作业必须做好安全防护,系好安全带,现场布置警戒,消除存在的安全隐患,并办理高空作业
