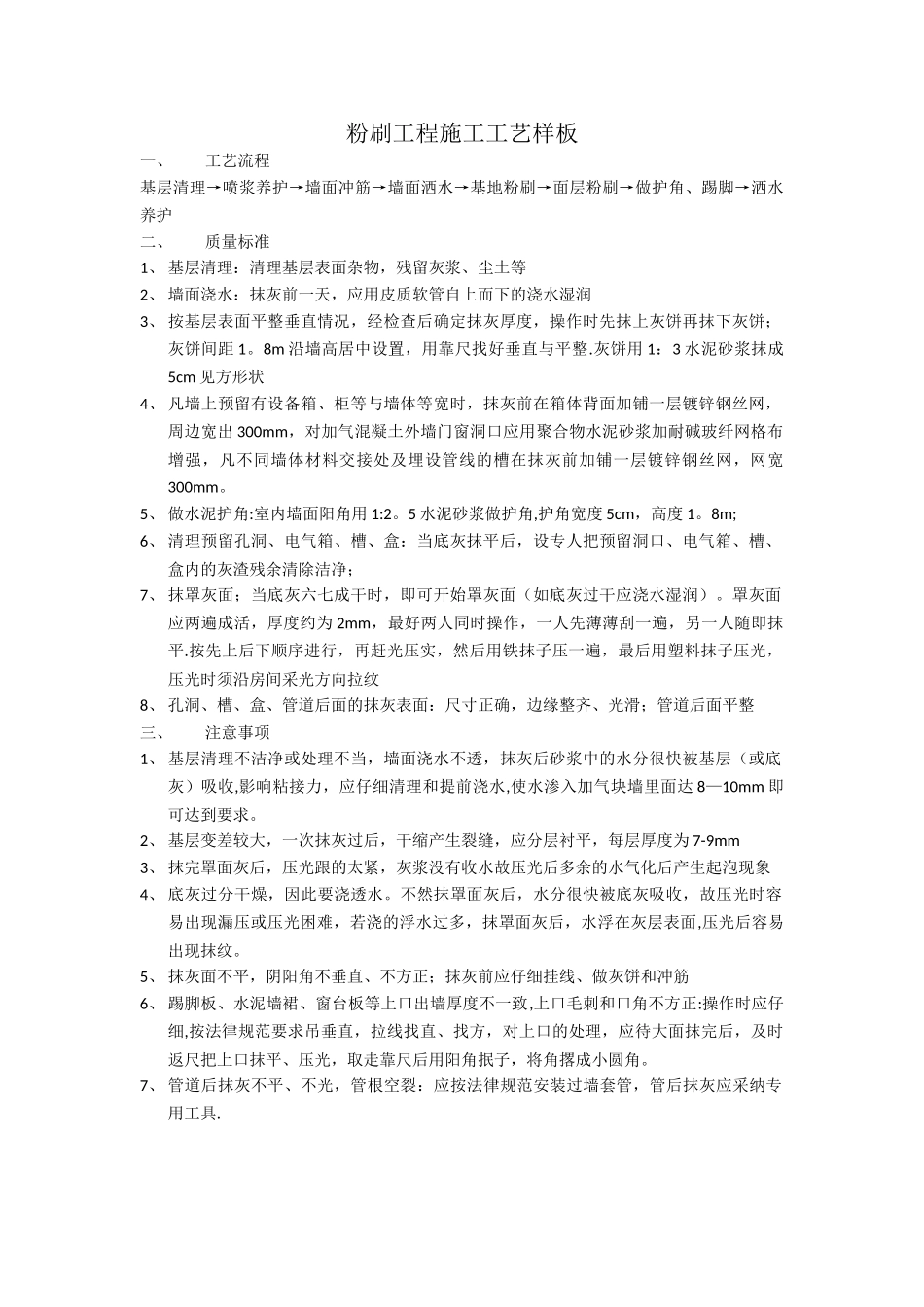

粉刷工程施工工艺样板一、工艺流程基层清理→喷浆养护→墙面冲筋→墙面洒水→基地粉刷→面层粉刷→做护角、踢脚→洒水养护二、质量标准1、 基层清理:清理基层表面杂物,残留灰浆、尘土等2、 墙面浇水:抹灰前一天,应用皮质软管自上而下的浇水湿润3、 按基层表面平整垂直情况,经检查后确定抹灰厚度,操作时先抹上灰饼再抹下灰饼;灰饼间距 1。8m 沿墙高居中设置,用靠尺找好垂直与平整.灰饼用 1:3 水泥砂浆抹成5cm 见方形状4、 凡墙上预留有设备箱、柜等与墙体等宽时,抹灰前在箱体背面加铺一层镀锌钢丝网,周边宽出 300mm,对加气混凝土外墙门窗洞口应用聚合物水泥砂浆加耐碱玻纤网格布增强,凡不同墙体材料交接处及埋设管线的槽在抹灰前加铺一层镀锌钢丝网,网宽300mm。5、 做水泥护角:室内墙面阳角用 1:2。5 水泥砂浆做护角,护角宽度 5cm,高度 1。8m;6、 清理预留孔洞、电气箱、槽、盒:当底灰抹平后,设专人把预留洞口、电气箱、槽、盒内的灰渣残余清除洁净;7、 抹罩灰面;当底灰六七成干时,即可开始罩灰面(如底灰过干应浇水湿润)。罩灰面应两遍成活,厚度约为 2mm,最好两人同时操作,一人先薄薄刮一遍,另一人随即抹平.按先上后下顺序进行,再赶光压实,然后用铁抹子压一遍,最后用塑料抹子压光,压光时须沿房间采光方向拉纹8、 孔洞、槽、盒、管道后面的抹灰表面:尺寸正确,边缘整齐、光滑;管道后面平整三、注意事项1、 基层清理不洁净或处理不当,墙面浇水不透,抹灰后砂浆中的水分很快被基层(或底灰)吸收,影响粘接力,应仔细清理和提前浇水,使水渗入加气块墙里面达 8—10mm 即可达到要求。2、 基层变差较大,一次抹灰过后,干缩产生裂缝,应分层衬平,每层厚度为 7-9mm3、 抹完罩面灰后,压光跟的太紧,灰浆没有收水故压光后多余的水气化后产生起泡现象4、 底灰过分干燥,因此要浇透水。不然抹罩面灰后,水分很快被底灰吸收,故压光时容易出现漏压或压光困难,若浇的浮水过多,抹罩面灰后,水浮在灰层表面,压光后容易出现抹纹。5、 抹灰面不平,阴阳角不垂直、不方正;抹灰前应仔细挂线、做灰饼和冲筋6、 踢脚板、水泥墙裙、窗台板等上口出墙厚度不一致,上口毛刺和口角不方正:操作时应仔细,按法律规范要求吊垂直,拉线找直、找方,对上口的处理,应待大面抹完后,及时返尺把上口抹平、压光,取走靠尺后用阳角抿子,将角撂成小圆角。7、 管道后抹灰不平、不光,管根空裂:应按法律规范安装过墙套管,管后抹灰应采纳专用工具.
