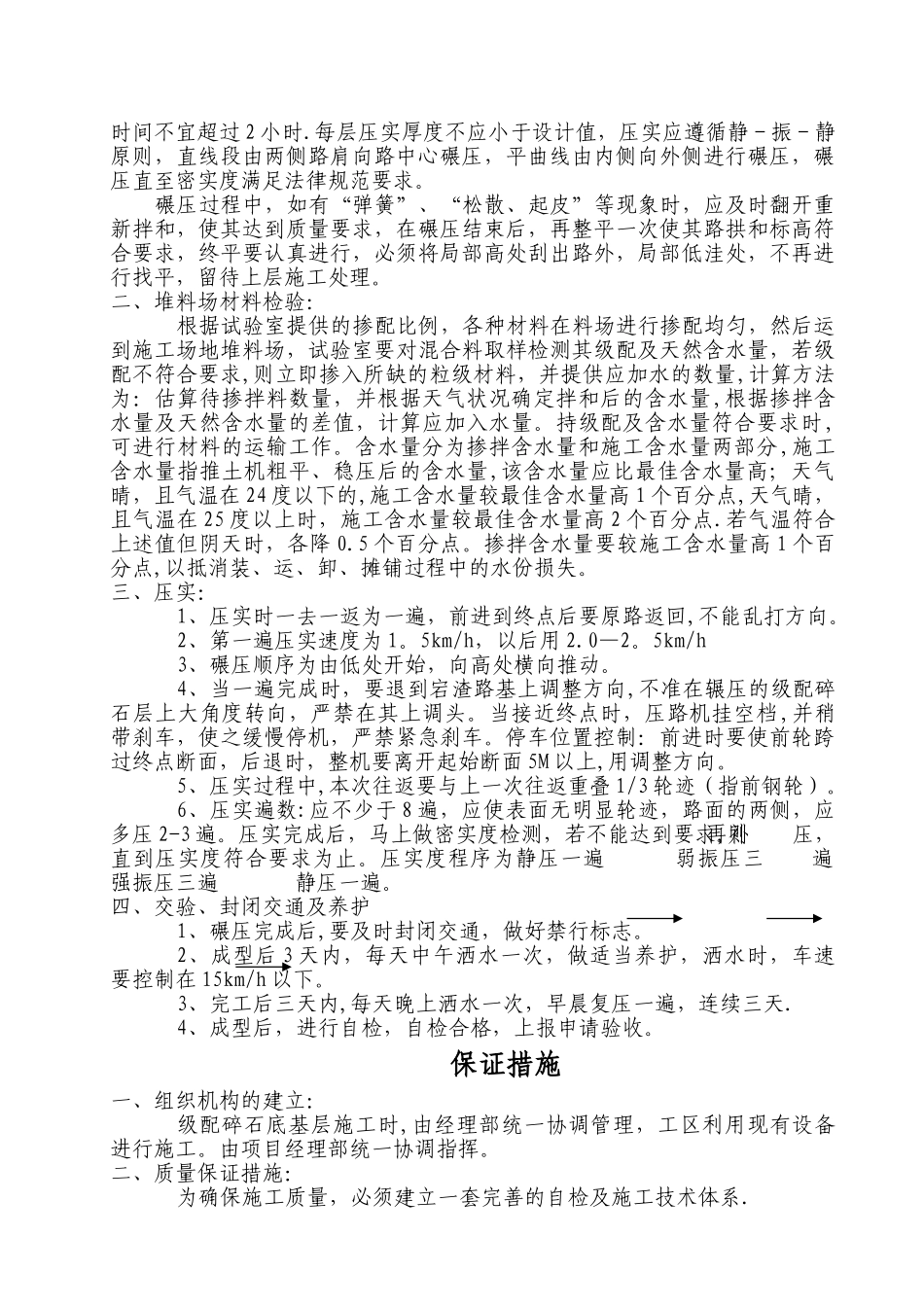

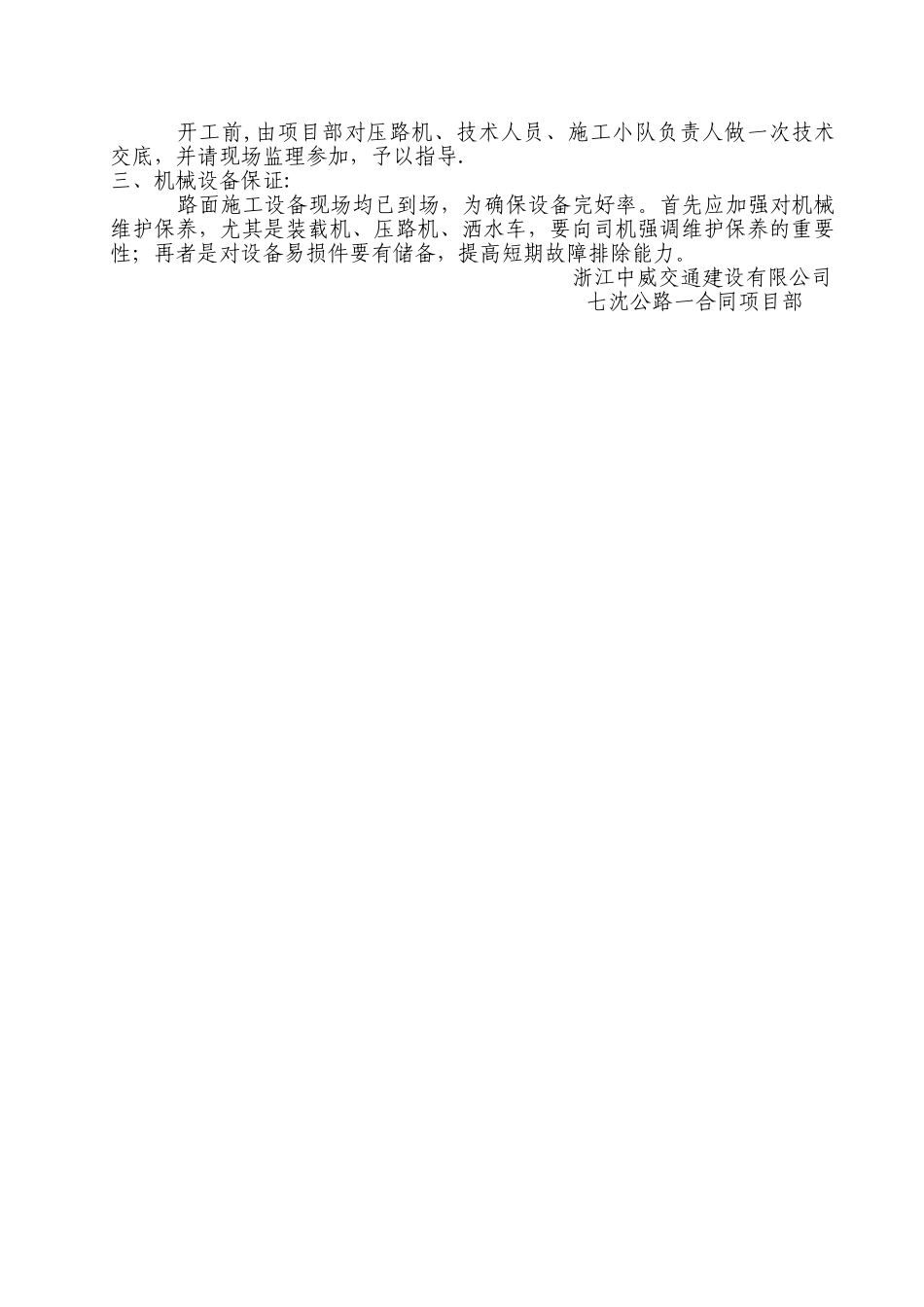

级配碎石底基层施工方案施工准备一、路基的准备:1、当上路床施工完毕并自检合格后,立即报验,检测内容内包括:固体体积率、纵断面高程、中线偏位宽度、平整度、横坡度、边坡及弯沉
已交验的路段尽量封闭交通
2、级配碎石施工前,待施工的路床应进行检查,有积水坑槽、弹软、松散等现象要及时处理,并且整段进行复压(无论是否存在缺陷)
3、施工放样:用全站仪恢复中桩,桩距在直线段为 20M,曲线段为10M
并在边桩外 30CM 处设指示桩,标注级配碎石顶面位置线
二、机械准备:用于级配碎石底基层的机械如下:WSC200 型拌和楼 1 套,RP900W 摊铺机 1 台,ZL-40 装载机 1 台,5 吨自卸车 10 辆,洒水车 1 辆,ZY—15 振动压路机 1 台
三、人员准备:1、用于路面底基层施工的队伍相对固定,每作业点配备不少于 10 人的民工配合机械施工
工区指定一个小队做为专业队伍,进行级配碎石底基层的施工
2、技术人员:详见质保体系图
3、管理人员:经理部项目经理负责,下辖一个工区及各相关部门,详见组织机构图
组织机构框图四、材料准备:级配碎石底基层所用材料产于嘉兴市海盐县,石料强度高,级配良好
级配料采纳分级掺配法、在料场将不同规格的材料掺配好、运到施工场地 ,掺配比例见试验报告
施工工艺一、工艺流程:材料储备、拌和场地设在罗汉塘桥东侧
用粒料拌和机进行拌和,拌和设备配有自动计量装量,拌和时严格控制混合料含水量(宜比最佳含水量大 1%左右,以防运输时水份损失),拌和力求均匀,每天拌和前应先测定材料含水率,调整施工配合比,并在施工场地现场立牌明示各料用量,运输采纳自卸汽车运到施工场地,用摊铺机摊铺
摊铺好的混合料进行平整、整形后,用 12-15T 静压式三轮压路机进行稳压,然后用 25T 以上振动压路机振动碾压,混合料从加水拌和至碾压结束的项目经理:张松明项目总工:黄荻施工负责
