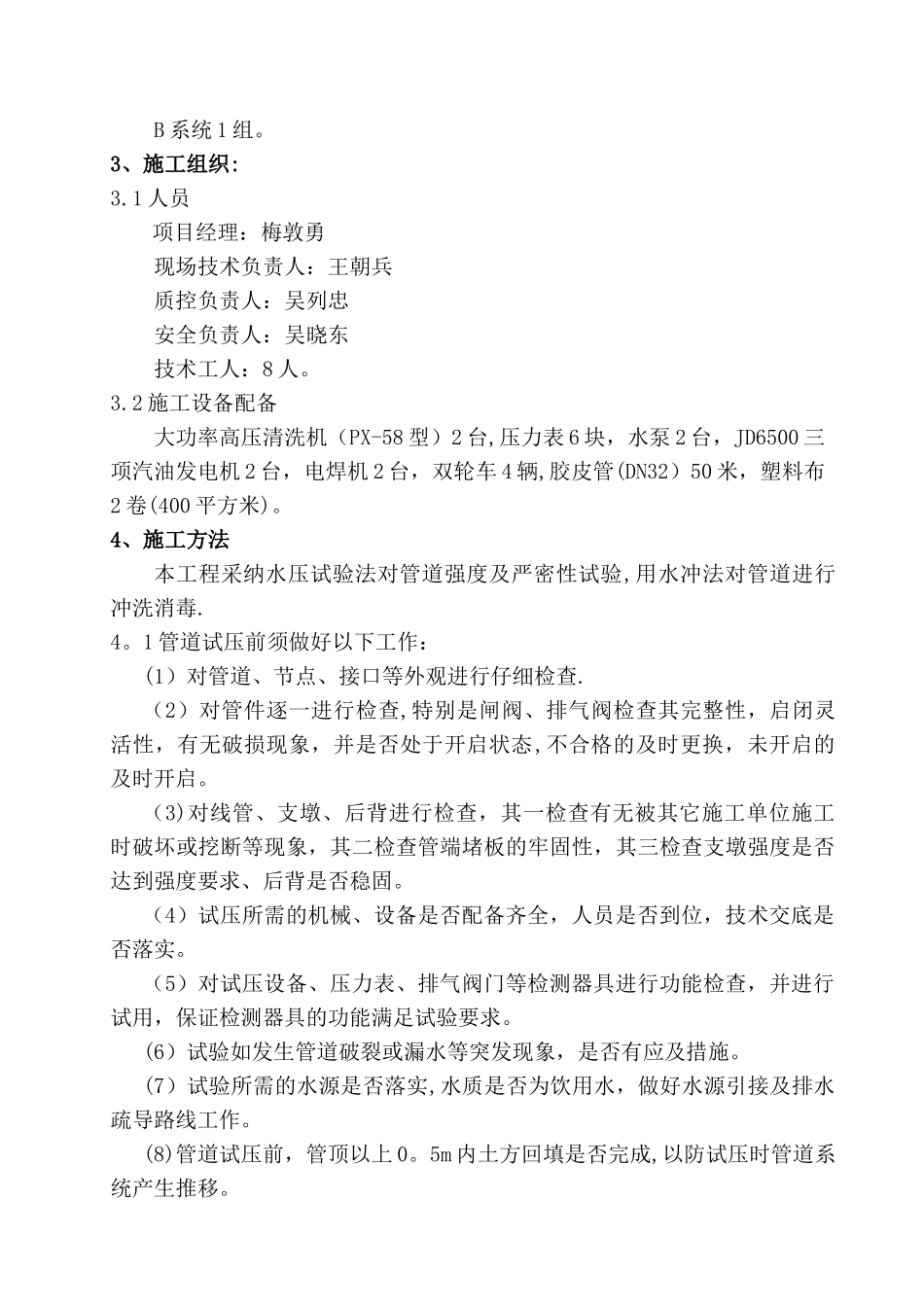

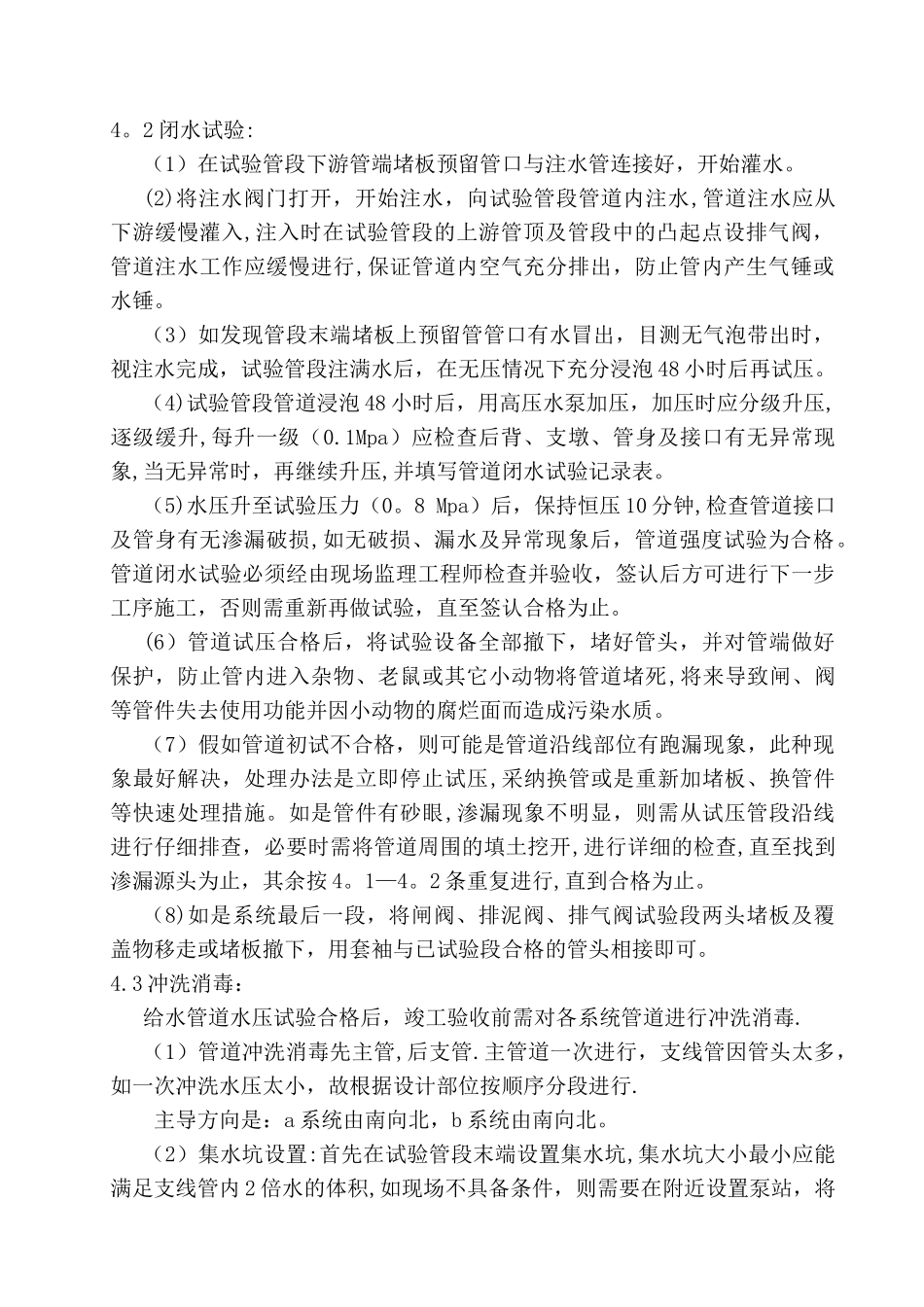

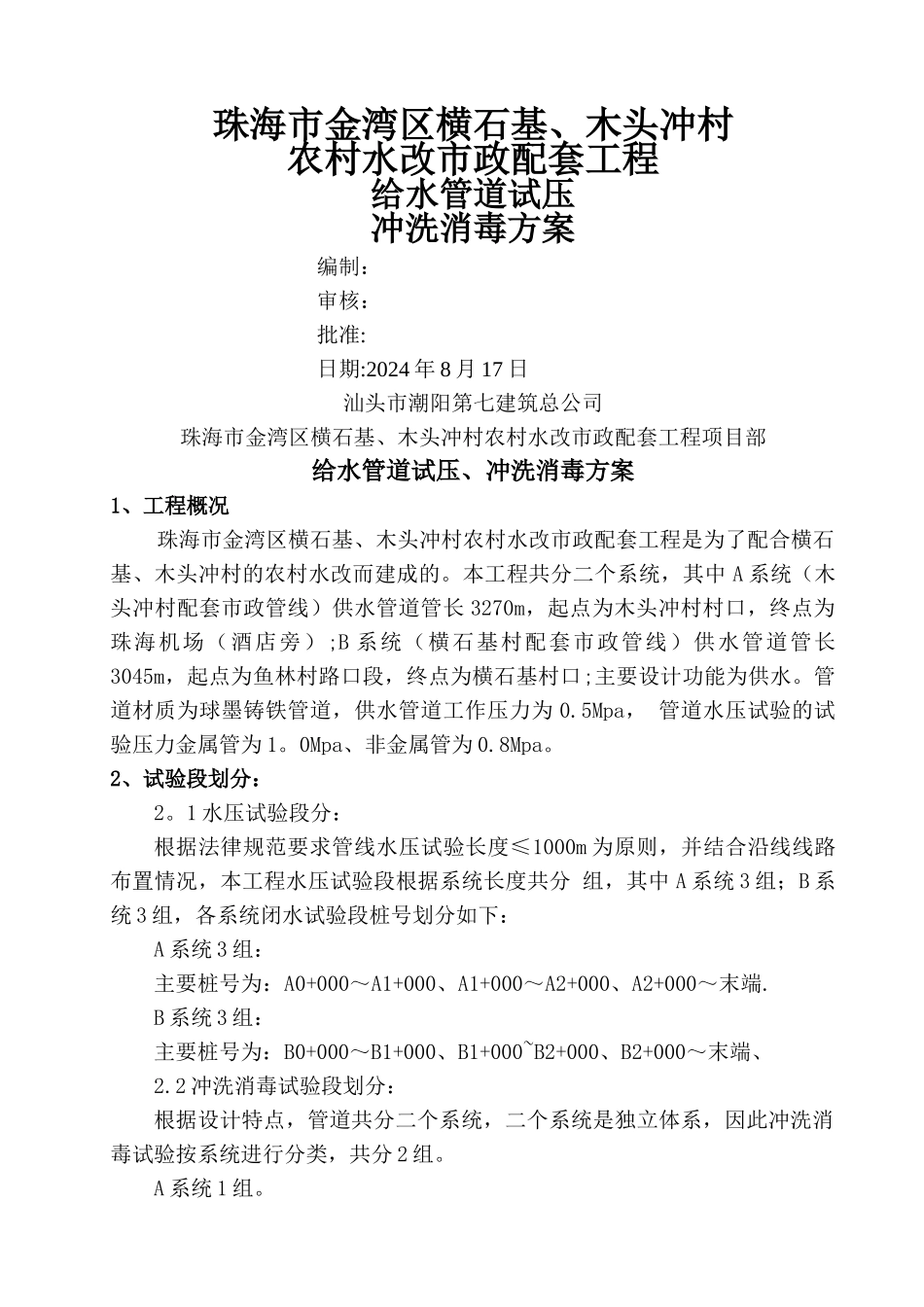

珠海市金湾区横石基、木头冲村农村水改市政配套工程给水管道试压冲洗消毒方案编制: 审核:批准:日期:2024 年 8 月 17 日汕头市潮阳第七建筑总公司珠海市金湾区横石基、木头冲村农村水改市政配套工程项目部给水管道试压、冲洗消毒方案1、工程概况珠海市金湾区横石基、木头冲村农村水改市政配套工程是为了配合横石基、木头冲村的农村水改而建成的。本工程共分二个系统,其中 A 系统(木头冲村配套市政管线)供水管道管长 3270m,起点为木头冲村村口,终点为珠海机场(酒店旁);B 系统(横石基村配套市政管线)供水管道管长3045m,起点为鱼林村路口段,终点为横石基村口;主要设计功能为供水。管道材质为球墨铸铁管道,供水管道工作压力为 0.5Mpa, 管道水压试验的试验压力金属管为 1。0Mpa、非金属管为 0.8Mpa。2、试验段划分:2。1 水压试验段分:根据法律规范要求管线水压试验长度≤1000m 为原则,并结合沿线线路布置情况,本工程水压试验段根据系统长度共分 组,其中 A 系统 3 组;B 系统 3 组,各系统闭水试验段桩号划分如下:A 系统 3 组:主要桩号为:A0+000~A1+000、A1+000~A2+000、A2+000~末端.B 系统 3 组:主要桩号为:B0+000~B1+000、B1+000~B2+000、B2+000~末端、2.2 冲洗消毒试验段划分:根据设计特点,管道共分二个系统,二个系统是独立体系,因此冲洗消毒试验按系统进行分类,共分 2 组。A 系统 1 组。B 系统 1 组。3、施工组织:3.1 人员项目经理:梅敦勇现场技术负责人:王朝兵质控负责人:吴列忠安全负责人:吴晓东技术工人:8 人。3.2 施工设备配备大功率高压清洗机(PX-58 型)2 台,压力表 6 块,水泵 2 台,JD6500 三项汽油发电机 2 台,电焊机 2 台,双轮车 4 辆,胶皮管(DN32)50 米,塑料布2 卷(400 平方米)。4、施工方法本工程采纳水压试验法对管道强度及严密性试验,用水冲法对管道进行冲洗消毒.4。1 管道试压前须做好以下工作:(1)对管道、节点、接口等外观进行仔细检查.(2)对管件逐一进行检查,特别是闸阀、排气阀检查其完整性,启闭灵活性,有无破损现象,并是否处于开启状态,不合格的及时更换,未开启的及时开启。(3)对线管、支墩、后背进行检查,其一检查有无被其它施工单位施工时破坏或挖断等现象,其二检查管端堵板的牢固性,其三检查支墩强度是否达到强度要求、后背是否稳固。(4)试压所需的机械、设备是否配备齐全,人员是否到位,技术交底是...
