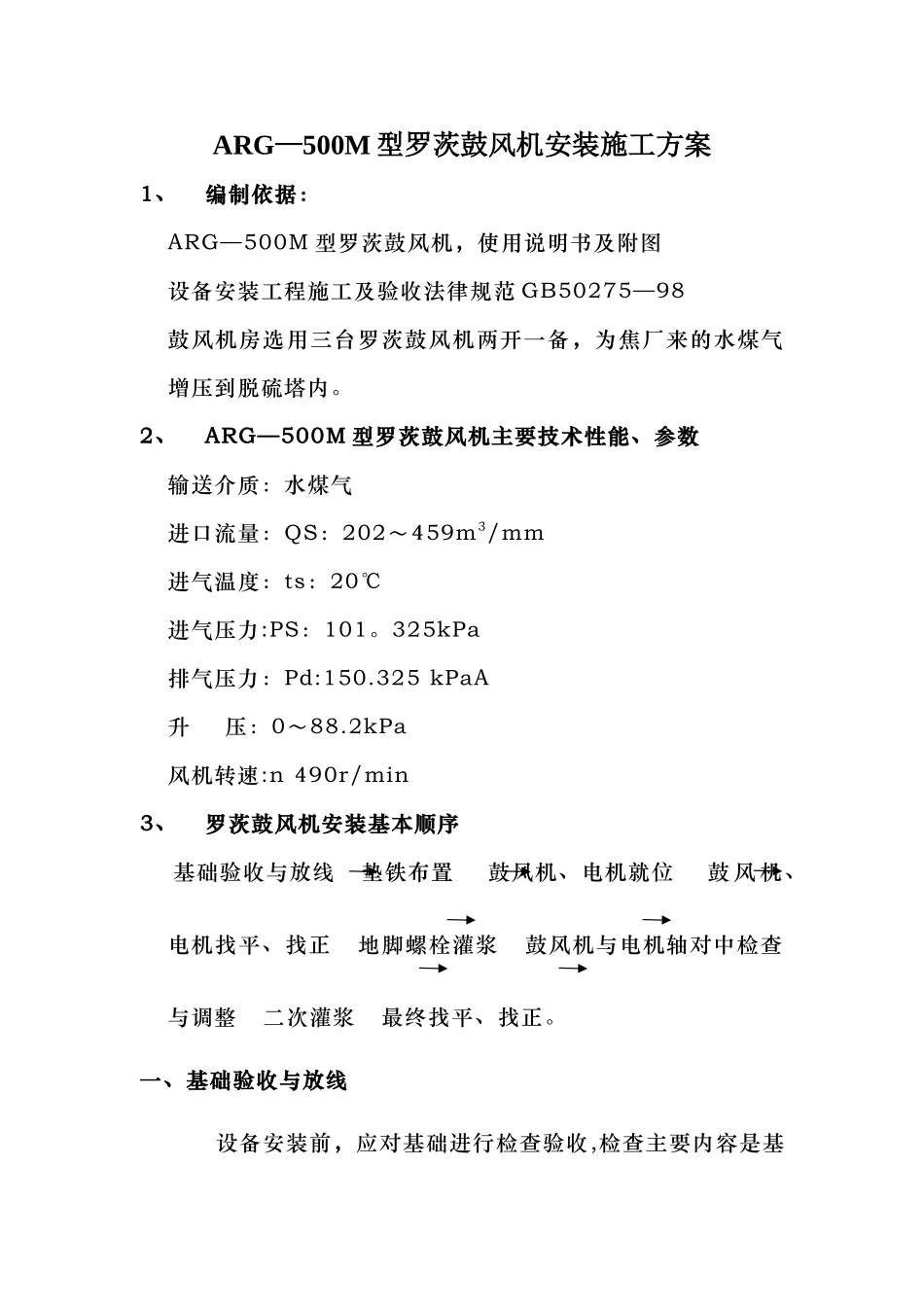

ARG—500M 型罗茨鼓风机安装施工方案1、编制依据:ARG—500M 型罗茨鼓风机,使用说明书及附图设备安装工程施工及验收法律规范 GB50275—98鼓风机房选用三台罗茨鼓风机两开一备,为焦厂来的水煤气增压到脱硫塔内

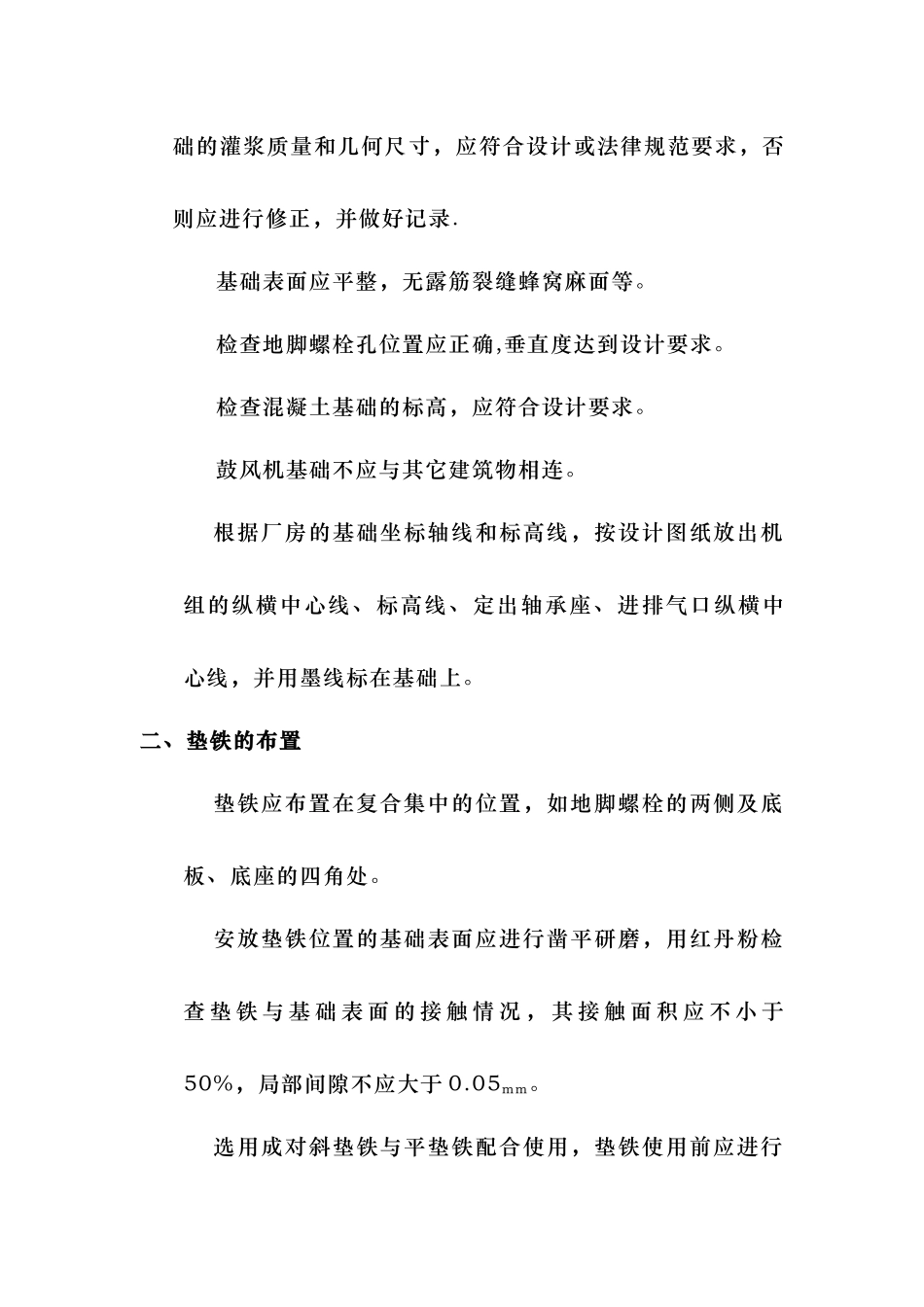

2、ARG—500M 型罗茨鼓风机主要技术性能、参数输送介质:水煤气进口流量:QS:202~459m3/mm进气温度:ts:20℃进气压力:PS:101
325kPa排气压力:Pd:150
325 kPaA升 压:0~88
2kPa风机转速:n 490r/min3、罗茨鼓风机安装基本顺序基础验收与放线 垫铁布置 鼓风机、电机就位 鼓 风 机、电机找平、找正 地脚螺栓灌浆 鼓风机与电机轴对中检查与调整 二次灌浆 最终找平、找正
一、基础验收与放线设备安装前,应对基础进行检查验收,检查主要内容是基础的灌浆质量和几何尺寸,应符合设计或法律规范要求,否则应进行修正,并做好记录
基础表面应平整,无露筋裂缝蜂窝麻面等
检查地脚螺栓孔位置应正确,垂直度达到设计要求
检查混凝土基础的标高,应符合设计要求
鼓风机基础不应与其它建筑物相连
根据厂房的基础坐标轴线和标高线,按设计图纸放出机组的纵横中心线、标高线、定出轴承座、进排气口纵横中心线,并用墨线标在基础上
二、垫铁的布置 垫铁应布置在复合集中的位置,如地脚螺栓的两侧及底板、底座的四角处

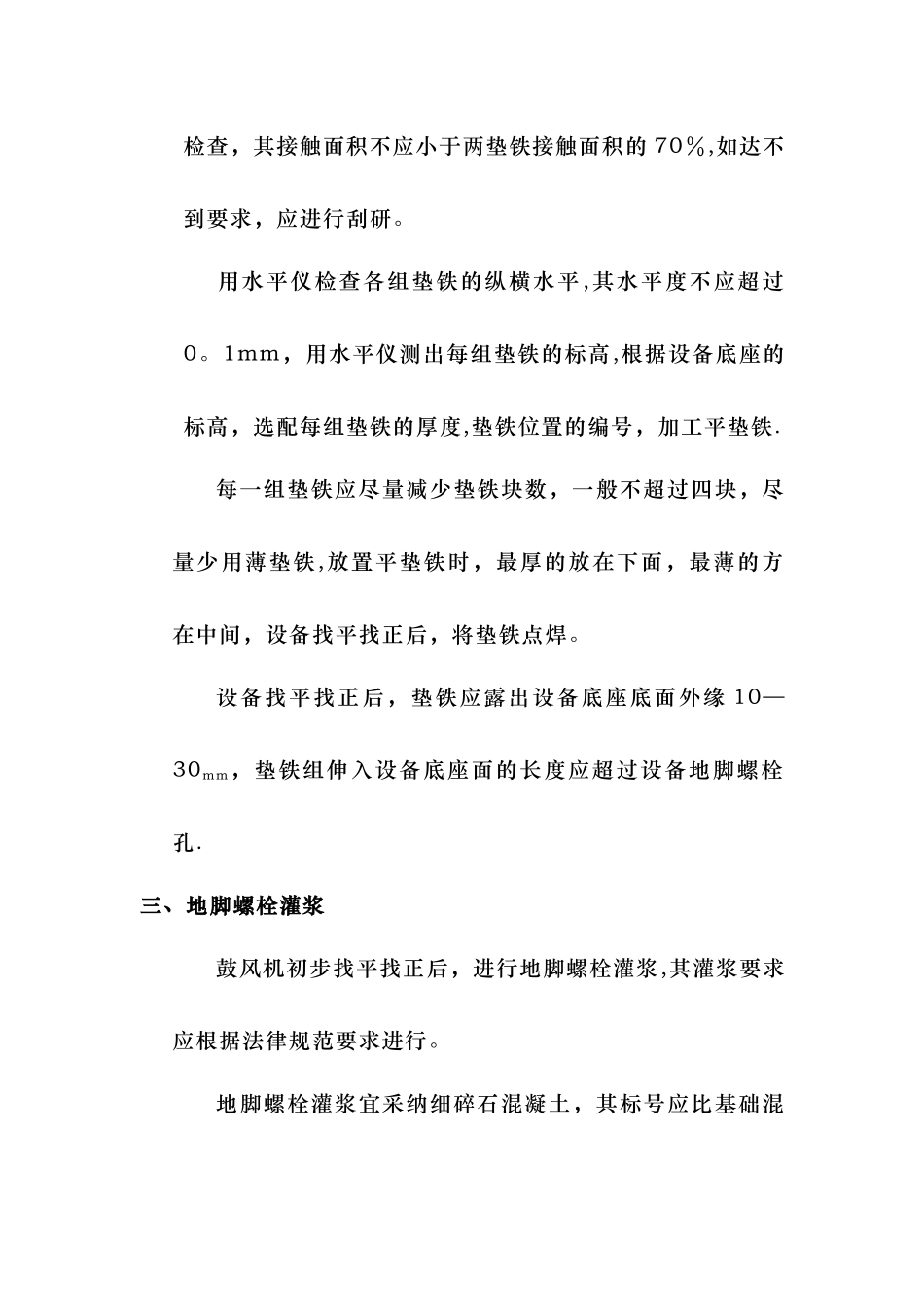

安放垫铁位置的基础表面应进行凿平研磨,用红丹粉检查 垫 铁 与 基 础 表 面 的 接 触 情 况 , 其 接 触 面 积 应 不 小 于50%,局部间隙不应大于 0
选用成对斜垫铁与平垫铁配合使用,垫铁使用前应进行检查,其接触面积不应小于两垫铁接触面积的 70%,如达不到要求,应进行刮研
用水平仪检查各组垫铁的纵横水平 ,其水平度不应超过0
1mm,用水平仪测出每组垫铁的标高,根据设备底座的标高,选配每组垫铁的厚度,
