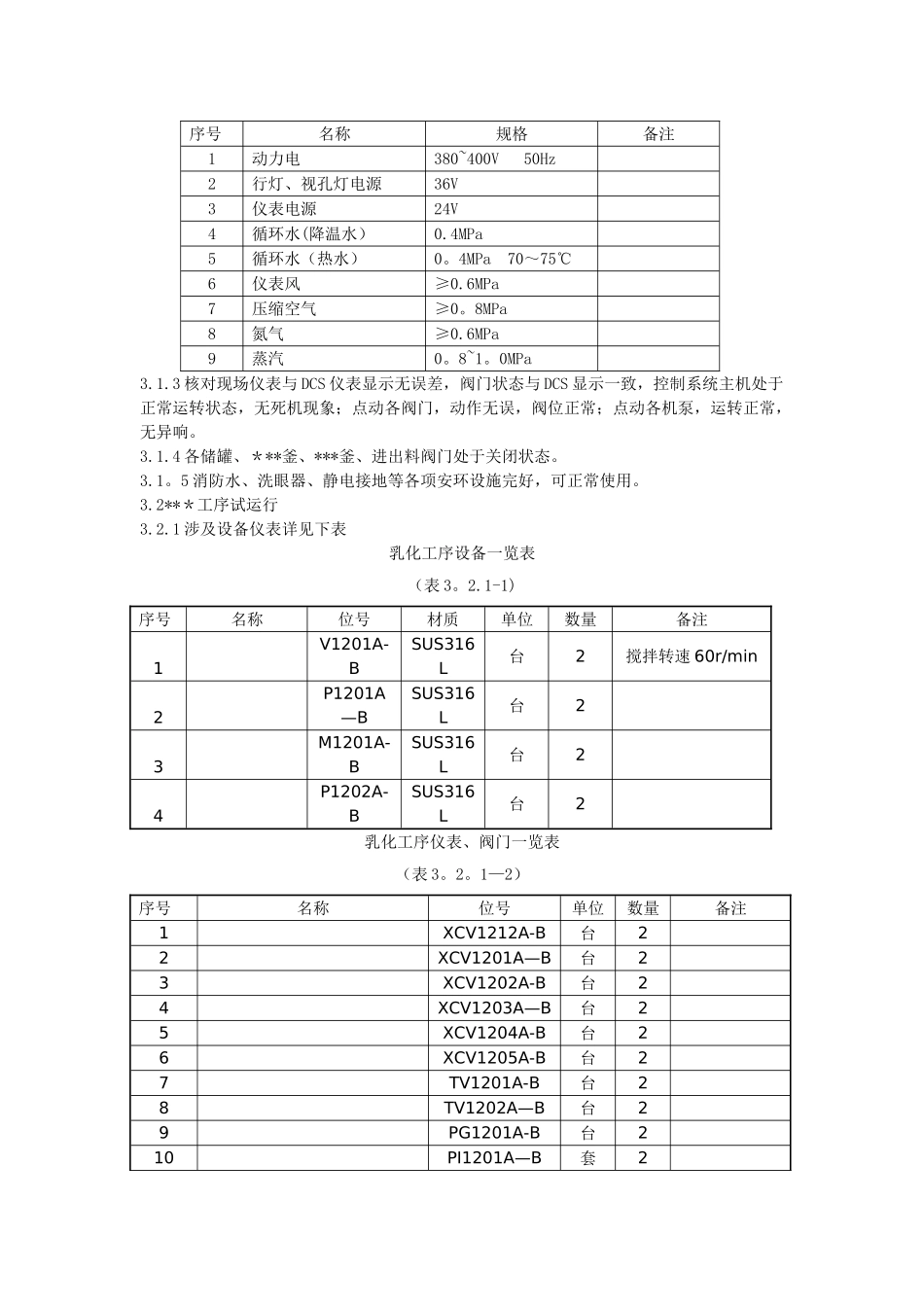

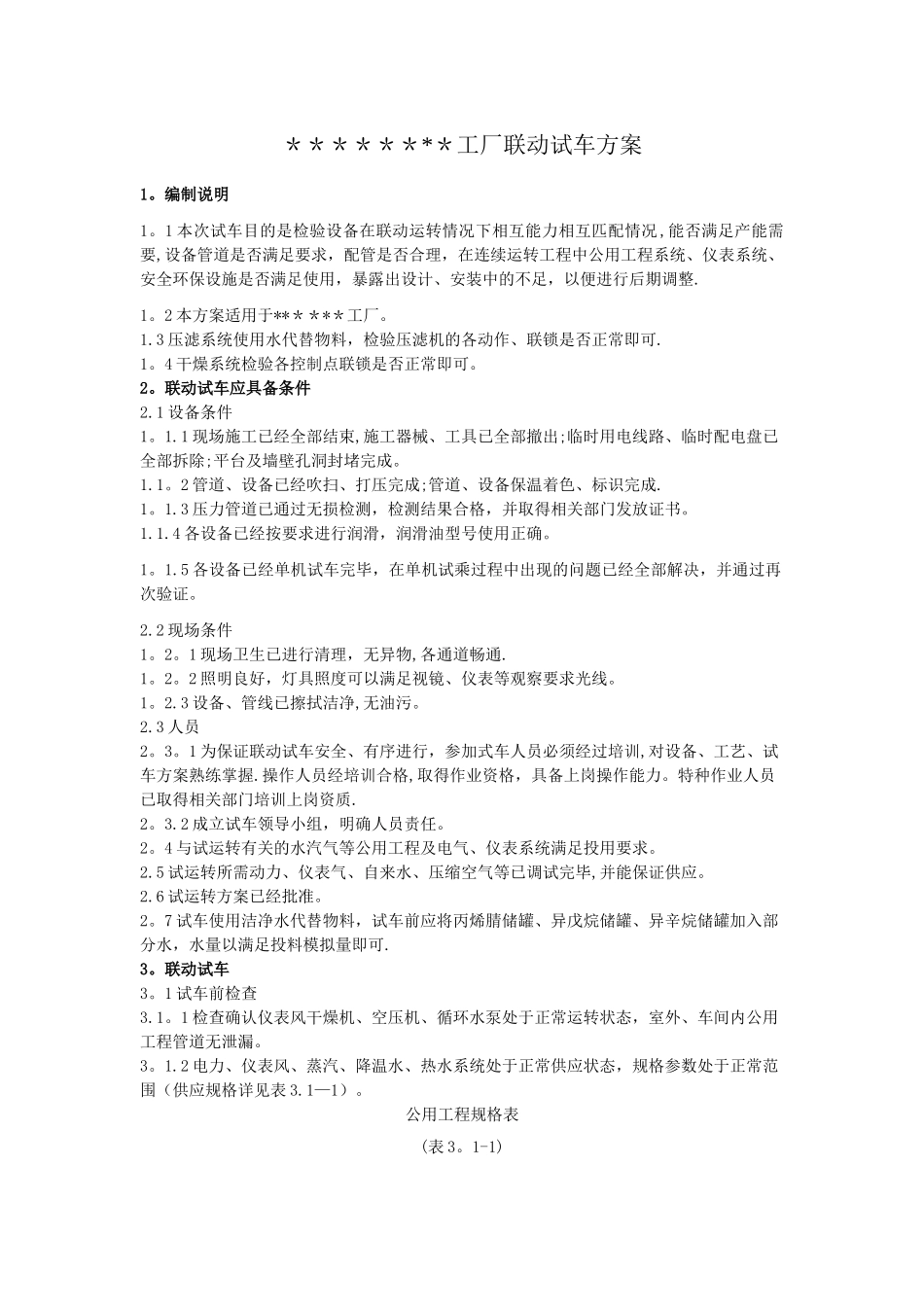

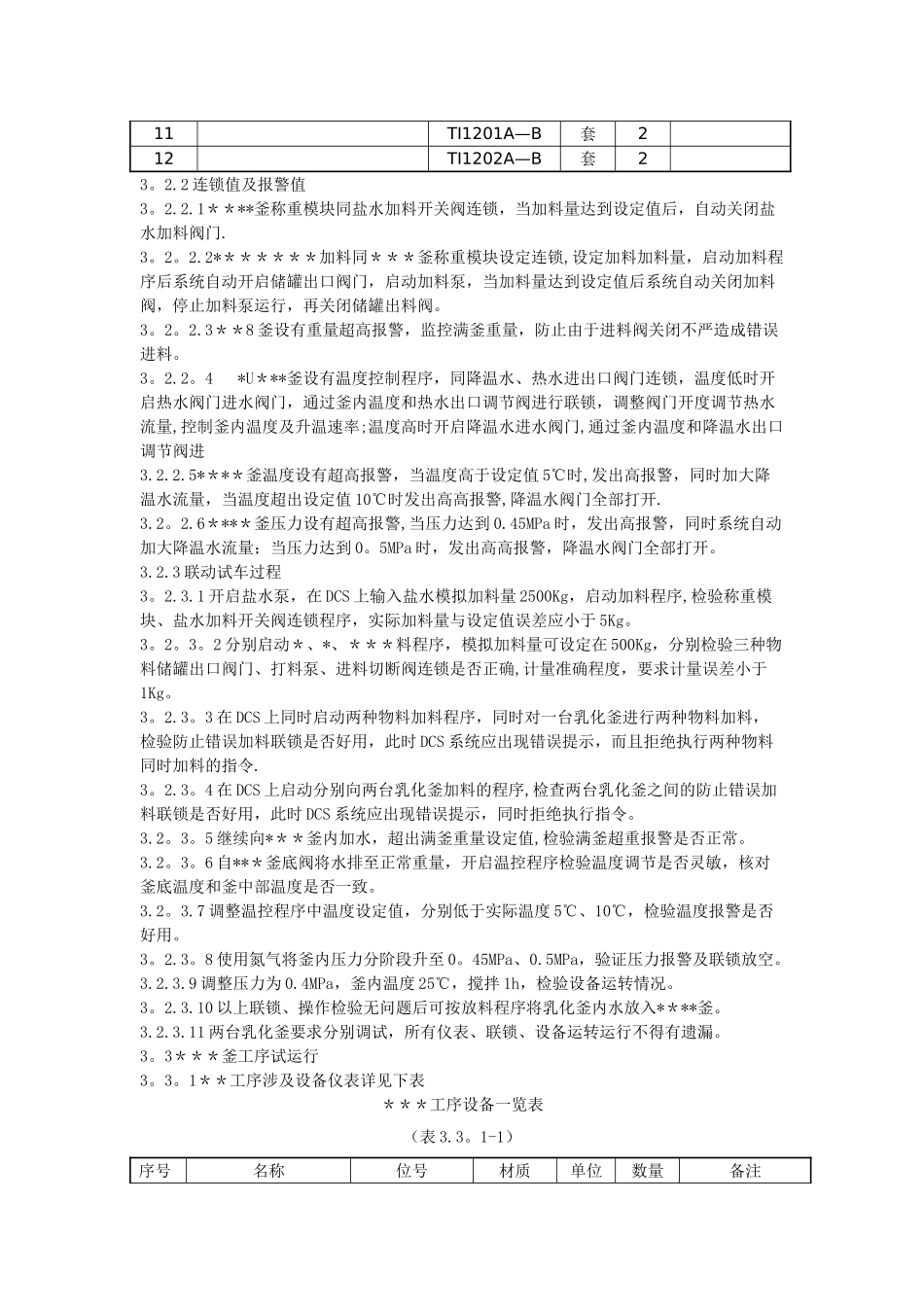

********工厂联动试车方案1。编制说明1。1 本次试车目的是检验设备在联动运转情况下相互能力相互匹配情况,能否满足产能需要,设备管道是否满足要求,配管是否合理,在连续运转工程中公用工程系统、仪表系统、安全环保设施是否满足使用,暴露出设计、安装中的不足,以便进行后期调整.1。2 本方案适用于******工厂。1.3 压滤系统使用水代替物料,检验压滤机的各动作、联锁是否正常即可.1。4 干燥系统检验各控制点联锁是否正常即可。2。联动试车应具备条件2.1 设备条件1。1.1 现场施工已经全部结束,施工器械、工具已全部撤出;临时用电线路、临时配电盘已全部拆除;平台及墙壁孔洞封堵完成。1.1。2 管道、设备已经吹扫、打压完成;管道、设备保温着色、标识完成.1。1.3 压力管道已通过无损检测,检测结果合格,并取得相关部门发放证书。1.1.4 各设备已经按要求进行润滑,润滑油型号使用正确。1。1.5 各设备已经单机试车完毕,在单机试乘过程中出现的问题已经全部解决,并通过再次验证。2.2 现场条件1。2。1 现场卫生已进行清理,无异物,各通道畅通.1。2。2 照明良好,灯具照度可以满足视镜、仪表等观察要求光线。1。2.3 设备、管线已擦拭洁净,无油污。2.3 人员2。3。1 为保证联动试车安全、有序进行,参加式车人员必须经过培训,对设备、工艺、试车方案熟练掌握.操作人员经培训合格,取得作业资格,具备上岗操作能力。特种作业人员已取得相关部门培训上岗资质.2。3.2 成立试车领导小组,明确人员责任。2。4 与试运转有关的水汽气等公用工程及电气、仪表系统满足投用要求。2.5 试运转所需动力、仪表气、自来水、压缩空气等已调试完毕,并能保证供应。2.6 试运转方案已经批准。2。7 试车使用洁净水代替物料,试车前应将丙烯腈储罐、异戊烷储罐、异辛烷储罐加入部分水,水量以满足投料模拟量即可.3。联动试车3。1 试车前检查3.1。1 检查确认仪表风干燥机、空压机、循环水泵处于正常运转状态,室外、车间内公用工程管道无泄漏。3。1.2 电力、仪表风、蒸汽、降温水、热水系统处于正常供应状态,规格参数处于正常范围(供应规格详见表 3.1—1)。公用工程规格表(表 3。1-1)序号名称规格备注1动力电380~400V 50Hz 2行灯、视孔灯电源36V 3仪表电源24V 4循环水(降温水)0.4MPa 5循环水(热水)0。4MPa 70~75℃ 6仪表风≥0.6MPa 7压缩空气≥0。8MPa 8氮气≥0.6MPa 9蒸汽0。8~1。0MPa 3.1.3 核对现场仪表与 DCS 仪表...
