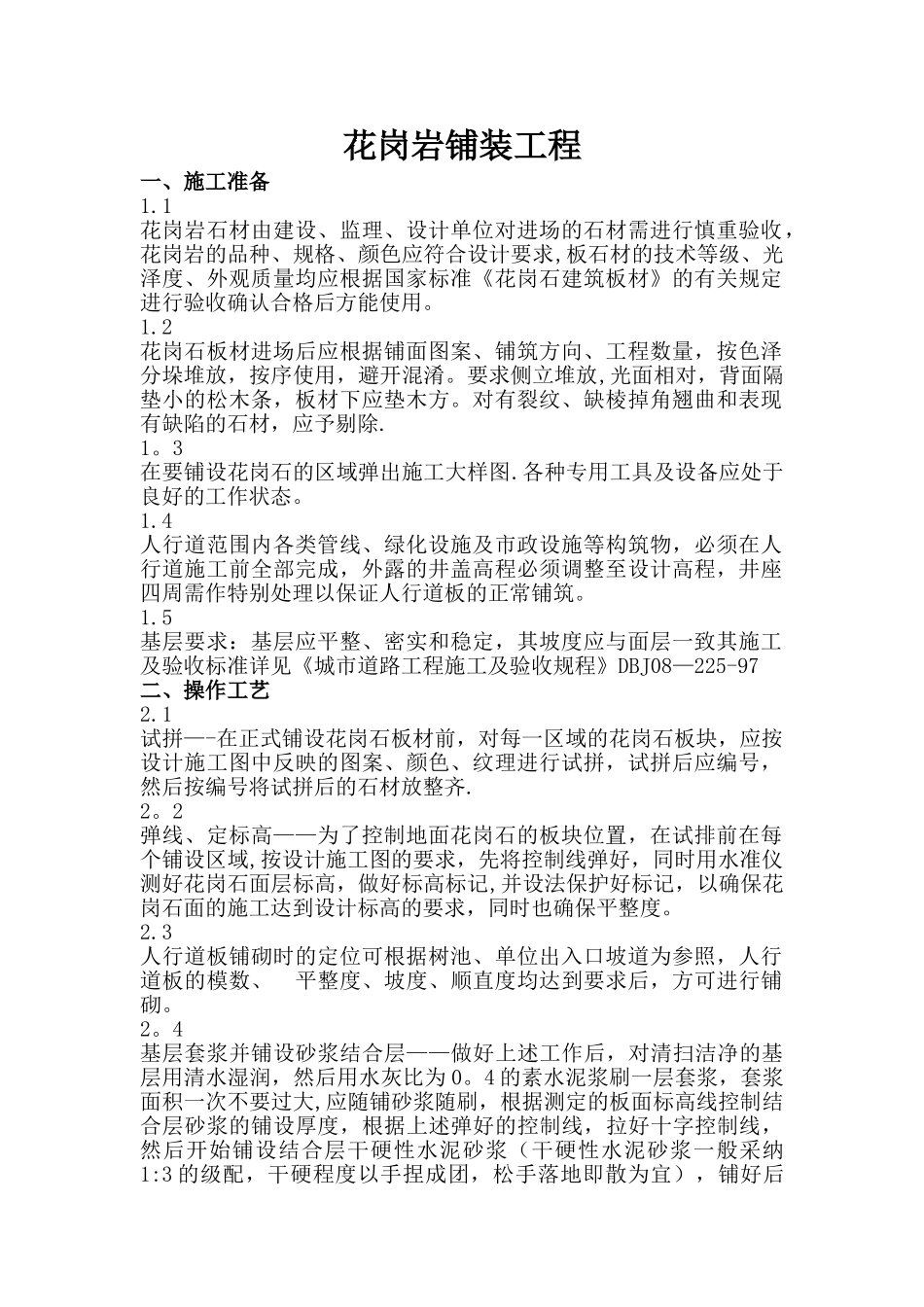

花岗岩铺装工程一、施工准备1
1花岗岩石材由建设、监理、设计单位对进场的石材需进行慎重验收,花岗岩的品种、规格、颜色应符合设计要求,板石材的技术等级、光泽度、外观质量均应根据国家标准《花岗石建筑板材》的有关规定进行验收确认合格后方能使用
2花岗石板材进场后应根据铺面图案、铺筑方向、工程数量,按色泽分垛堆放,按序使用,避开混淆
要求侧立堆放,光面相对,背面隔垫小的松木条,板材下应垫木方
对有裂纹、缺棱掉角翘曲和表现有缺陷的石材,应予剔除
3在要铺设花岗石的区域弹出施工大样图
各种专用工具及设备应处于良好的工作状态
4人行道范围内各类管线、绿化设施及市政设施等构筑物,必须在人行道施工前全部完成,外露的井盖高程必须调整至设计高程,井座四周需作特别处理以保证人行道板的正常铺筑
5基层要求:基层应平整、密实和稳定,其坡度应与面层一致其施工及验收标准详见《城市道路工程施工及验收规程》DBJ08—225-97二、操作工艺2
1试拼—-在正式铺设花岗石板材前,对每一区域的花岗石板块,应按设计施工图中反映的图案、颜色、纹理进行试拼,试拼后应编号,然后按编号将试拼后的石材放整齐
2弹线、定标高——为了控制地面花岗石的板块位置,在试排前在每个铺设区域,按设计施工图的要求,先将控制线弹好,同时用水准仪测好花岗石面层标高,做好标高标记,并设法保护好标记,以确保花岗石面的施工达到设计标高的要求,同时也确保平整度
3人行道板铺砌时的定位可根据树池、单位出入口坡道为参照,人行道板的模数、 平整度、坡度、顺直度均达到要求后,方可进行铺砌
4基层套浆并铺设砂浆结合层——做好上述工作后,对清扫洁净的基层用清水湿润,然后用水灰比为 0
4 的素水泥浆刷一层套浆,套浆面积一次不要过大,应随铺砂浆随刷,根据测定的板面标高线控制结合层砂浆的铺设厚度,根据上述弹好的控制线,拉好十字控制线,
