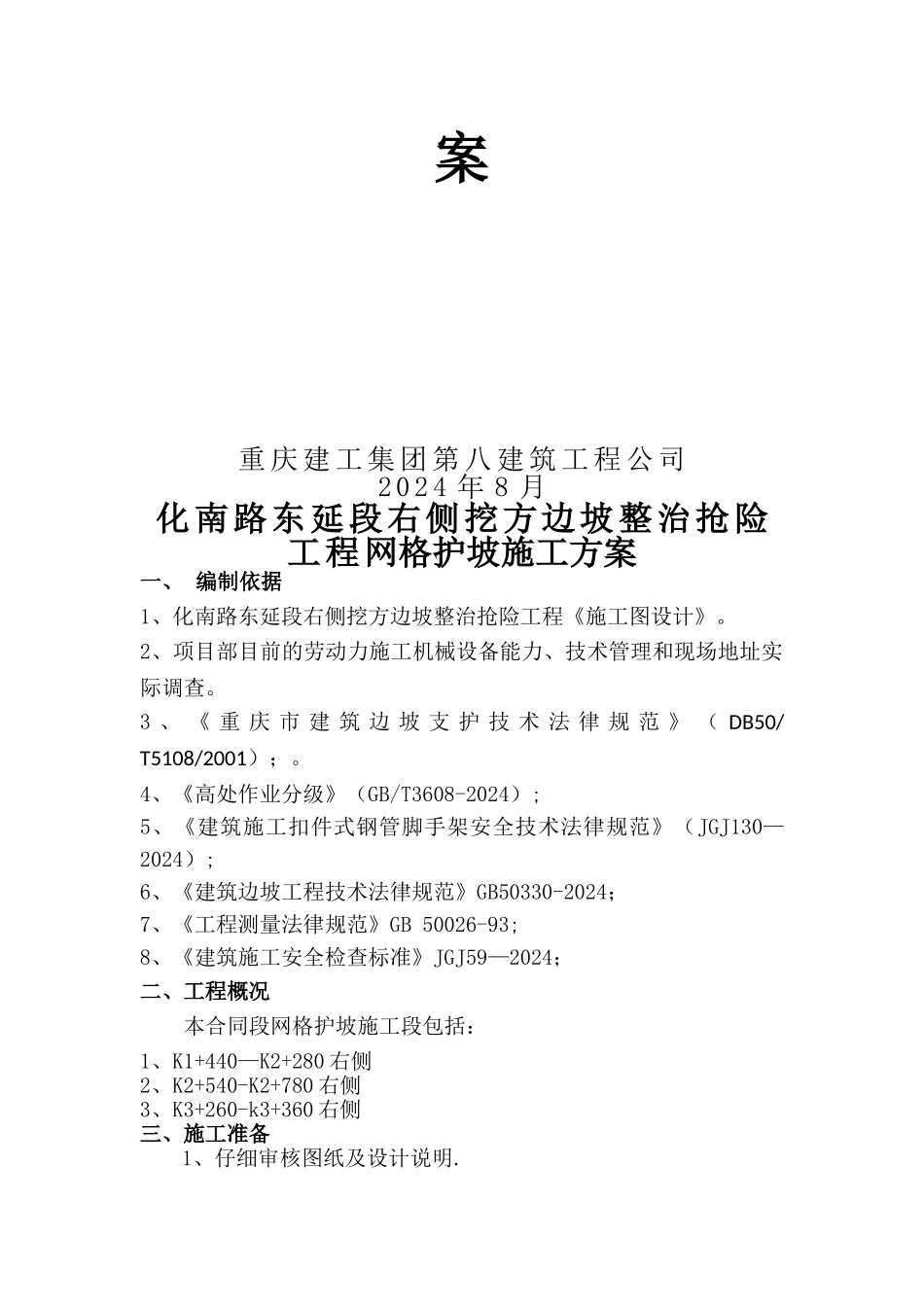

化南路东延段右侧挖方边坡 整治抢险工程网格护坡(K1+440-K3+360)施工方案重 庆 建 工 集 团 第 八 建 筑 工 程 公 司2 0 2 4 年 8 月化南路东延段右侧挖方边坡整治抢险工程网格护坡施工方案一、 编制依据1、化南路东延段右侧挖方边坡整治抢险工程《施工图设计》
2、项目部目前的劳动力施工机械设备能力、技术管理和现场地址实际调查
3 、 《 重 庆 市 建 筑 边 坡 支 护 技 术 法 律 规 范 》 ( DB50/T5108/2001);
4、《高处作业分级》(GB/T3608-2024);5、《建筑施工扣件式钢管脚手架安全技术法律规范》(JGJ130—2024);6、《建筑边坡工程技术法律规范》GB50330-2024;7、《工程测量法律规范》GB 50026-93;8、《建筑施工安全检查标准》JGJ59—2024;二、工程概况本合同段网格护坡施工段包括:1、K1+440—K2+280 右侧2、K2+540-K2+780 右侧3、K3+260-k3+360 右侧三、施工准备1、仔细审核图纸及设计说明

2、做好施工技术及安全交底
3、网格护坡坡脚基础线、现状道路、网格顶边线放样及高程测量工作完成,网格基础顶高程测量完成
四、施工机械和人员1、主要施工机械、设备主要施工机械、设备表序号机械名称机械型号单位数量备注1挖掘机PC225台1挖掘机PC80台22砼拌和站50 型台13砼搅拌运输车8m³台24木模板平米5005自卸汽车台26发电机50KW台27柴油空压机13m3台2风镐把202、项目部人员配置:项目总工一名、生产副经理一名、工段长一名、施工员二名、实验员一名、工长一名、模板工五名、振捣工二名、普工三十名
五、施工方案 施工工艺:施工准备—边坡平整-测量放线—基槽开挖—钢筋制安、支模—浇筑菱形护坡网格—抹面、养护
(附:施工工艺流程图)(施工工艺
