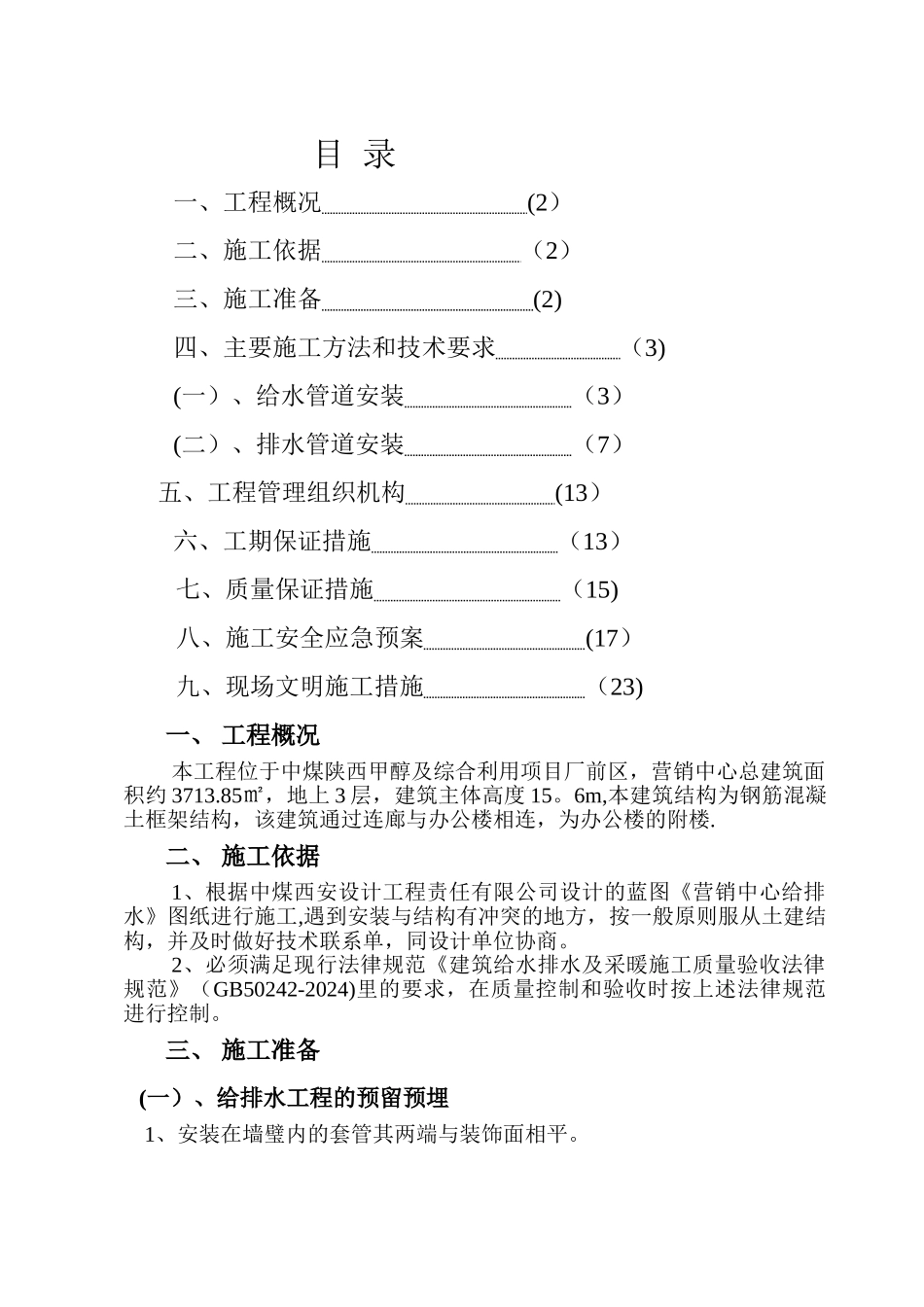

目 录一、工程概况 (2) 二、施工依据 (2) 三、施工准备 (2) 四、主要施工方法和技术要求 (3) (一)、给水管道安装 (3) (二)、排水管道安装 (7) 五、工程管理组织机构 (13) 六、工期保证措施 (13) 七、质量保证措施 (15) 八、施工安全应急预案 (17) 九、现场文明施工措施 (23) 一、 工程概况本工程位于中煤陕西甲醇及综合利用项目厂前区,营销中心总建筑面积约 3713
85㎡,地上 3 层,建筑主体高度 15
6m,本建筑结构为钢筋混凝土框架结构,该建筑通过连廊与办公楼相连,为办公楼的附楼
二、 施工依据1、根据中煤西安设计工程责任有限公司设计的蓝图《营销中心给排水》图纸进行施工,遇到安装与结构有冲突的地方,按一般原则服从土建结构,并及时做好技术联系单,同设计单位协商
2、必须满足现行法律规范《建筑给水排水及采暖施工质量验收法律规范》(GB50242-2024)里的要求,在质量控制和验收时按上述法律规范进行控制
三、 施工准备(一)、给排水工程的预留预埋 1、安装在墙璧内的套管其两端与装饰面相平
2、管道穿过墙壁和楼板,应设置金属或塑料套管
安装在楼板内的套管,其顶部应高出装饰地面 20mm,安装在卫生间及厨房内的套管,其顶部应高出装饰地面 50mm,底部应与楼板底相平
3、所有预制预埋的位置应正确,固定应牢固,管道与套管之间缝隙应用阻燃密实材料和防水油膏填实,端面应光滑
4、套管应采纳比管径大两号的钢管且管道的接口不得设在套管内
(二)、与主体结构1、把好图纸会审关,安装各专业的技术人员在施工前必须仔细熟悉图纸,消化设计者的意图,对预留预埋构件和孔洞的位置、尺寸等进行逐个查对
2、做好施工前技术交底与安全教育,各专业技术人员应对作业工人进行技术交底,就施工方法、技术要求和计划安排等事项交待清楚,且做好交底记录
安监人员随即进行安全教
