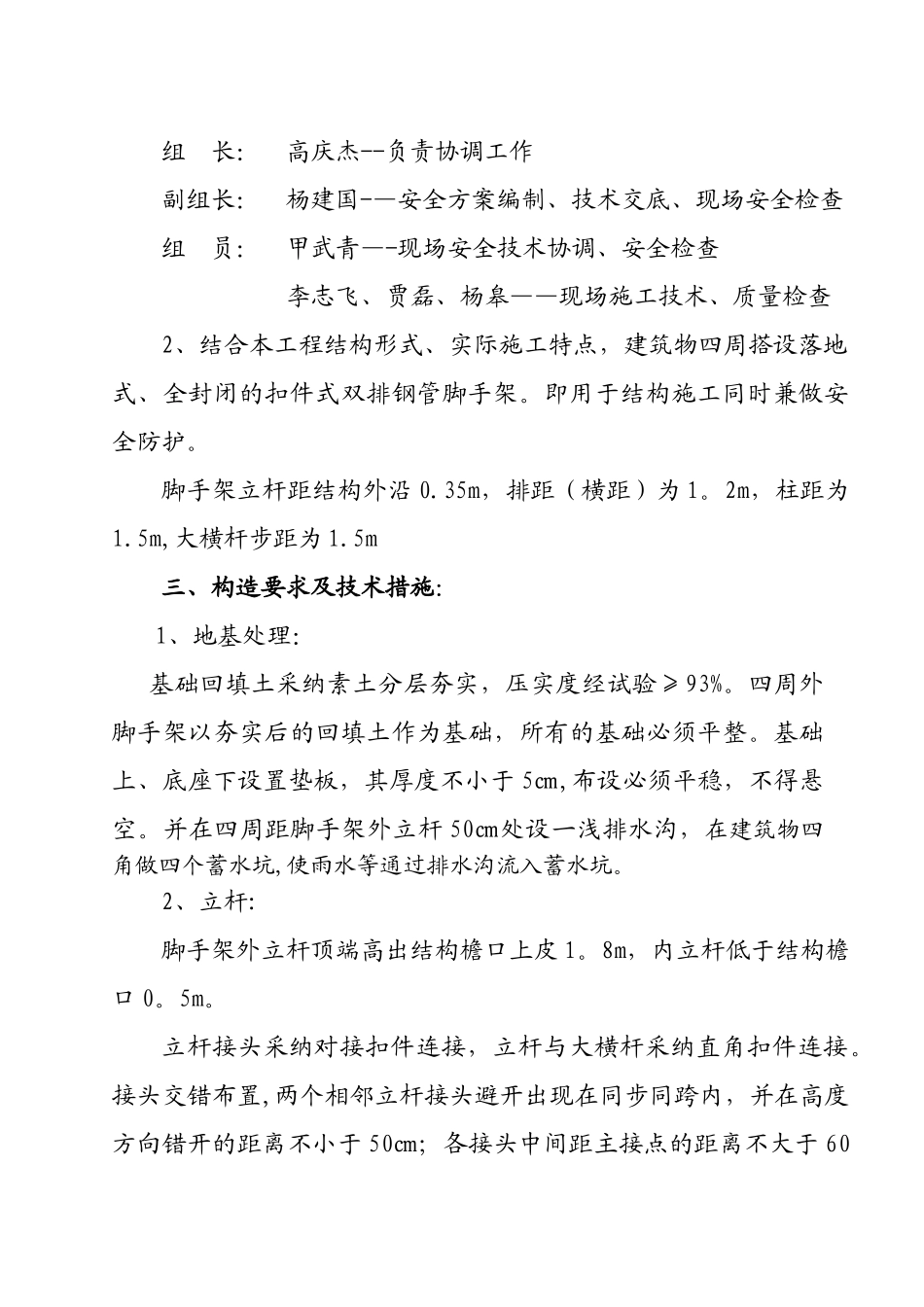

目录一、 工程概况二、 施工部署三 、 构造要求四 、 安全防护措施五 、 脚手架的搭设及拆除施工工艺六 、 安全施工技术措施七 、 文明施工要求八 、 脚手架计算脚手架施工方案一、工程概况:本工程为鄂尔多斯机场改扩建工程停车库,位于内蒙古自治区鄂尔多斯市伊金霍洛旗布尔台乡境内,与新建航站楼相邻,建筑面积约 3.26 万平方米。建筑物地上一层,主体采纳钢筋混凝土框架结构,结构找破,板顶至地坪最高 6.0 米,最低4。0 米.二、施工部署:1、 安全防护领导小组:安全生产、文明施工是企业生存与进展的前提条件,是达到无重大伤亡事故的必定保障,也是我项目部创建“文明现场”、“示范施工场地"的根本要求.为此项目部成立以项目经理为组长的安全防护领导小组,其机构组成、人员编制及责任分工如下:组 长: 高庆杰--负责协调工作副组长: 杨建国-—安全方案编制、技术交底、现场安全检查组 员: 甲武青—-现场安全技术协调、安全检查李志飞、贾磊、杨皋——现场施工技术、质量检查2、结合本工程结构形式、实际施工特点,建筑物四周搭设落地式、全封闭的扣件式双排钢管脚手架。即用于结构施工同时兼做安全防护。脚手架立杆距结构外沿 0.35m,排距(横距)为 1。2m,柱距为1.5m,大横杆步距为 1.5m三、构造要求及技术措施:1、地基处理:基础回填土采纳素土分层夯实,压实度经试验≥93%。四周外脚手架以夯实后的回填土作为基础,所有的基础必须平整。基础上、底座下设置垫板,其厚度不小于 5㎝,布设必须平稳,不得悬空。并在四周距脚手架外立杆 50㎝处设一浅排水沟,在建筑物四角做四个蓄水坑,使雨水等通过排水沟流入蓄水坑。2、立杆:脚手架外立杆顶端高出结构檐口上皮 1。8m,内立杆低于结构檐口 0。5m。立杆接头采纳对接扣件连接,立杆与大横杆采纳直角扣件连接。接头交错布置,两个相邻立杆接头避开出现在同步同跨内,并在高度方向错开的距离不小于 50㎝;各接头中间距主接点的距离不大于 60㎝。3、大横杆:大横杆置于小横杆之下,在立杆的内侧,用直角扣件与立杆扣紧;其长度大于 3 跨、不小于 6m,同一步大横杆四周要交圈。大横杆采纳对接扣件连接,其接头交错布置,不在同步、同跨内。相邻接头水平距离不小于 50㎝,各接头距立柱的距离不大于 50㎝。4、小横杆:每一立杆与大横杆相交处(即主节点),都必须设置一根小横杆,并采纳直角扣件扣紧在大横杆上,该杆轴线偏离主节点的距离不大于 15㎝。小横杆...
