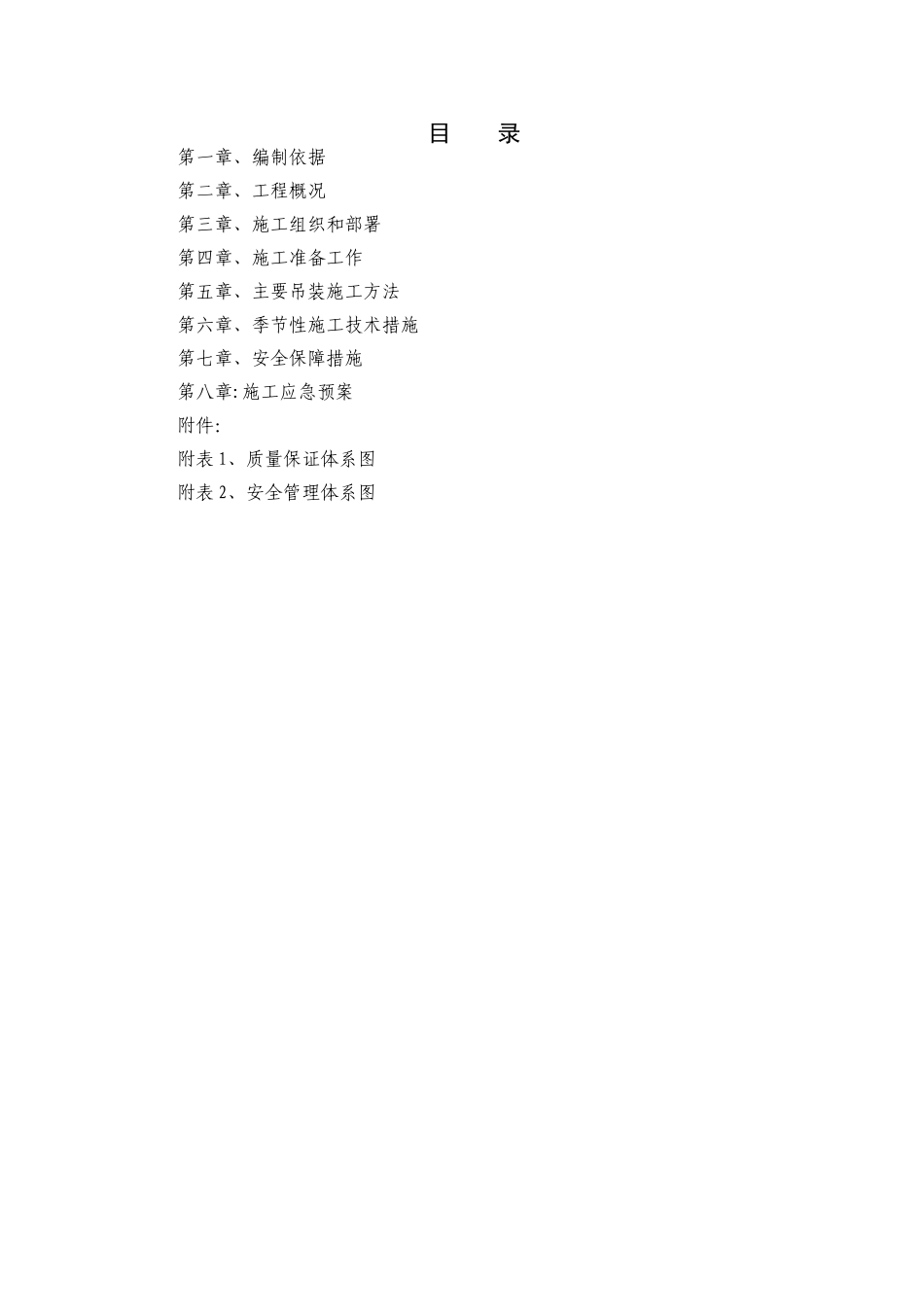

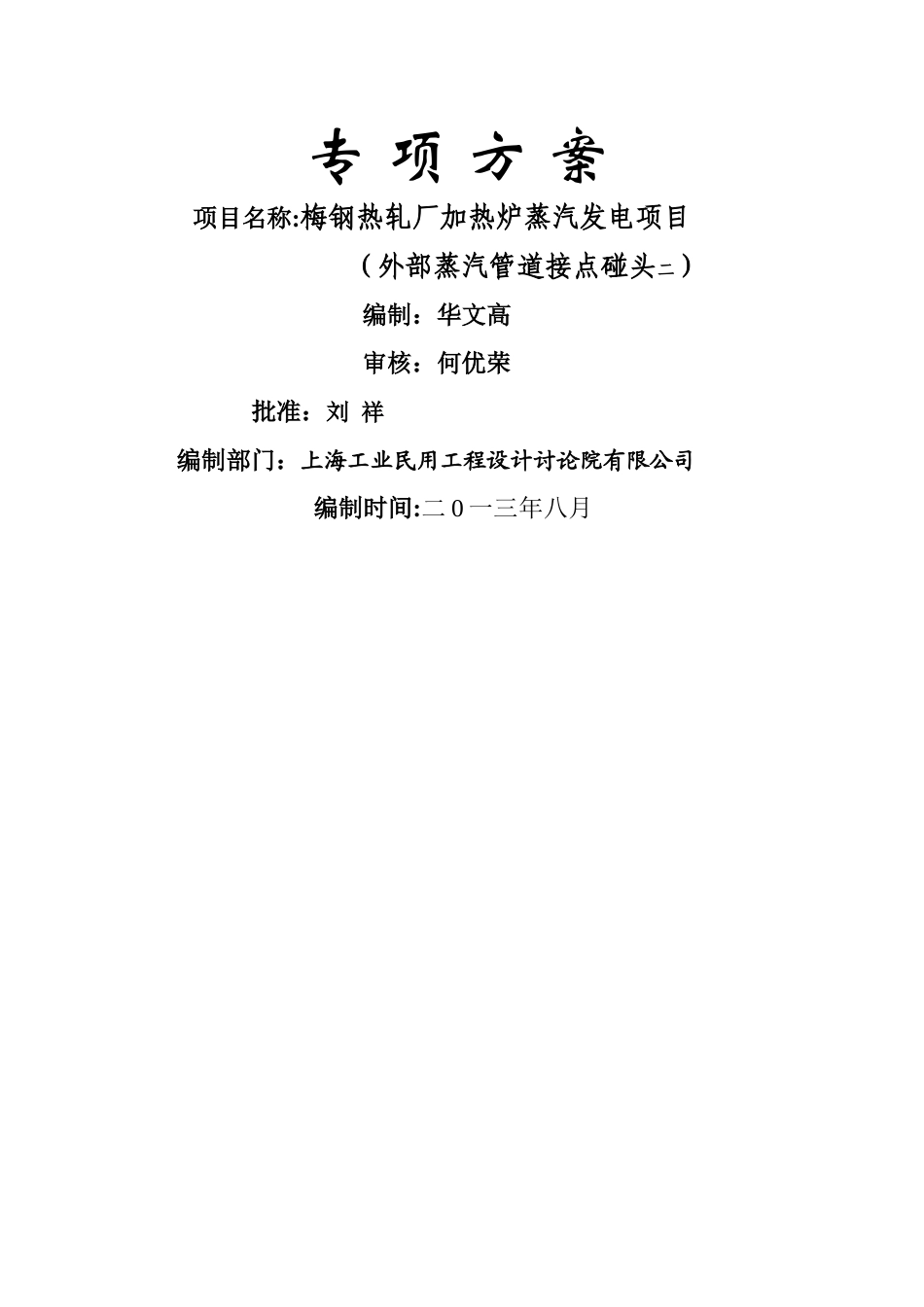

专 项 方 案项目名称:梅钢热轧厂加热炉蒸汽发电项目 (外部蒸汽管道接点碰头二)编制:华文高审核:何优荣 批准:刘 祥编制部门:上海工业民用工程设计讨论院有限公司编制时间:二 0 一三年八月目 录第一章、编制依据第二章、工程概况第三章、施工组织和部署第四章、施工准备工作第五章、主要吊装施工方法第六章、季节性施工技术措施第七章、安全保障措施第八章:施工应急预案附件:附表 1、质量保证体系图附表 2、安全管理体系图第一章 编制依据1。《上海工业民用工程设计讨论院有限公司》“热轧厂加热炉蒸汽发电项目”工程施工招标文件。2。 热轧厂加热炉蒸汽发电项目工程施工图。图号为:KSG12024H01(外部蒸汽管道)3、我公司目前的技术力量及机械设备装备情况。4、施工现场所具备的自然条件.5、国家和行业现行施工验收法律规范、规程、标准以及关于建筑施工管理方面的有关规定.6、南京市有关建筑工程安装文明施工法律规范、标准.7、梅钢《建设项目标准化施工场地建设管理实施细则》(MGZ02024、《梅钢公司建设项目标准化施工场地加重考核项目内容》、上海梅山钢铁股份公司《项目档案管理办法》(MCZ13005)8、国家和行业颁布的有关现行施工法律规范和标准:《现场设备、工业管道焊接施工工程及验收法律规范》GB50236-98《工业金属管道工程施工及验收法律规范》GB50235—97《工业金属管道工程质量检验评定标准》GB50184—93《建筑安装工程施工现场临时用电安全规程》(JGJ46—2024)《建筑施工高处作业安全技术规程》JGJ80-9《施工现场临时用电安全技术法律规范》JGJ46-2024《建筑施工安全检查标准》JGJ599、本公司有关的技术文件焊接工艺评定及焊接工艺指导书。第二章 工程概况本工程主要内容为:为不影响以后蒸汽发电项目的蒸汽管道的安装,避开在生产期间新建管道与现有管道接点碰头。经协商讨论决定利用热轧厂检修,现有蒸汽管道停汽期间.在KSG12024H01(外部蒸汽管道平面图)热连轧加热炉汽化冷却 1#楼的现有蒸汽管道上加装阀门及接出 D250 管道。1.将现有蒸汽管道割除 1。2 米,接入 D300/D250 变径、短管、将外部管道的DN250 阀门安装现有管道上。2.在现有蒸汽管道上开孔,接入 D 250 管道,三通处加强处理,接入弯头后与阀门连接,加装 DN250 盲板。(后续管道在盲板出接出)3.管道碰头处的 2 个管道支架平台安装。节点碰头工作量:第三章 施工组织和部署为了全面高效地履行施工合同,确保本工程的工期、质量...
