提升机试车方案编制:审核:批准:1

工程概况1・1 试车内容序号设备名称单位工程量备注1提升机台41
2 设备试车组织机构试车负责人:机械负责人:电器负责人:安全负责人:2•试车总体部署及安排2
1 总体部署试车分单体试车和负荷试车,首先进行设备单体试车,单体试车合格后进行负荷试车
试车原则:首先进行各电机单体试运转,然后进行整体设备无负荷试运转最后进行负荷试
单体调试以机械调试为主,电气为辅配合进行
负荷试车以电气为主,机械配合
项目部成立专门的试车领导小组,按计划组织各专业参加试车,加强专业间的协调和配合;与此同时做好与生产厂、设计、设备供货商的联系,以求随时解决试车中出现的技术、设计、设备问题
2 劳动力组织1)项目部根据项目工作量、施工进度计划、劳动生产率及其它因素制订项目施工各阶段的劳动力计划并依此组织各专业项目部的施工人员及时进场
2)各专业项目部按计划组织劳动力进场,满足工程进展所需的数量,特别是保证具备完成本项目所必备的技术素质
3)从事技术工种作业人员必须经过相应专业培训,并具有上岗证件,确保持证上岗
尤其对电焊工、电工、起重工等特殊技术工种人员需加强培训,保证其技术素质

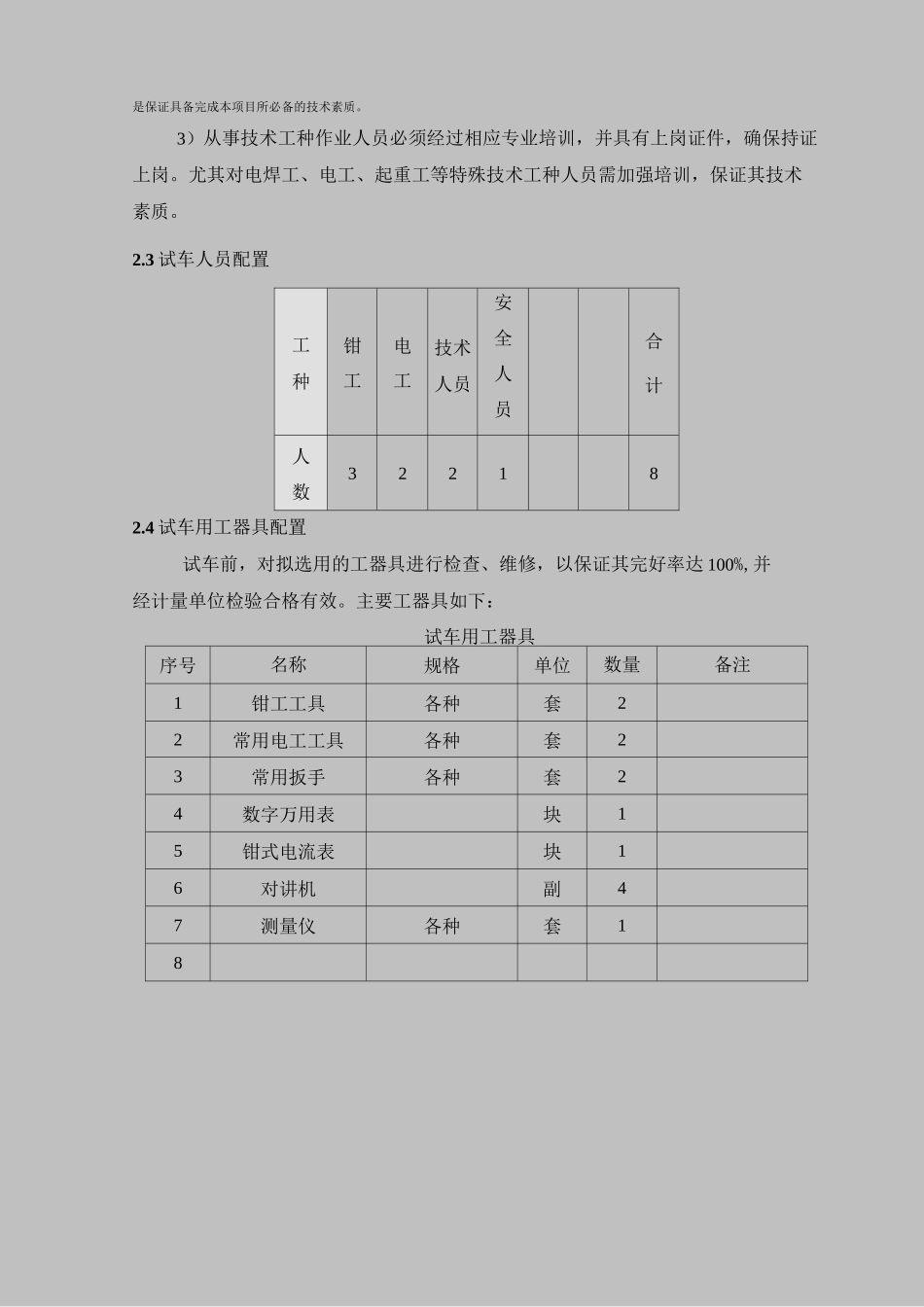

3 试车人员配置工种钳工电工技术人员安全人员合计人数322182
4 试车用工器具配置试车前,对拟选用的工器具进行检查、维修,以保证其完好率达 100%,并经计量单位检验合格有效
主要工器具如下:试车用工器具序号名称规格单位数量备注1钳工工具各种套22常用电工工具各种套23常用扳手各种套24数字万用表块15钳式电流表块16对讲机副47测量仪各种套182
5 试车工期序号名称人员时间(天)备注1单体试车钳工 4 人;电气 2 人82无负荷试车钳工 4 人;电气 2 人303负荷试车钳工 4 人;电气 2 人503•试车准备3・1 试运转前准备工作及必备条件1
参加设备试运行人员应
