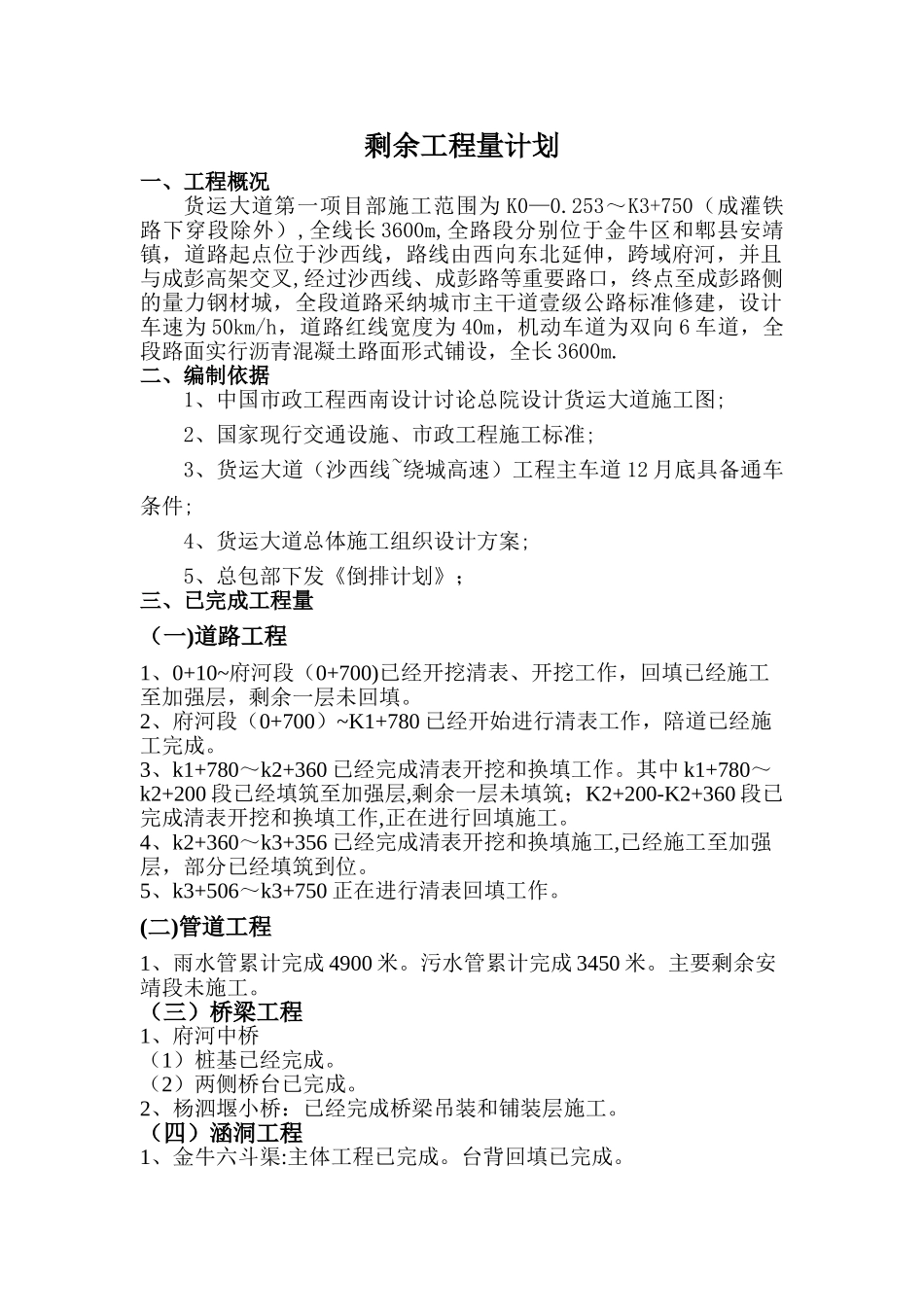

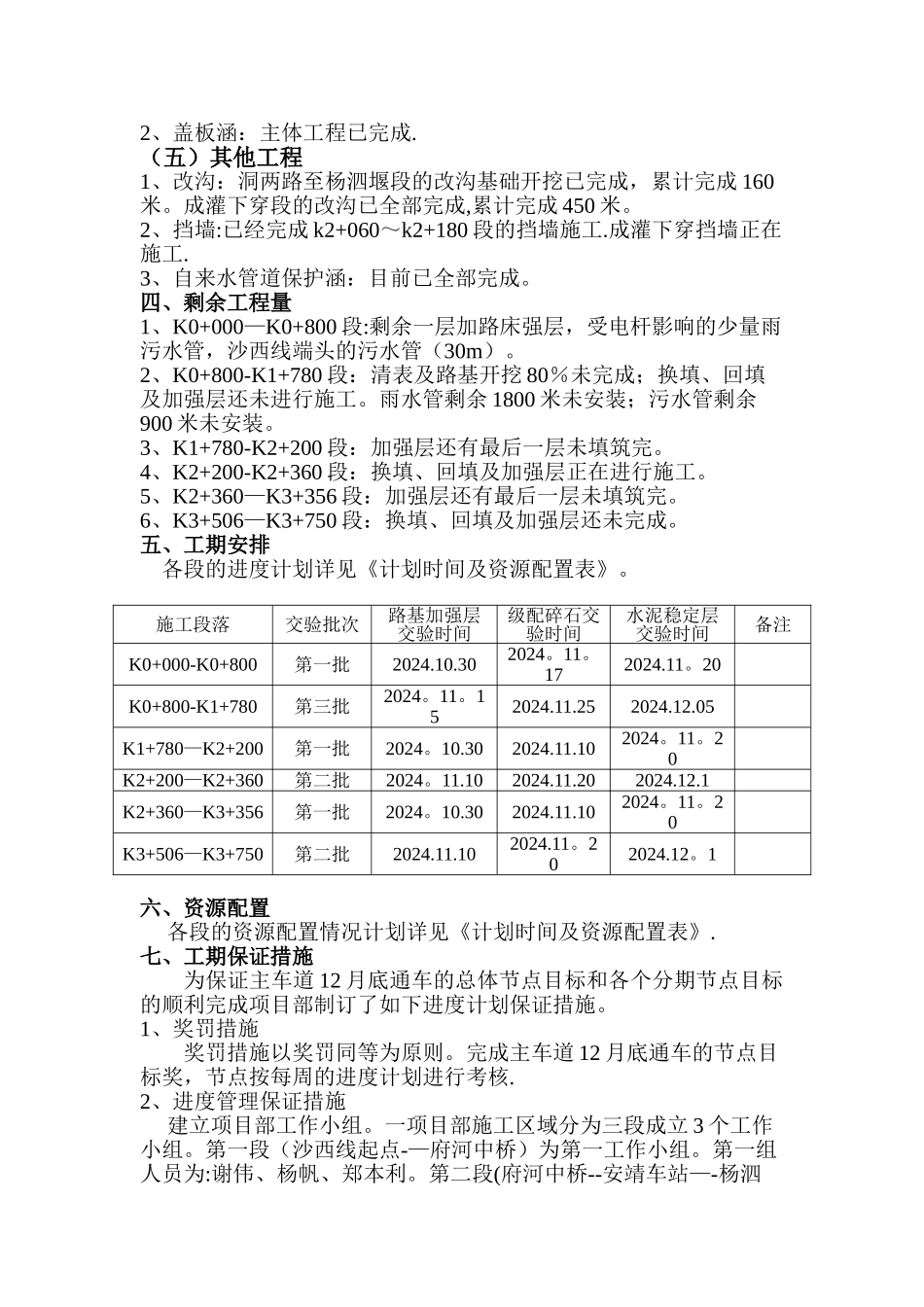

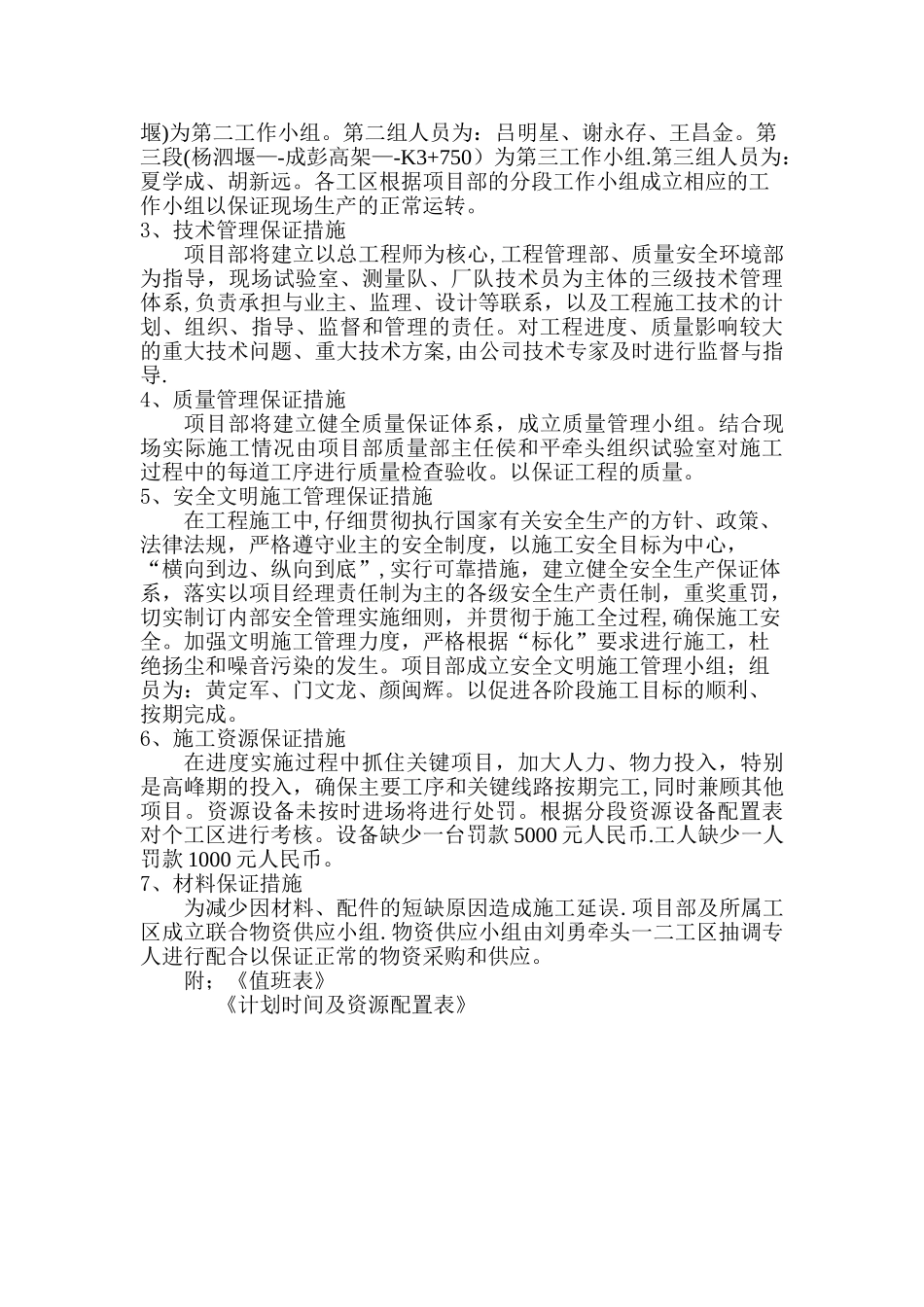

剩余工程量计划一、工程概况货运大道第一项目部施工范围为 K0—0.253~K3+750(成灌铁路下穿段除外),全线长 3600m,全路段分别位于金牛区和郫县安靖镇,道路起点位于沙西线,路线由西向东北延伸,跨域府河,并且与成彭高架交叉,经过沙西线、成彭路等重要路口,终点至成彭路侧的量力钢材城,全段道路采纳城市主干道壹级公路标准修建,设计车速为 50km/h,道路红线宽度为 40m,机动车道为双向 6 车道,全段路面实行沥青混凝土路面形式铺设,全长 3600m.二、编制依据1、中国市政工程西南设计讨论总院设计货运大道施工图;2、国家现行交通设施、市政工程施工标准;3、货运大道(沙西线~绕城高速)工程主车道 12 月底具备通车条件;4、货运大道总体施工组织设计方案;5、总包部下发《倒排计划》;三、已完成工程量(一)道路工程1、0+10~府河段(0+700)已经开挖清表、开挖工作,回填已经施工至加强层,剩余一层未回填。2、府河段(0+700)~K1+780 已经开始进行清表工作,陪道已经施工完成。3、k1+780~k2+360 已经完成清表开挖和换填工作。其中 k1+780~k2+200 段已经填筑至加强层,剩余一层未填筑;K2+200-K2+360 段已完成清表开挖和换填工作,正在进行回填施工。4、k2+360~k3+356 已经完成清表开挖和换填施工,已经施工至加强层,部分已经填筑到位。5、k3+506~k3+750 正在进行清表回填工作。(二)管道工程1、雨水管累计完成 4900 米。污水管累计完成 3450 米。主要剩余安靖段未施工。(三)桥梁工程1、府河中桥(1)桩基已经完成。(2)两侧桥台已完成。2、杨泗堰小桥:已经完成桥梁吊装和铺装层施工。(四)涵洞工程1、金牛六斗渠:主体工程已完成。台背回填已完成。2、盖板涵:主体工程已完成.(五)其他工程1、改沟:洞两路至杨泗堰段的改沟基础开挖已完成,累计完成 160米。成灌下穿段的改沟已全部完成,累计完成 450 米。2、挡墙:已经完成 k2+060~k2+180 段的挡墙施工.成灌下穿挡墙正在施工.3、自来水管道保护涵:目前已全部完成。四、剩余工程量1、K0+000—K0+800 段:剩余一层加路床强层,受电杆影响的少量雨污水管,沙西线端头的污水管(30m)。2、K0+800-K1+780 段:清表及路基开挖 80%未完成;换填、回填及加强层还未进行施工。雨水管剩余 1800 米未安装;污水管剩余900 米未安装。3、K1+780-K2+200 段:加强层还有最后一层未填筑完。4、K2+200-K2+360 段:换填、回填及加强层正在进行施工。5、K2+360—K3+356 段...
