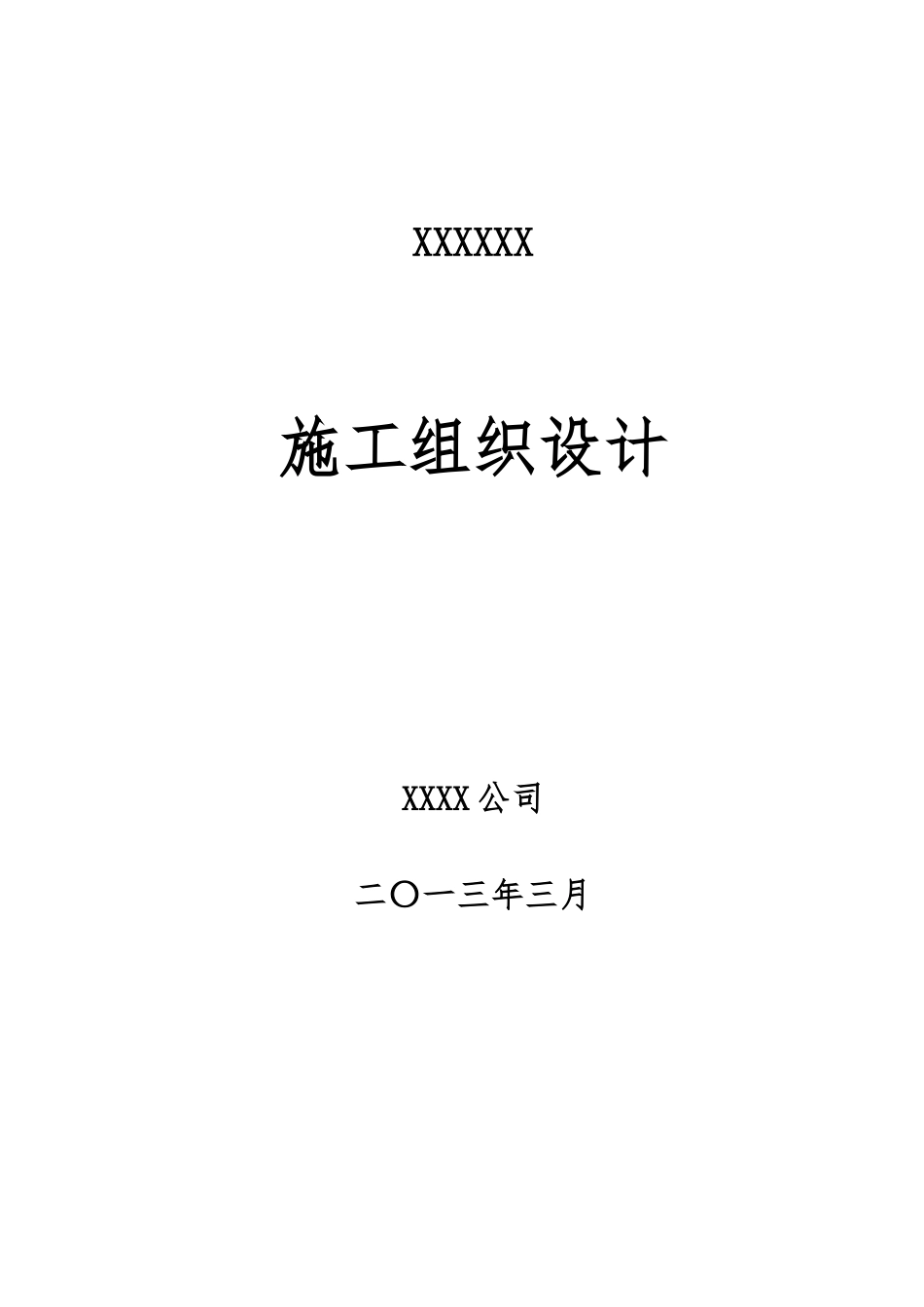

XXXXXX施工组织设计XXXX 公司二〇一三年三月目 录0

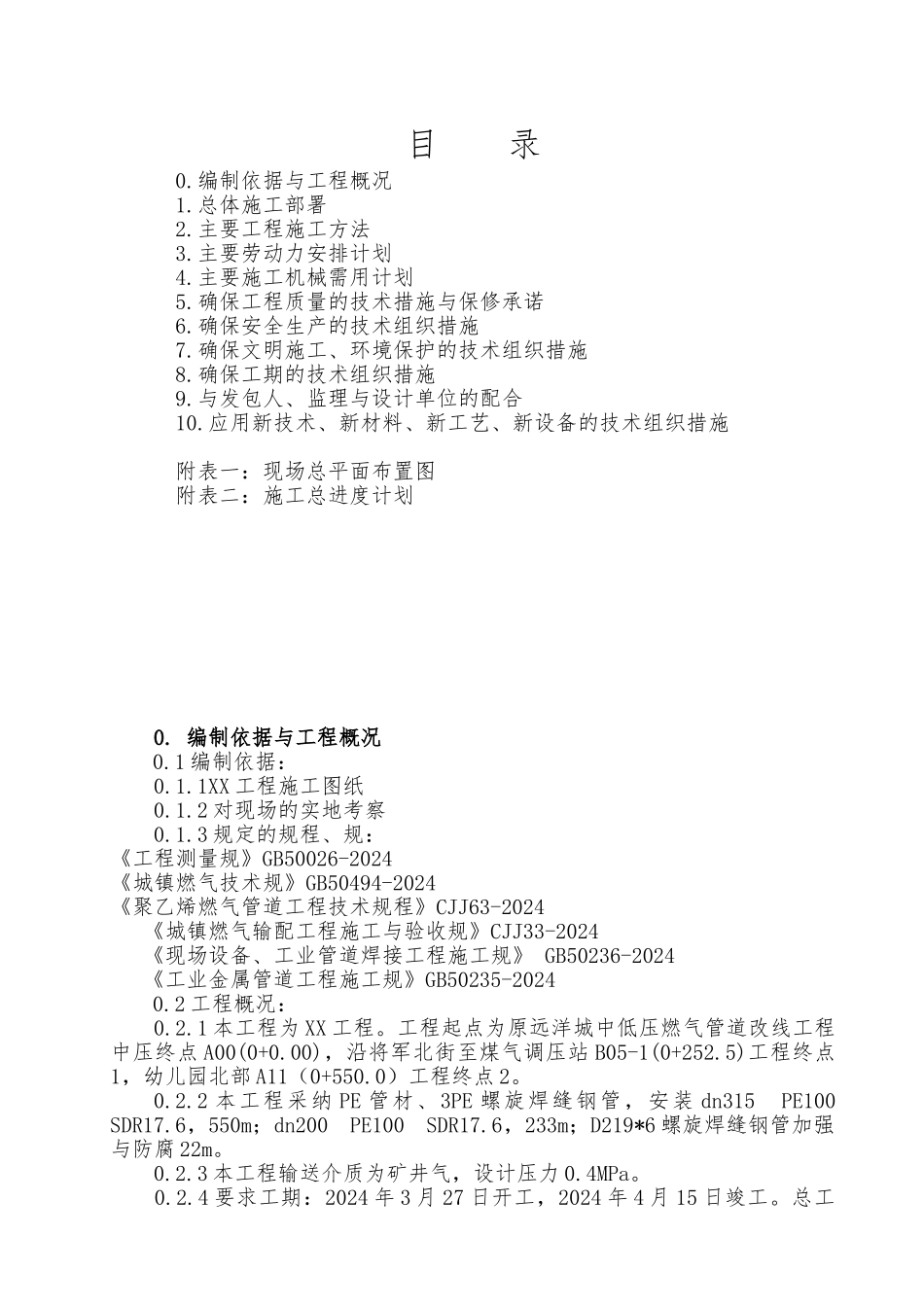

编制依据与工程概况1
总体施工部署2
主要工程施工方法 3
主要劳动力安排计划4
主要施工机械需用计划5
确保工程质量的技术措施与保修承诺6
确保安全生产的技术组织措施7
确保文明施工、环境保护的技术组织措施8
确保工期的技术组织措施9
与发包人、监理与设计单位的配合10
应用新技术、新材料、新工艺、新设备的技术组织措施附表一:现场总平面布置图附表二:施工总进度计划0
编制依据与工程概况0
1 编制依据:0
1XX 工程施工图纸0
2 对现场的实地考察0
3 规定的规程、规:《工程测量规》GB50026-2024《城镇燃气技术规》GB50494-2024《聚乙烯燃气管道工程技术规程》CJJ63-2024 《城镇燃气输配工程施工与验收规》CJJ33-2024 《现场设备、工业管道焊接工程施工规》 GB50236-2024 《工业金属管道工程施工规》GB50235-20240
2 工程概况:0
1 本工程为 XX 工程
工程起点为原远洋城中低压燃气管道改线工程中压终点 A00(0+0
00),沿将军北街至煤气调压站 B05-1(0+252
5)工程终点1,幼儿园北部 A11(0+550
0)工程终点 2
2 本工程采纳 PE 管材、3PE 螺旋焊缝钢管,安装 dn315 PE100 SDR17
6,550m;dn200 PE100 SDR17
6,233m;D219*6 螺旋焊缝钢管加强与防腐 22m
3 本工程输送介质为矿井气,设计压力 0
4 要求工期:2024 年 3 月 27 日开工,2024 年 4 月 15 日竣工
总工期 20 日历天
5 工程质量:合格
6 工程容:施工放线测量、人工挖沟槽、管道安装、吹扫、管道试验等

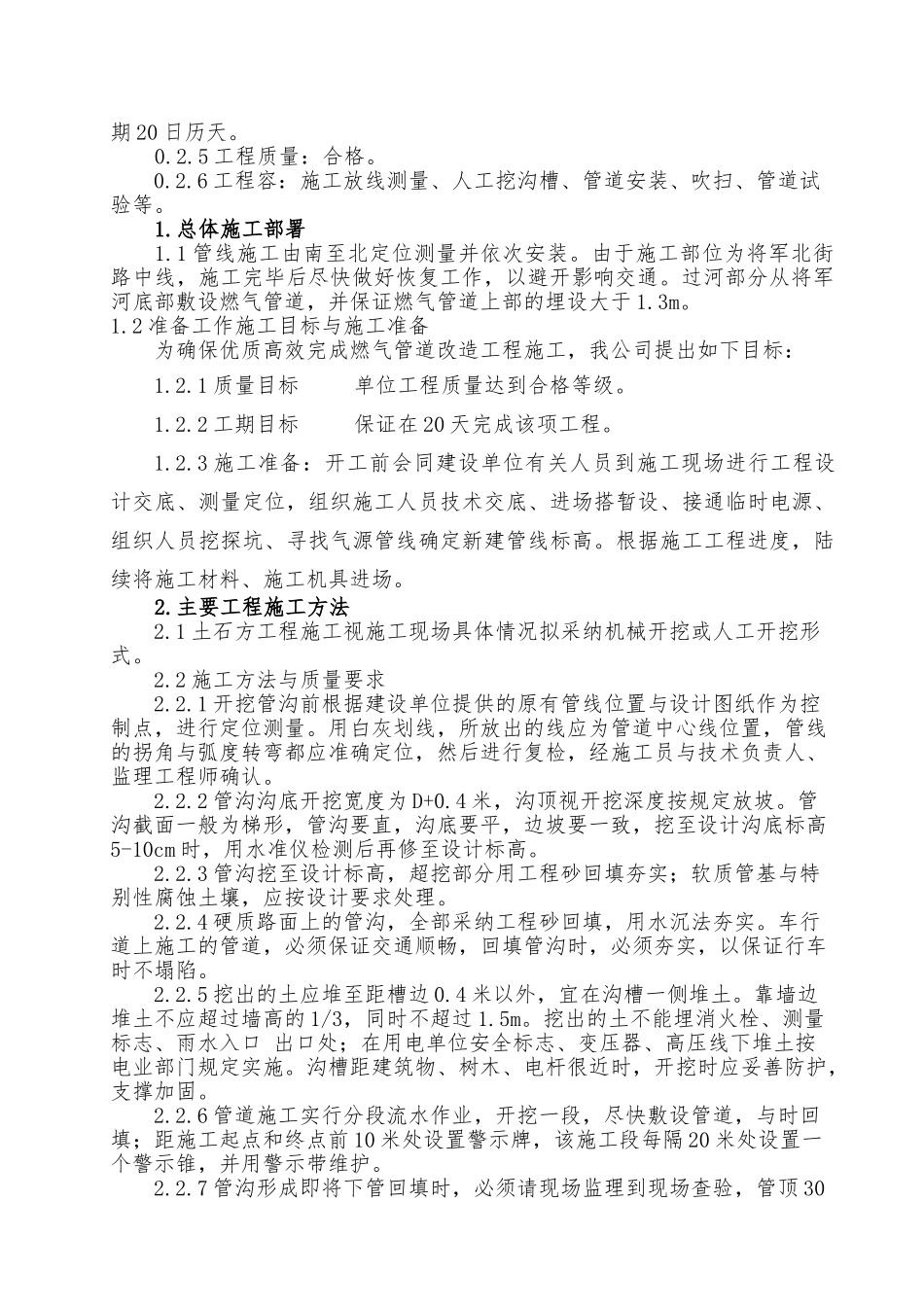

总体施工部署
