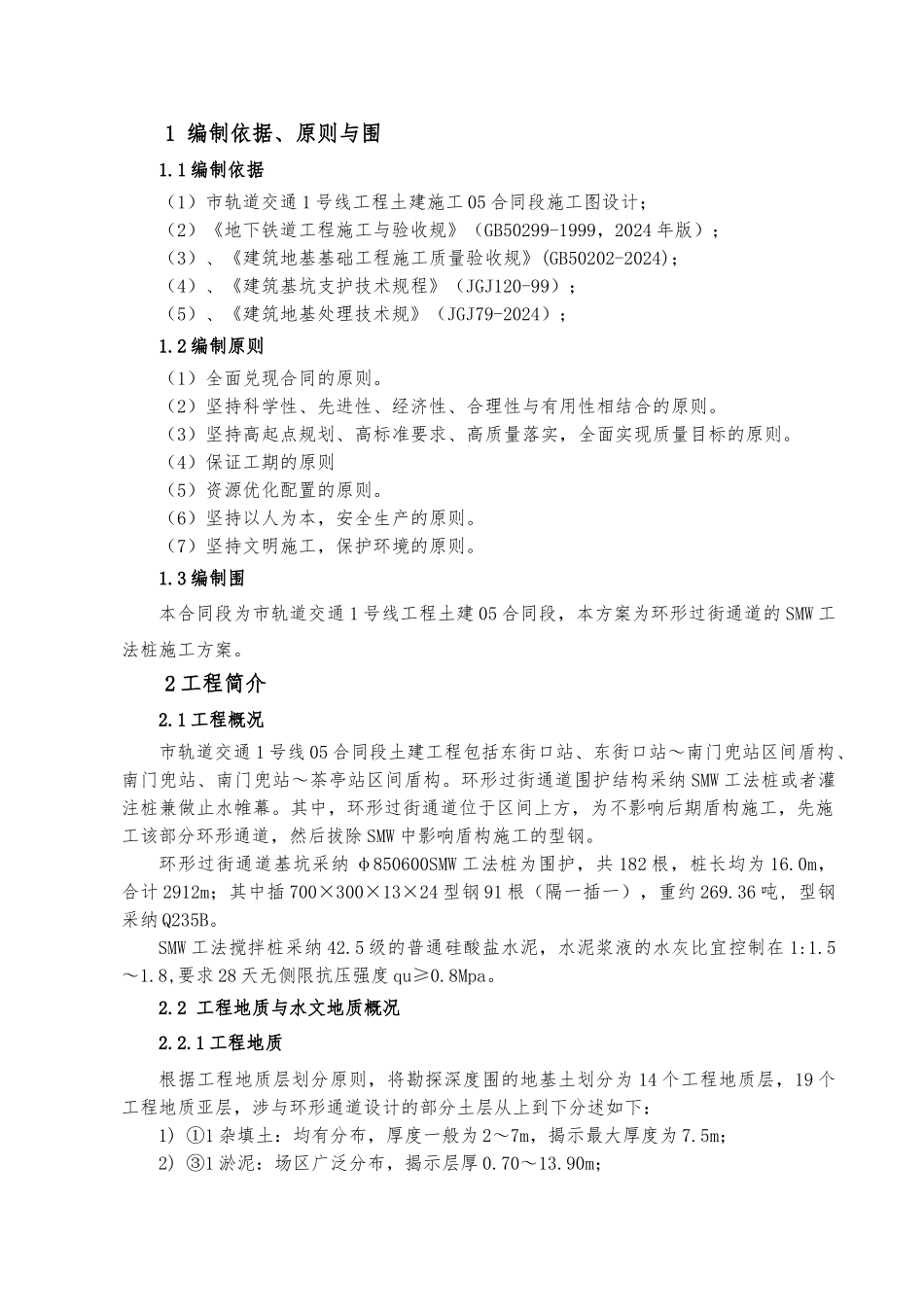

目 录1 编制依据、原则与围 11.1 编制依据 11.2 编制原则 11.3 编制围 12 工程简介 12.1 工程概况 12.2 工程地质与水文地质概况 22.2.1 工程地质 22.2.2 水文地质 23 施工方法 23.1 SMW 工法桩施工工艺流程 23.2 SMW 工法桩施工程序 43.3 SMW 工法桩连接方式 44 施工技术方案 54.1 场地平整 54.2 测量放线 54.3 导墙施工 54.4 设置导向定位型钢 64.5 桩机就位 64.6 桩基垂直度校正 64.7 桩长控制标记 74.8 水泥土配合比 74.9 搅拌桩机钻杆下沉与提升 74.10 注浆、搅拌、提升 74.11 清洗、移位 74.12 H 型钢插入 74.12.1 H 型钢减摩制作 74.12.2 H 型钢插入 84.12.3 冠梁制作 84.12.4 H 型钢回收 84.12.5 报表记录 84.12.6 挖土时对 SMW 工法桩和型钢的保护 85 人员、材料、机械设备配备 96 质量保证措施 106.1 深层搅拌桩施工质量措施 106.2 渗漏水处理 116.3 确保桩身强度和均匀性要求 116.4 H 型钢施工质量保证措施 126.5 质量检验方法 126.6 质量控制标准 127 安全生产措施 138 文明施工措施 141 编制依据、原则与围1.1 编制依据(1)市轨道交通 1 号线工程土建施工 05 合同段施工图设计;(2)《地下铁道工程施工与验收规》(GB50299-1999,2024 年版);(3)、《建筑地基基础工程施工质量验收规》(GB50202-2024);(4)、《建筑基坑支护技术规程》(JGJ120-99);(5)、《建筑地基处理技术规》(JGJ79-2024);1.2 编制原则(1)全面兑现合同的原则。(2)坚持科学性、先进性、经济性、合理性与有用性相结合的原则。(3)坚持高起点规划、高标准要求、高质量落实,全面实现质量目标的原则。(4)保证工期的原则(5)资源优化配置的原则。(6)坚持以人为本,安全生产的原则。(7)坚持文明施工,保护环境的原则。1.3 编制围本合同段为市轨道交通 1 号线工程土建 05 合同段,本方案为环形过街通道的 SMW 工法桩施工方案。2 工程简介2.1 工程概况市轨道交通 1 号线 05 合同段土建工程包括东街口站、东街口站~南门兜站区间盾构、南门兜站、南门兜站~茶亭站区间盾构。环形过街通道围护结构采纳 SMW 工法桩或者灌注桩兼做止水帷幕。其中,环形过街通道位于区间上方,为不影响后期盾构施工,先施工该部分环形通道,然后拔除 SMW 中影响盾构施工的型钢。环形过街通道基坑采纳 φ850600SMW 工法桩为围护,共 182 ...
