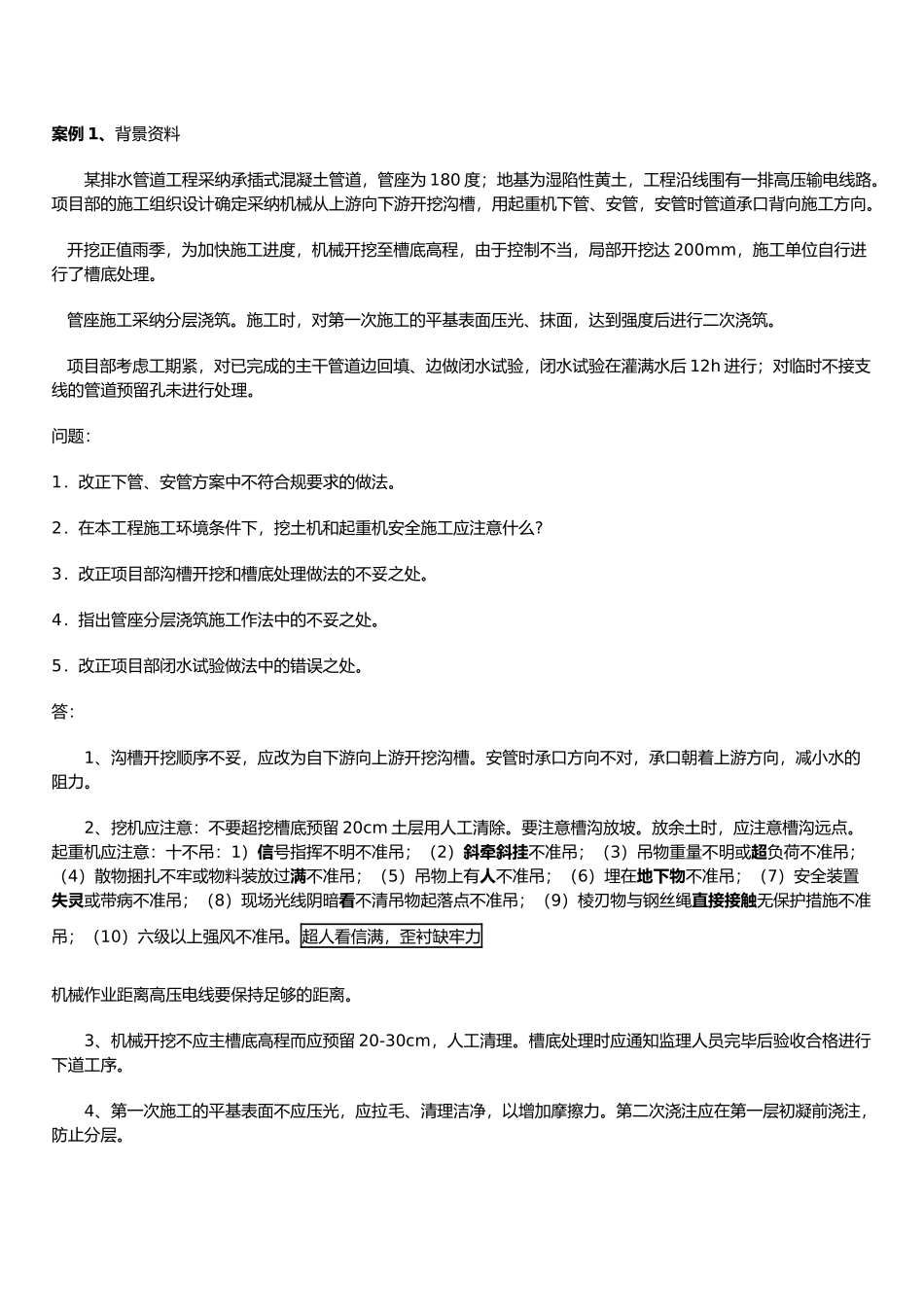

案例 1、背景资料某排水管道工程采纳承插式混凝土管道,管座为 180 度;地基为湿陷性黄土,工程沿线围有一排高压输电线路
项目部的施工组织设计确定采纳机械从上游向下游开挖沟槽,用起重机下管、安管,安管时管道承口背向施工方向
开挖正值雨季,为加快施工进度,机械开挖至槽底高程,由于控制不当,局部开挖达 200mm,施工单位自行进行了槽底处理
管座施工采纳分层浇筑
施工时,对第一次施工的平基表面压光、抹面,达到强度后进行二次浇筑
项目部考虑工期紧,对已完成的主干管道边回填、边做闭水试验,闭水试验在灌满水后 12h 进行;对临时不接支线的管道预留孔未进行处理
问题:1.改正下管、安管方案中不符合规要求的做法
2.在本工程施工环境条件下,挖土机和起重机安全施工应注意什么
3.改正项目部沟槽开挖和槽底处理做法的不妥之处
4.指出管座分层浇筑施工作法中的不妥之处
5.改正项目部闭水试验做法中的错误之处
答:1、沟槽开挖顺序不妥,应改为自下游向上游开挖沟槽
安管时承口方向不对,承口朝着上游方向,减小水的阻力
2、挖机应注意:不要超挖槽底预留 20cm 土层用人工清除
要注意槽沟放坡
放余土时,应注意槽沟远点
起重机应注意:十不吊:1)信号指挥不明不准吊;(2)斜牵斜挂不准吊;(3)吊物重量不明或超负荷不准吊;(4)散物捆扎不牢或物料装放过满不准吊;(5)吊物上有人不准吊;(6)埋在地下物不准吊;(7)安全装置失灵或带病不准吊;(8)现场光线阴暗看不清吊物起落点不准吊;(9)棱刃物与钢丝绳直接接触无保护措施不准吊;(10)六级以上强风不准吊
超人看信满,歪衬缺牢力机械作业距离高压电线要保持足够的距离
3、机械开挖不应主槽底高程而应预留 20-30cm,人工清理
槽底处理时应通知监理人员完毕后验收合格进行下道工序
4、第一次施工的平基表面不应压光,应拉毛、清理洁净,以增加摩擦力
