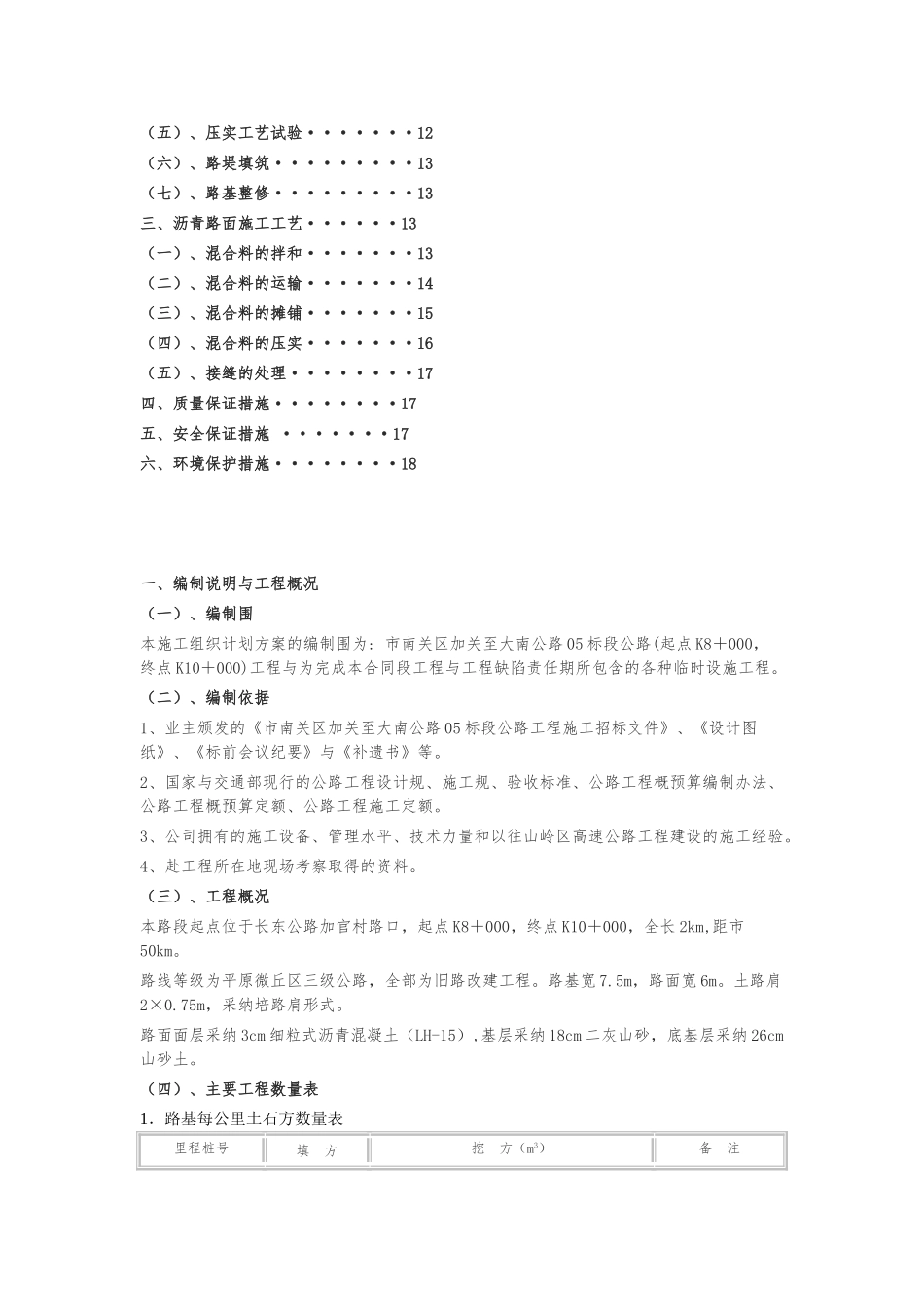

公路施工组织设计方案 《公路施工组织与概预算》课程设计公路施工组织设计方案 市南关区加关至大南公路 05 标段 目 录一、编制说明与工程概况·····2(一)、编制围·········2(二)、编制依据·········2(三)、工程概况·········2(四)、主要工程数量表······2(五)、具体规定·········3(六)施工部署··········5二、路基施工工艺········5(一)、施工准备·········5(二)、基底处理·········6(三)、路基借方施工工艺·····6(四)、路基填方施工工艺·····6(五)、压实工艺试验·······12(六)、路堤填筑·········13(七)、路基整修·········13三、沥青路面施工工艺······13(一)、混合料的拌和·······13(二)、混合料的运输·······14(三)、混合料的摊铺·······15(四)、混合料的压实·······16(五)、接缝的处理········17四、质量保证措施········17五、安全保证措施 ·······17六、环境保护措施········18 一、编制说明与工程概况(一)、编制围本施工组织计划方案的编制围为: 市南关区加关至大南公路 05 标段公路(起点 K8+000,终点 K10+000)工程与为完成本合同段工程与工程缺陷责任期所包含的各种临时设施工程

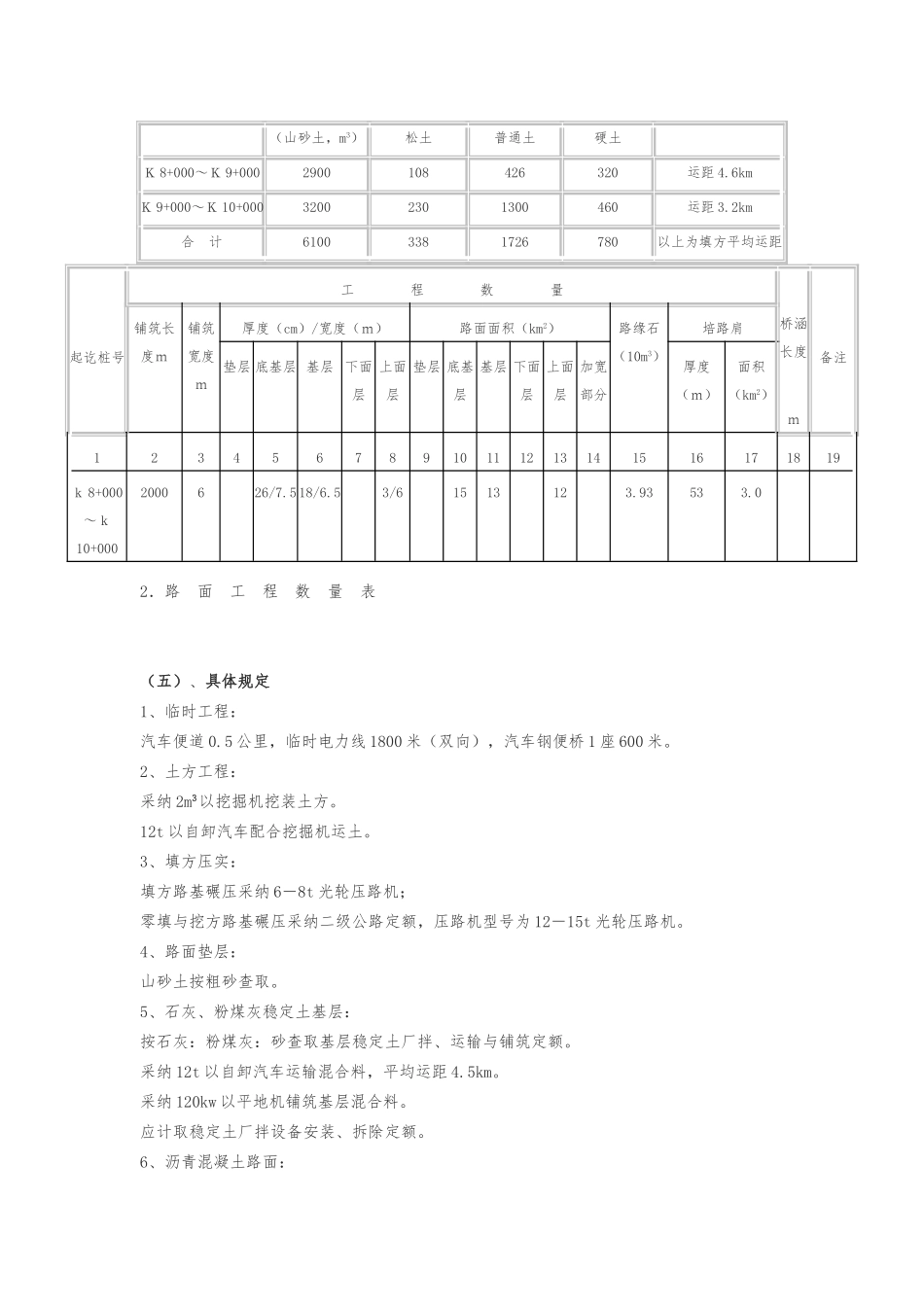

(二)、编制依据1、业主颁发的《市南关区加关至大南公路 05 标段公路工程施工招标文件》、《设计图纸》、《标前会议纪要》与《补遗书》等
2、国家与交通部现行的公路工程设计规、施工规、验收标准、公路工程概预算编制办法、公路工程概预算定额、公路工程施工定额
3、公司拥有的施工设备、管理水平、技术力量和以往山岭区高速公路工程建设的施工经验
4、赴工程所在地现场考察取得的资料
(三)、工程概况本
