涟水县 2024 年农桥建设项目施工组织设计华尔创建设工程2024 年 04 月 09 日目 录第一章 工程说明第二章 施工总布置与施工准备第三章 施工组织第四章 资源配置计划第五章 施工总进度计划第六章 工程施工方案第七章 冬雨季施工措施第八章 施工质量、工期、安全的保证措施第九章 文明施工第十章 环境保护第一章 工程说明1

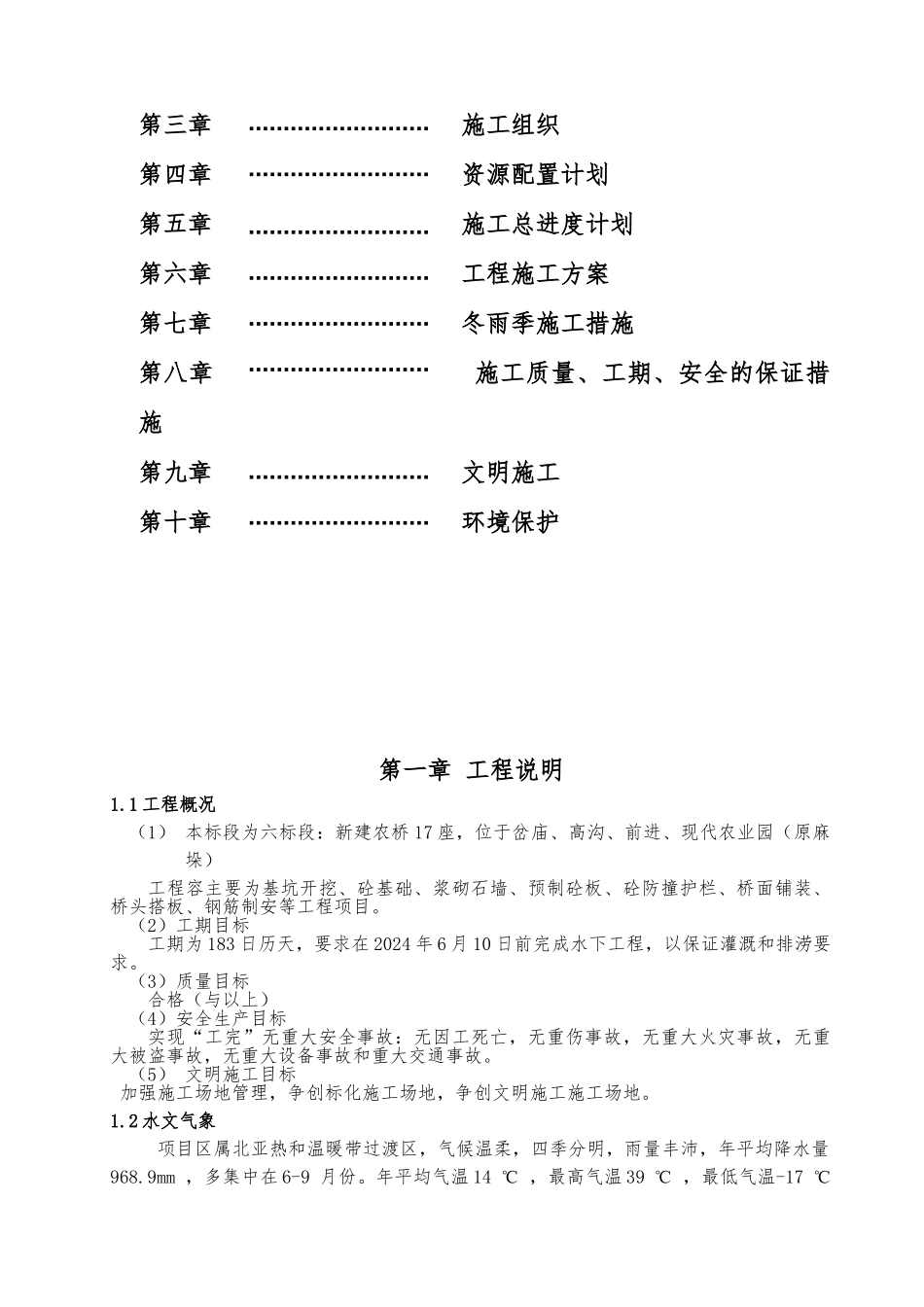

1 工程概况(1) 本标段为六标段:新建农桥 17 座,位于岔庙、高沟、前进、现代农业园(原麻垛)工程容主要为基坑开挖、砼基础、浆砌石墙、预制砼板、砼防撞护栏、桥面铺装、桥头搭板、钢筋制安等工程项目
(2)工期目标工期为 183 日历天,要求在 2024 年 6 月 10 日前完成水下工程,以保证灌溉和排涝要求
(3)质量目标合格(与以上)(4)安全生产目标实现“工完”无重大安全事故:无因工死亡,无重伤事故,无重大火灾事故,无重大被盗事故,无重大设备事故和重大交通事故
(5) 文明施工目标 加强施工场地管理,争创标化施工场地,争创文明施工施工场地
2 水文气象 项目区属北亚热和温暖带过渡区,气候温柔,四季分明,雨量丰沛,年平均降水量968
9mm ,多集中在 6-9 月份
年平均气温 14 ℃ ,最高气温 39 ℃ ,最低气温-17 ℃ 最大冻土深约 23cm,全年无霜期平均 213 天
年平均蒸发量 981
工程地质以沙土、沙壤为主,地基承载力满足配套建筑物要求,但渗透系数大,施工时应注意加强排水、防渗措施
3 主要材料(1)混凝土:台帽与台身采纳 C25 混凝土;桥墩、挡块、盖梁、现浇多孔板采纳 C30 混凝土;桥台、挡土墙、砼墙体采纳 C20 混凝土;桥面铺装采纳 C30 防水混凝土
(2)普通钢筋:钢筋直径≥12mm 采纳 HRB335 热轧螺纹钢筋,其力学指标应符合 GB1499-98 中Ⅱ级钢筋的规定;钢筋直径<12mm
