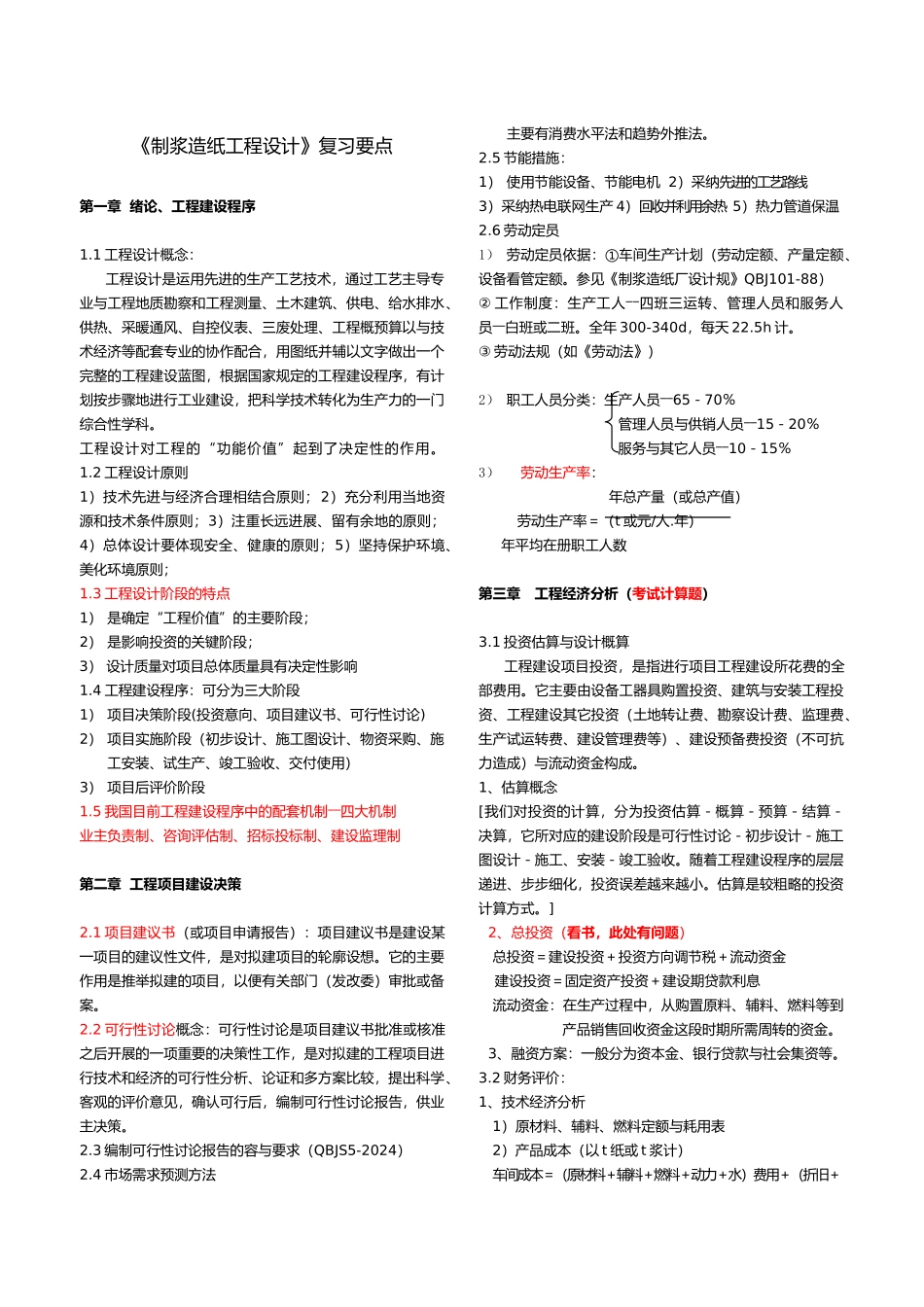

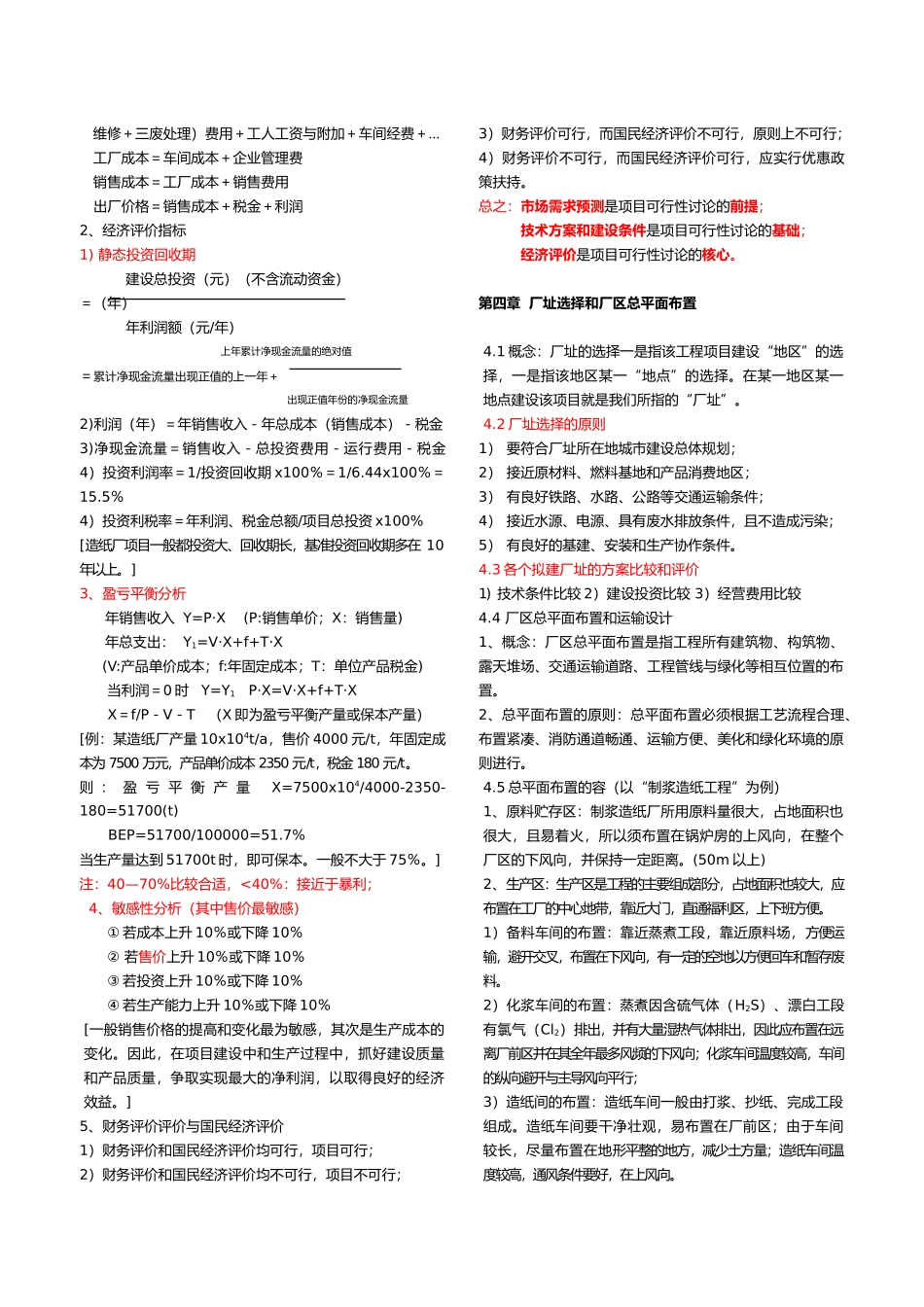

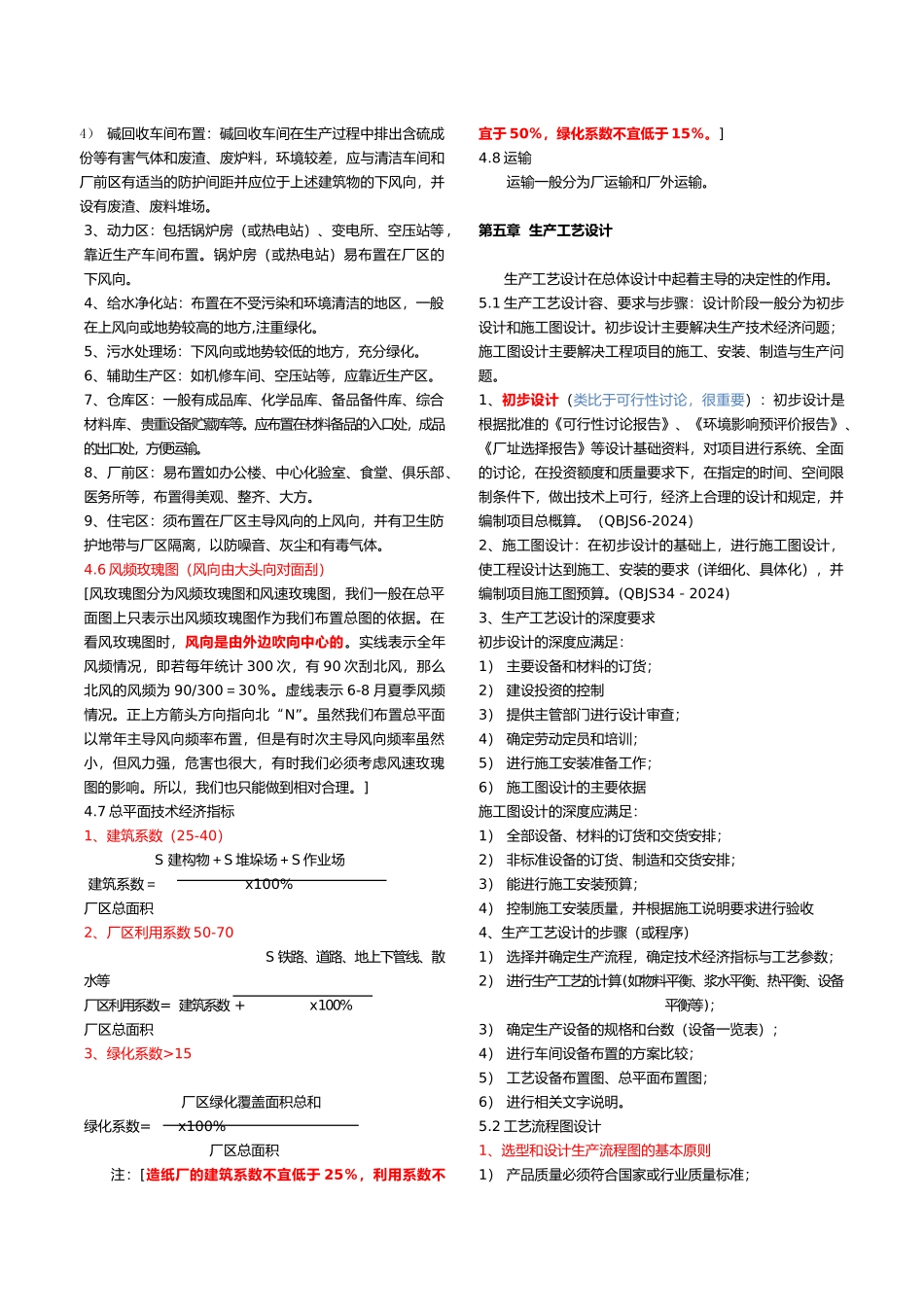

《制浆造纸工程设计》复习要点第一章 绪论、工程建设程序1.1 工程设计概念:工程设计是运用先进的生产工艺技术,通过工艺主导专业与工程地质勘察和工程测量、土木建筑、供电、给水排水、供热、采暖通风、自控仪表、三废处理、工程概预算以与技术经济等配套专业的协作配合,用图纸并辅以文字做出一个完整的工程建设蓝图,根据国家规定的工程建设程序,有计划按步骤地进行工业建设,把科学技术转化为生产力的一门综合性学科。工程设计对工程的“功能价值”起到了决定性的作用。 1.2 工程设计原则1)技术先进与经济合理相结合原则;2)充分利用当地资源和技术条件原则;3)注重长远进展、留有余地的原则;4)总体设计要体现安全、健康的原则;5)坚持保护环境、美化环境原则; 1.3 工程设计阶段的特点1) 是确定“工程价值”的主要阶段;2) 是影响投资的关键阶段;3) 设计质量对项目总体质量具有决定性影响1.4 工程建设程序:可分为三大阶段1) 项目决策阶段(投资意向、项目建议书、可行性讨论)2) 项目实施阶段(初步设计、施工图设计、物资采购、施工安装、试生产、竣工验收、交付使用)3) 项目后评价阶段1.5 我国目前工程建设程序中的配套机制――四大机制业主负责制、咨询评估制、招标投标制、建设监理制第二章 工程项目建设决策2.1 项目建议书(或项目申请报告):项目建议书是建设某一项目的建议性文件,是对拟建项目的轮廓设想。它的主要作用是推举拟建的项目,以便有关部门(发改委)审批或备案。2.2 可行性讨论概念:可行性讨论是项目建议书批准或核准之后开展的一项重要的决策性工作,是对拟建的工程项目进行技术和经济的可行性分析、论证和多方案比较,提出科学、客观的评价意见,确认可行后,编制可行性讨论报告,供业主决策。2.3 编制可行性讨论报告的容与要求(QBJS5-2024)2.4 市场需求预测方法主要有消费水平法和趋势外推法。2.5 节能措施:1) 使用节能设备、节能电机 2)采纳先进的工艺路线3)采纳热电联网生产 4)回收并利用余热 5)热力管道保温2.6 劳动定员1) 劳动定员依据:①车间生产计划(劳动定额、产量定额、设备看管定额。参见《制浆造纸厂设计规》QBJ101-88)② 工作制度:生产工人――四班三运转、管理人员和服务人员――白班或二班。全年 300-340d,每天 22.5h 计。③ 劳动法规(如《劳动法》)2) 职工人员分类:生产人员――65-70%管理人员与供销人员――15-20%服务与其它人...
