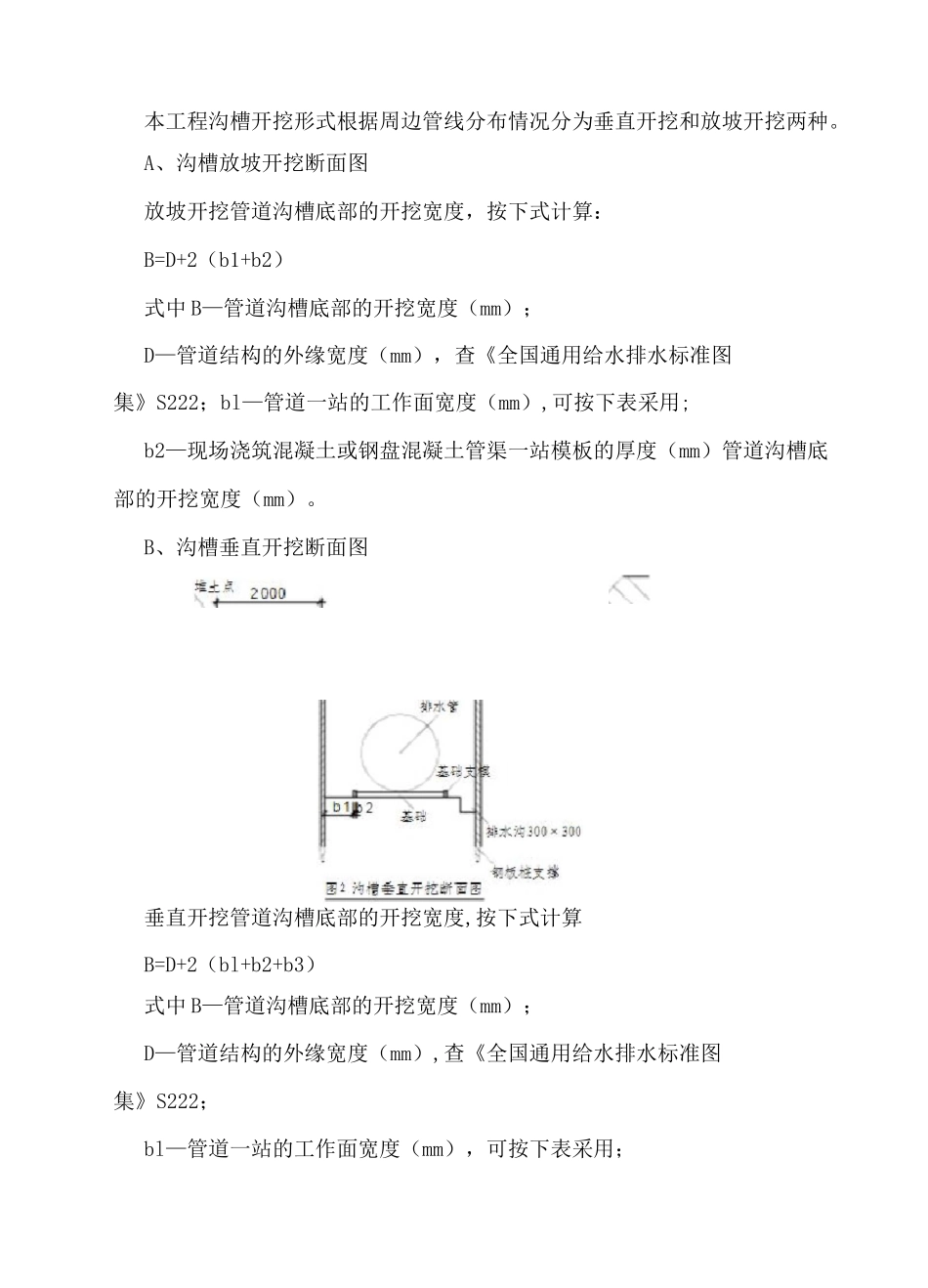

球墨铸铁管铺设工程施工1、管沟开挖1)沟槽开挖前认真组织人员学习图纸,进行调查研究,充分了解挖槽段的土质,地下水位、地下结构物,沟槽附近地上结构物及施工环境等情况,拟选用 EX2000 型反铲挖掘机,制定必要的安全措施,确保施工质量及安全。2)挖槽断面应按底宽、挖深、槽深、各层边坡、层间留台宽度与相邻构筑物关系及排管方式等因素确定。挖槽断面应符合管道结构施工方便、保证质量和安全,以少挖方、少占地为宜。3)采用人工配合反铲挖掘机挖槽,挖槽前,现场施工员向司机及土方工详细交底(沟槽的断面,开挖的次序)。在开挖过程中由管理人员在现场指挥并经常检查沟槽的槽底高程和宽度,防止超挖及亏挖。4)沟槽挖土的边坡系数根据土质及挖深暂定 1:0.5,遇到边坡土质为液塑性较差地段,可适当将其边坡加大至 1:0.75,保证开挖稳定。由于沟槽开挖深度〈5M,采用一次性放坡开挖,开挖中如发现土质松软地段,立即采用木板、支架、方木进行全断面支护,沟槽上下均设安全员,及时观测沟槽,发现和排除各种险情。5)基槽的直立壁和边坡,在开挖过程和敞露期间应防止塌陷,必要时应加应保护。在挖方边坡上侧堆土或材料以及移动施工机械时,应与挖方边坡保持 2 米以上距离,以保证边坡和直立壁的稳定,堆土或材料堆放高度应不大于 2.5m。本工程沟槽开挖形式根据周边管线分布情况分为垂直开挖和放坡开挖两种。A、沟槽放坡开挖断面图放坡开挖管道沟槽底部的开挖宽度,按下式计算:B=D+2(b1+b2)式中 B—管道沟槽底部的开挖宽度(mm);D—管道结构的外缘宽度(mm),查《全国通用给水排水标准图集》S222;bl—管道一站的工作面宽度(mm),可按下表采用;b2—现场浇筑混凝土或钢盘混凝土管渠一站模板的厚度(mm)管道沟槽底部的开挖宽度(mm)。B、沟槽垂直开挖断面图垂直开挖管道沟槽底部的开挖宽度,按下式计算B=D+2(bl+b2+b3)式中 B—管道沟槽底部的开挖宽度(mm);D—管道结构的外缘宽度(mm),查《全国通用给水排水标准图集》S222;bl—管道一站的工作面宽度(mm),可按下表采用;b2—管道一站的支撑厚度,可取 150〜200mm;b3—现场浇筑混凝土或钢盘混凝土管渠一站模板的厚度(mm)。6)为确保沟槽底土壤结构不被扰动和破坏,在机械开挖时应留10cm 左右一层不挖,待人工清除。人工清挖槽底,应认真控制槽底高程和宽度,并注意不使槽底土壤结构遭受拢动和破坏。7)在雨季施工,应尺量缩短开槽长度,并做好防排水措施,如果雨...
