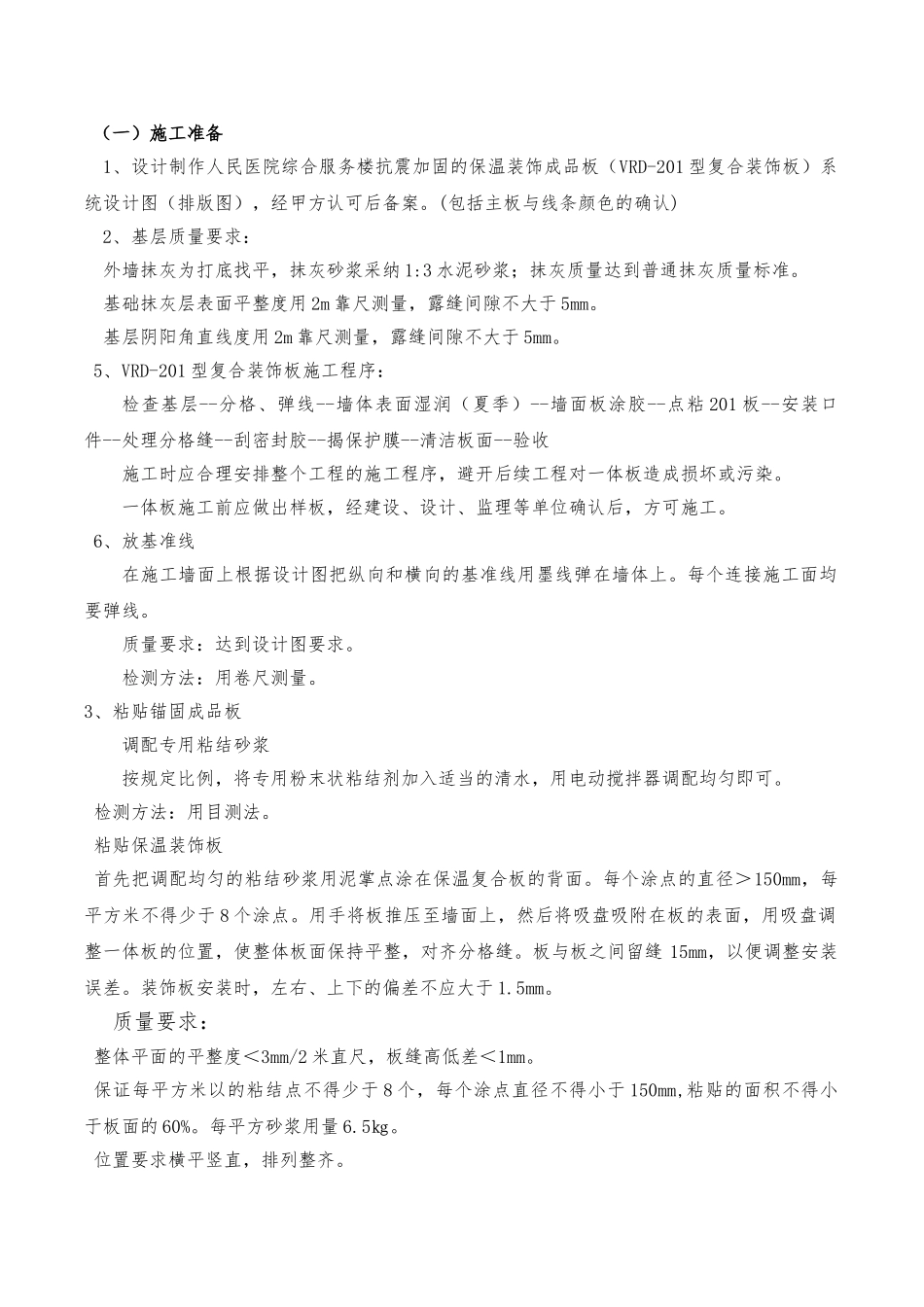

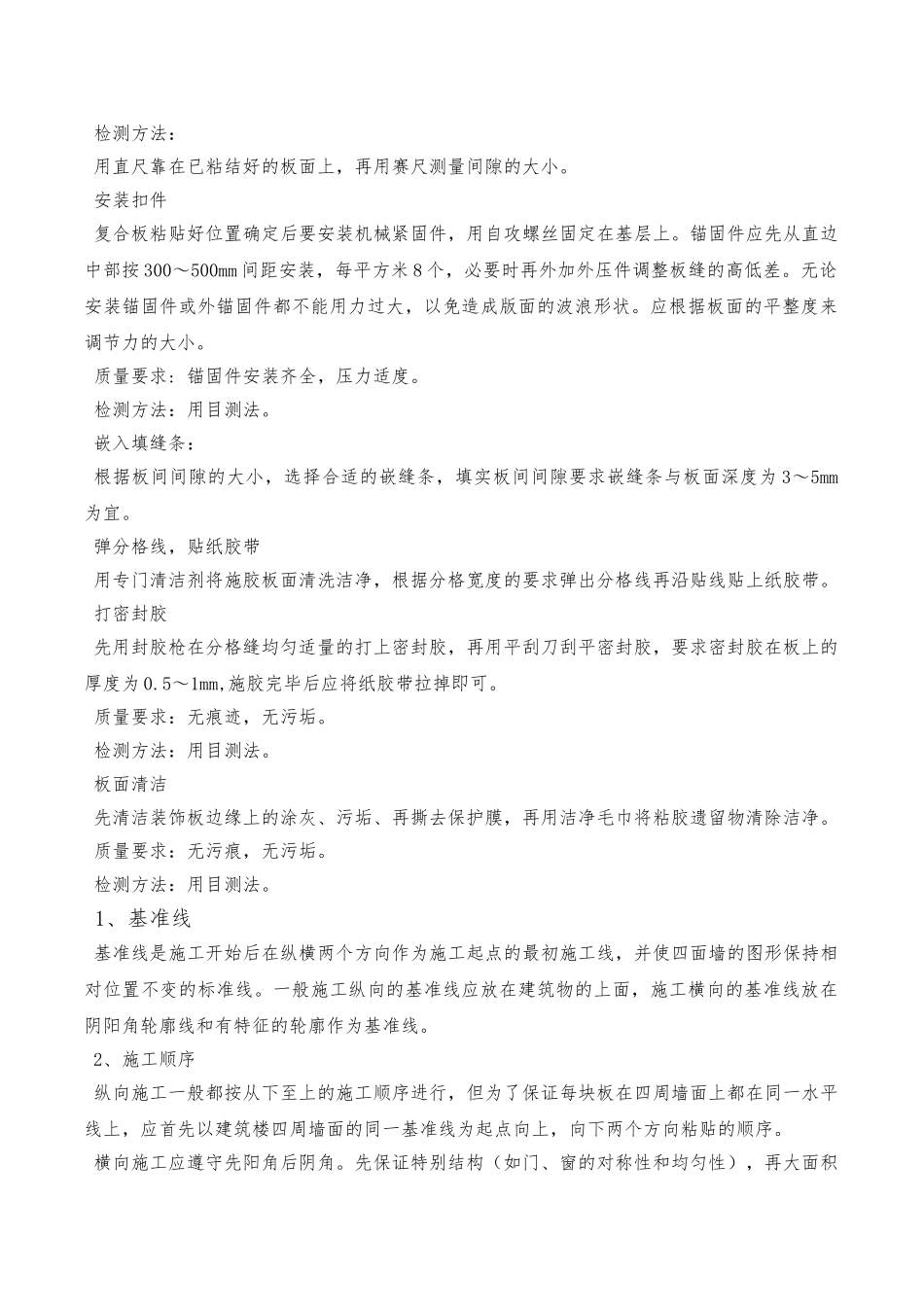

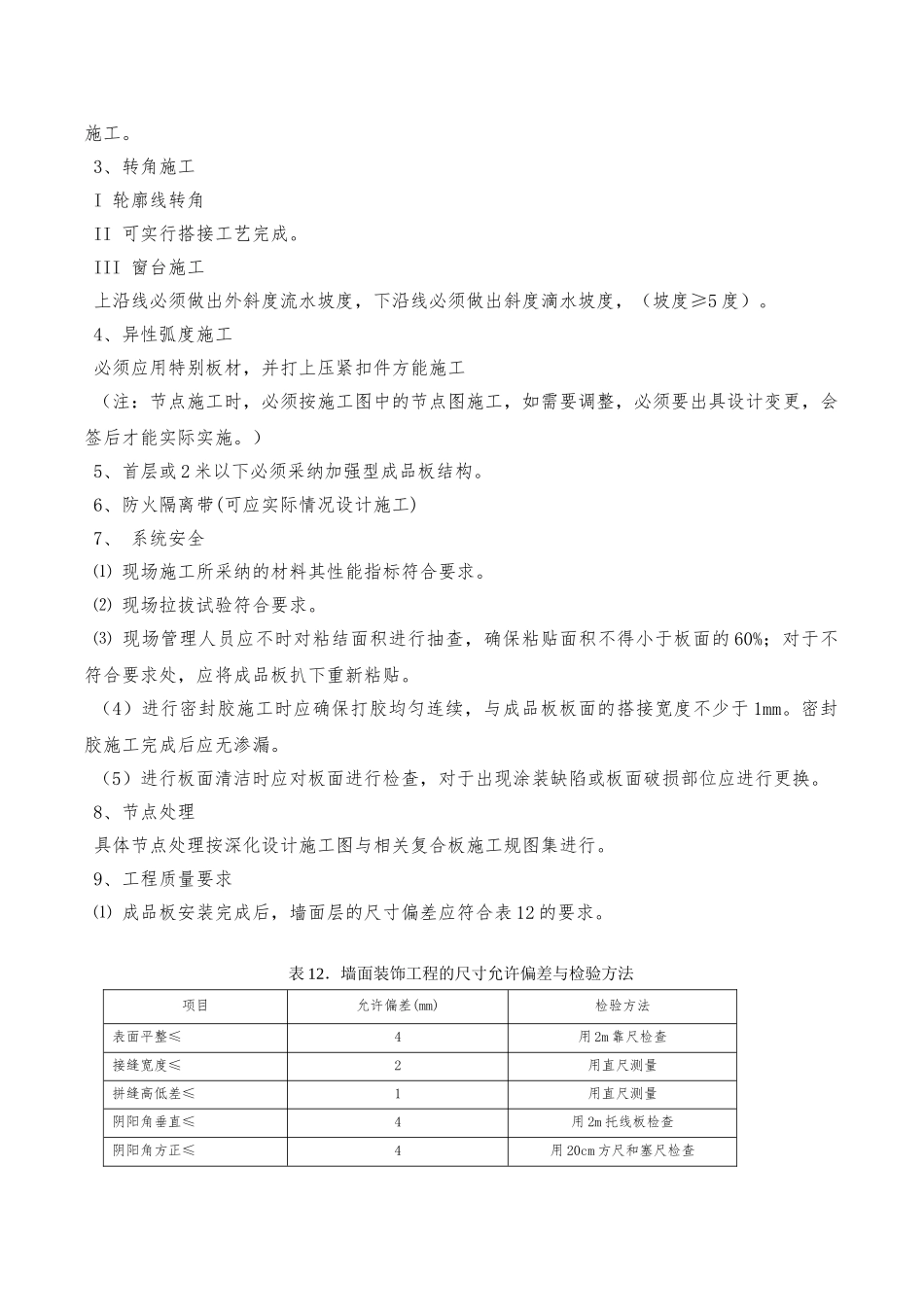

(一)施工准备1、设计制作人民医院综合服务楼抗震加固的保温装饰成品板(VRD-201 型复合装饰板)系统设计图(排版图),经甲方认可后备案。(包括主板与线条颜色的确认)2、基层质量要求:外墙抹灰为打底找平,抹灰砂浆采纳 1:3 水泥砂浆;抹灰质量达到普通抹灰质量标准。基础抹灰层表面平整度用 2m 靠尺测量,露缝间隙不大于 5mm。基层阴阳角直线度用 2m 靠尺测量,露缝间隙不大于 5mm。5、VRD-201 型复合装饰板施工程序:检查基层--分格、弹线--墙体表面湿润(夏季)--墙面板涂胶--点粘 201 板--安装口件--处理分格缝--刮密封胶--揭保护膜--清洁板面--验收施工时应合理安排整个工程的施工程序,避开后续工程对一体板造成损坏或污染。一体板施工前应做出样板,经建设、设计、监理等单位确认后,方可施工。6、放基准线在施工墙面上根据设计图把纵向和横向的基准线用墨线弹在墙体上。每个连接施工面均要弹线。质量要求:达到设计图要求。 检测方法:用卷尺测量。 3、粘贴锚固成品板调配专用粘结砂浆按规定比例,将专用粉末状粘结剂加入适当的清水,用电动搅拌器调配均匀即可。检测方法:用目测法。粘贴保温装饰板首先把调配均匀的粘结砂浆用泥掌点涂在保温复合板的背面。每个涂点的直径>150mm,每平方米不得少于 8 个涂点。用手将板推压至墙面上,然后将吸盘吸附在板的表面,用吸盘调整一体板的位置,使整体板面保持平整,对齐分格缝。板与板之间留缝 15mm,以便调整安装误差。装饰板安装时,左右、上下的偏差不应大于 1.5mm。质量要求:整体平面的平整度<3mm/2 米直尺,板缝高低差<1mm。保证每平方米以的粘结点不得少于 8 个,每个涂点直径不得小于 150mm,粘贴的面积不得小于板面的 60%。每平方砂浆用量 6.5㎏。位置要求横平竖直,排列整齐。检测方法:用直尺靠在已粘结好的板面上,再用赛尺测量间隙的大小。安装扣件复合板粘贴好位置确定后要安装机械紧固件,用自攻螺丝固定在基层上。锚固件应先从直边中部按 300~500mm 间距安装,每平方米 8 个,必要时再外加外压件调整板缝的高低差。无论安装锚固件或外锚固件都不能用力过大,以免造成版面的波浪形状。应根据板面的平整度来调节力的大小。质量要求: 锚固件安装齐全,压力适度。检测方法:用目测法。嵌入填缝条:根据板间间隙的大小,选择合适的嵌缝条,填实板间间隙要求嵌缝条与板面深度为 3~5mm为宜。弹分格线,贴纸胶带用专门清洁剂将施胶板面清洗洁净,根...
