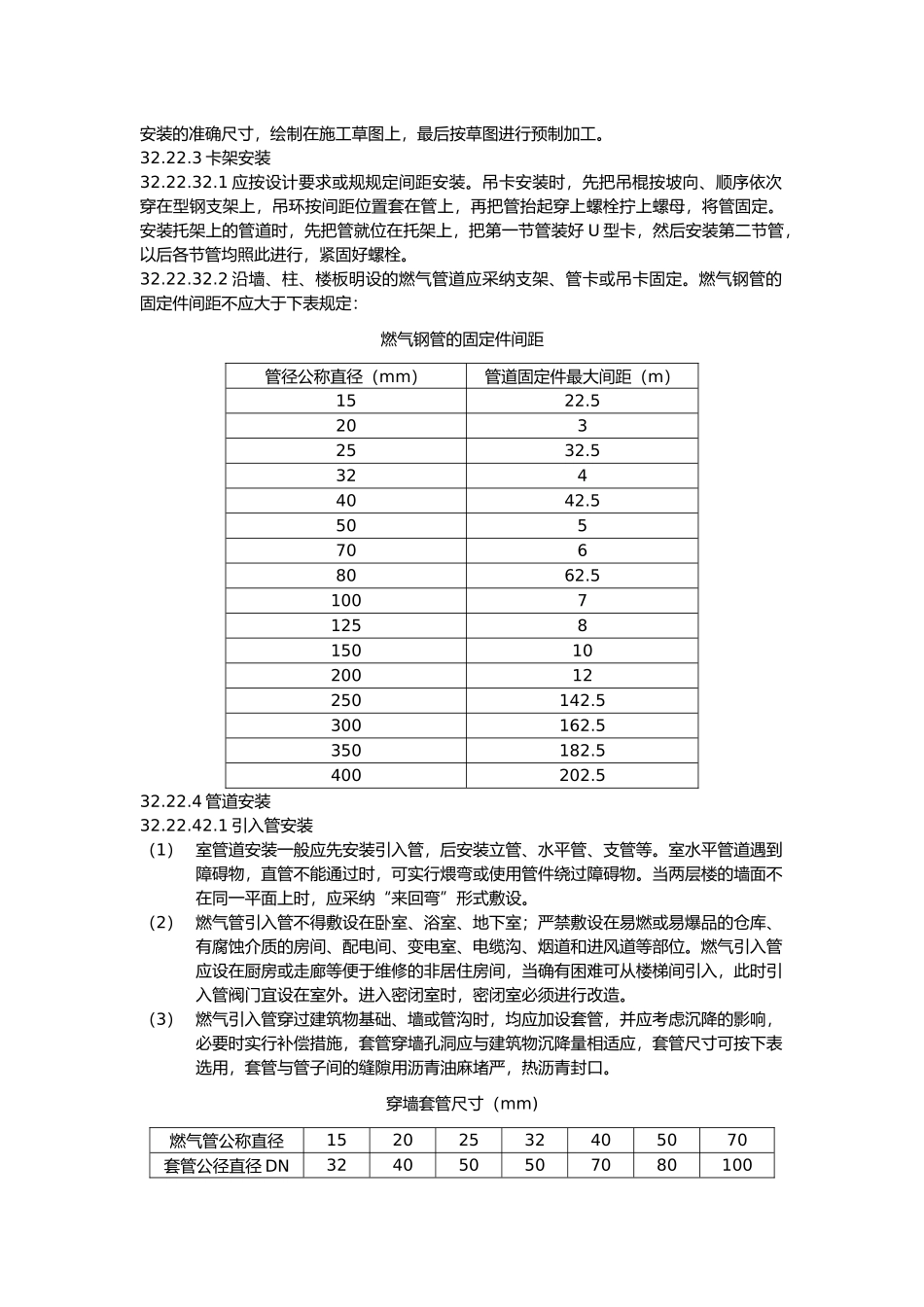

室燃气管道安装工艺标准1 适用围本标准适用于建筑工程中工作压力不大于 01.005MPa 的室低压燃气管道与器具安装工程。2 施工准备21.1 材料21.11.1 主材。 室燃气管道宜采纳镀锌碳素钢管与管件。镀锌碳素钢管与管件的规格种类应符合设计要求,管壁外镀锌均匀,无锈蚀、无毛刺。管件无偏扣、乱扣、丝扣不全或角度不准等现象。管材与管件均应有出厂合格证,并按规定进行复验。21.21.2 阀门应选用现行国家标准中适用于输送燃气介质,并且具有良好密封性和耐腐性的阀门。室一般选用旋塞或球阀。阀门的规格型号应符合设计要求。阀体铸造规矩,表面光洁,无裂纹、气孔、缩孔、渣眼。阀门应开关灵活,关闭严密,填料密封完好无渗漏,手柄完整无损坏。安装前应做强度和严密性试验。21.11.3 胶管应采纳耐油橡胶管。21.11.4 燃气表:燃气表应按燃气种类配套使用,必须有出厂合格证,厂家应有生产许可证;外观检查完好无缺;距出厂检验日期或重新校验日期不得超过半年。21.11.5 生活燃气灶具:燃气灶具应按煤气种类配套使用,其基本参数和技术要求应符合有关标准规定,并有出厂合格证。21.11.6 其他材料:型钢、圆钢、管卡子、螺栓、螺母、铅油、麻、聚四氟乙烯胶带、密封垫、黄油、电焊条等。21.2 机具设备21.21.1 机具:套丝机、砂轮切割机、台钻、电锤、手电钻、电气焊机、气筒、空压机等。21.21.2 工具:套丝板、工作台、手锯、手锤、扳手、煨管器、气桶、U 型管压力计、水平尺、线坠、钢卷尺、小线、检漏仪、刷子、油桶、肥皂等。21.3 作业条件21.31.1 地下管道铺设必须在房心回填土夯实后进行,沿管线铺设位置清理洁净,立管安装宜在主体结构完成后进行。21.31.2 管道穿墙处已预留孔洞或安装套管,其洞口尺寸和套管规格符合要求,坐标、标高正确;暗装管道应在管道井和吊顶未封闭前进行,支架安装完毕并符合要求;明装干管的托吊卡件均已安装牢固,位置正确。21.31.3 立管安装前每层均应有明确的标高线,暗装在坚井的管道,应先把坚井的模板与杂物清除洁净。21.31.4 支管安装应在墙体砌筑完毕,墙面未装修前进行。21.4 技术准备21.41.1 仔细熟悉本专业和相关专业图纸,编制施工方案,进行技术交底。21.41.2 管道坐标、标高经校核准确无误。3 操作工艺31.1 工艺流程安装准备→预制加工→卡架安装→管道安装→阀门、气表安装→管道吹扫→强度、严密性试验→防腐、刷油→灶具与热水器安装31.2 操作方法31.21.1 安装准备:核对各...
