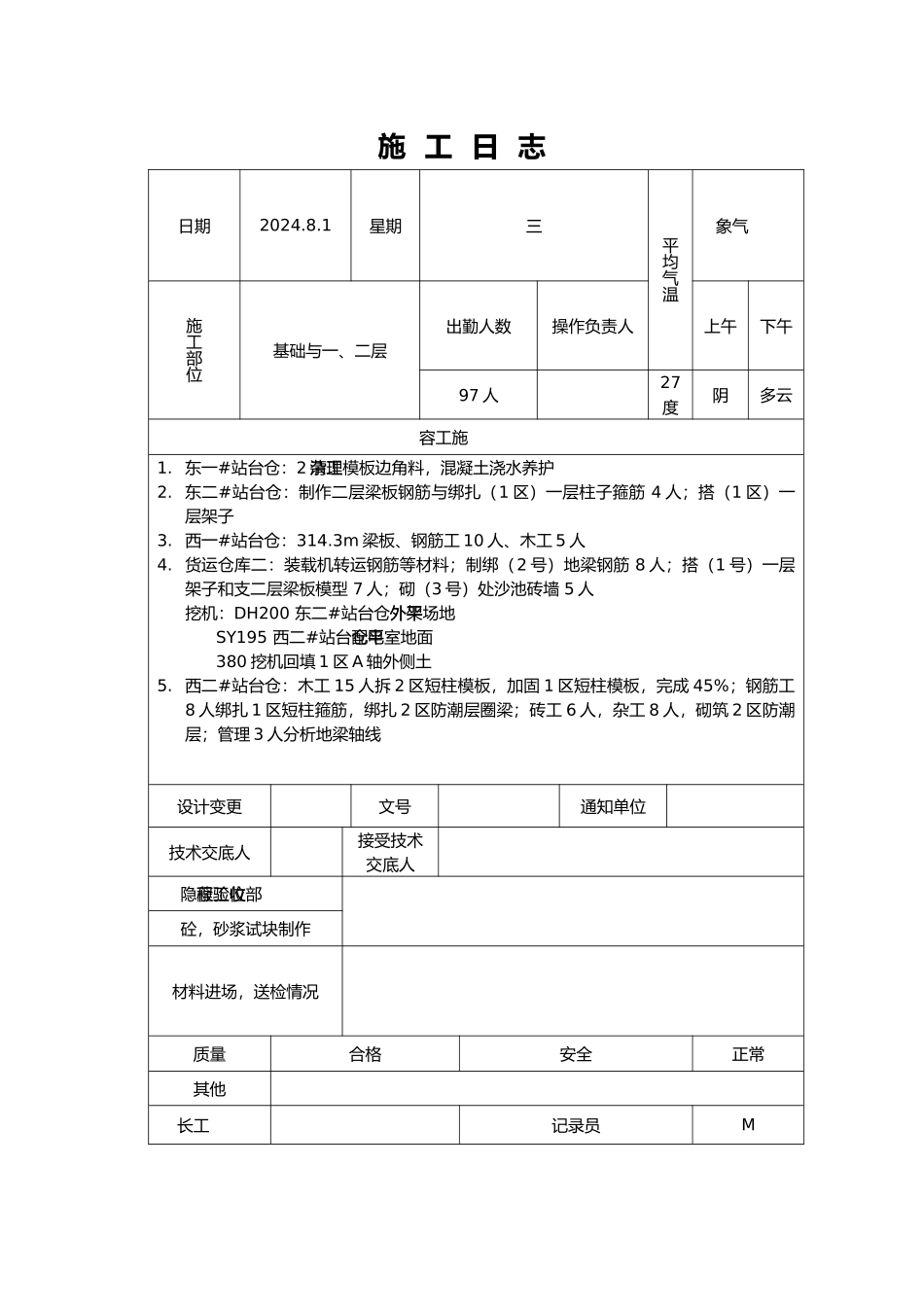

施 工 日 志日期2024

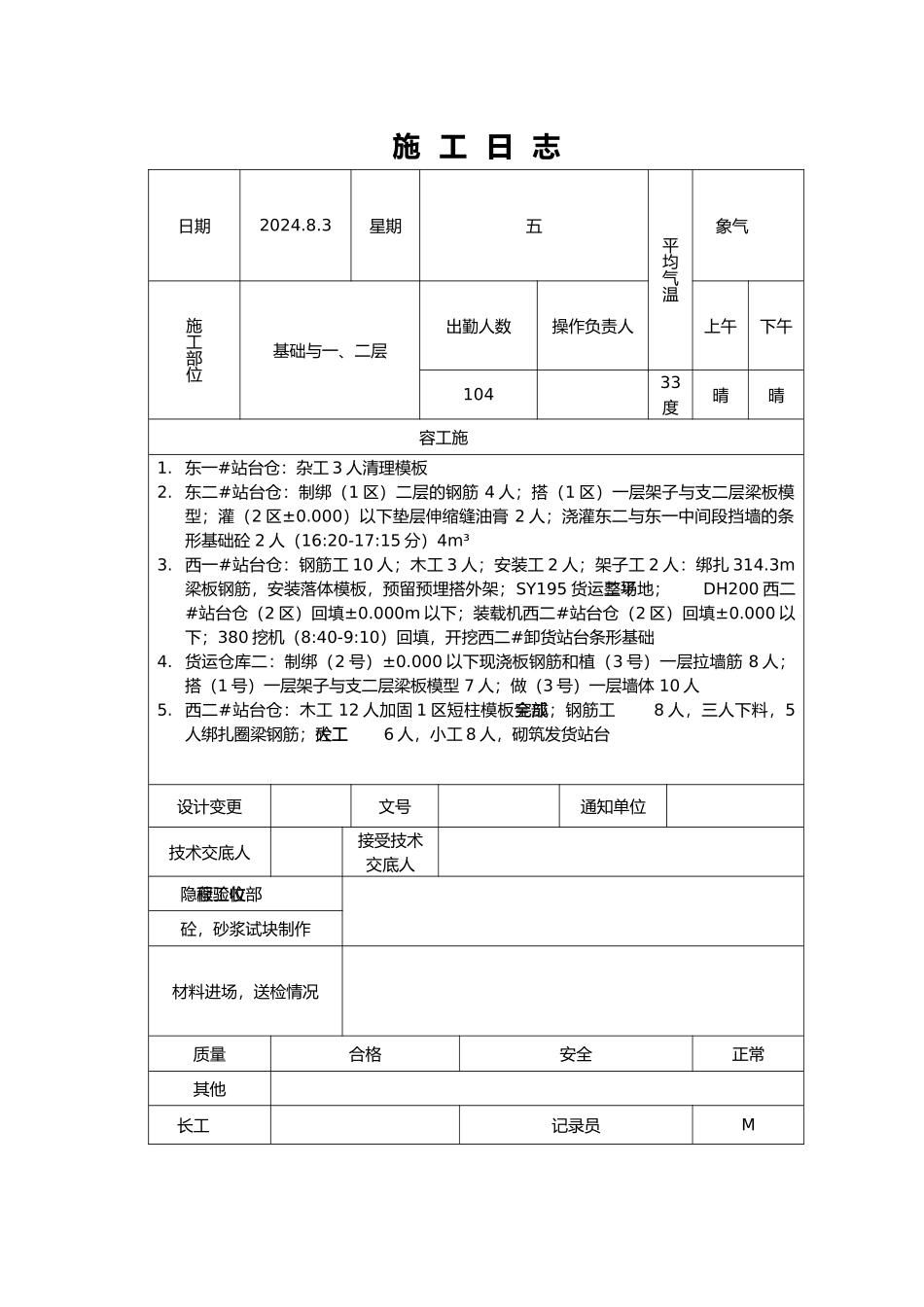

1星期三平均气温气象施工部位基础与一、二层出勤人数操作负责人上午下午97 人27度阴多云施工容1
东一#站台仓:2 杂工清理模板边角料,混凝土浇水养护2
东二#站台仓:制作二层梁板钢筋与绑扎(1 区)一层柱子箍筋 4 人;搭(1 区)一层架子3
西一#站台仓:314
3m 梁板、钢筋工 10 人、木工 5 人4
货运仓库二:装载机转运钢筋等材料;制绑(2 号)地梁钢筋 8 人;搭(1 号)一层架子和支二层梁板模型 7 人;砌(3 号)处沙池砖墙 5 人挖机:DH200 东二#站台仓外平外架场地 SY195 西二#站台仓平配电室地面 380 挖机回填 1 区 A 轴外侧土5
西二#站台仓:木工 15 人拆 2 区短柱模板,加固 1 区短柱模板,完成 45%;钢筋工8 人绑扎 1 区短柱箍筋,绑扎 2 区防潮层圈梁;砖工 6 人,杂工 8 人,砌筑 2 区防潮层;管理 3 人分析地梁轴线设计变更文号通知单位技术交底人接受技术交底人隐蔽工程验收部位砼,砂浆试块制作材料进场,送检情况质量合格安全正常其他工长记录员M 施 工 日 志日期2024

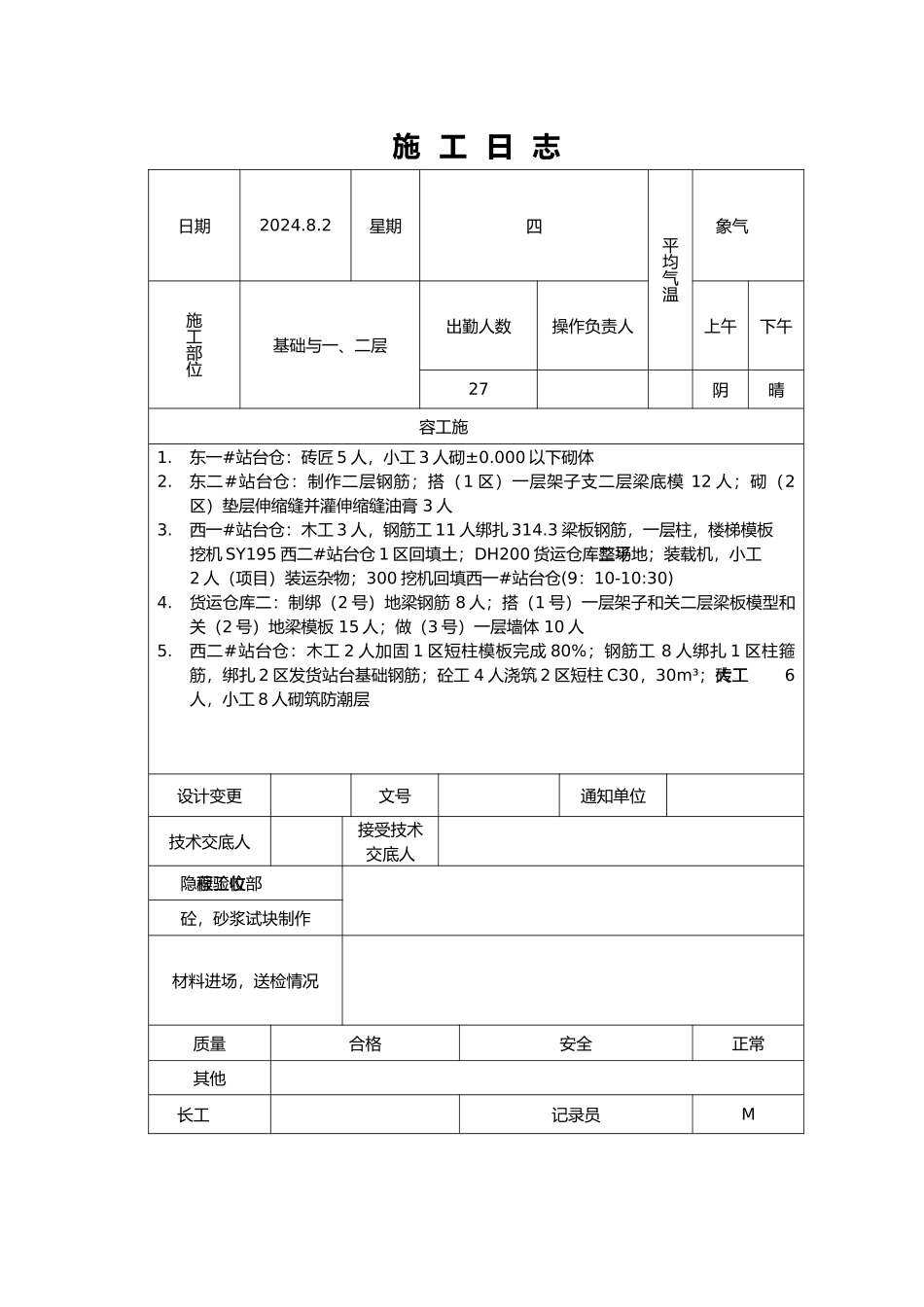

2星期四平均气温气象施工部位基础与一、二层出勤人数操作负责人上午下午27阴晴施工容1
东一#站台仓:砖匠 5 人,小工 3 人砌±0
000 以下砌体2
东二#站台仓:制作二层钢筋;搭(1 区)一层架子支二层梁底模 12 人;砌(2区)垫层伸缩缝并灌伸缩缝油膏 3 人3
西一#站台仓:木工 3 人,钢筋工 11 人绑扎 314
3 梁板钢筋,一层柱,楼梯模板挖机 SY195 西二#站台仓 1 区回填土;DH200 货运仓库二平整场地;装载机,小工2 人(项目)装运杂物;300 挖机回填西一#站台仓(9:10-10:30)4
货运仓库二:制绑(2 号)地梁钢筋 8 人;搭(1 号)一层架子和关二层梁
