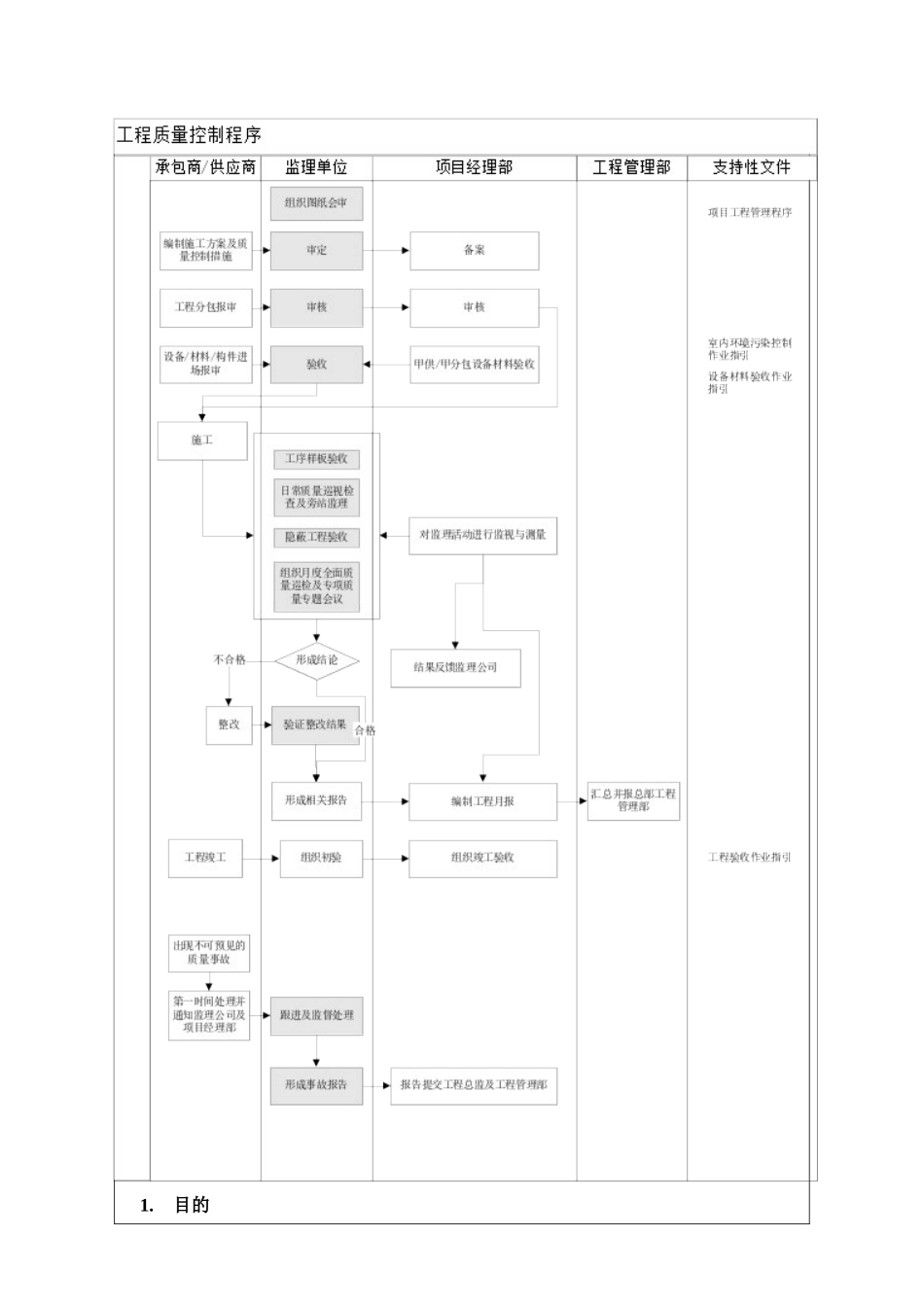

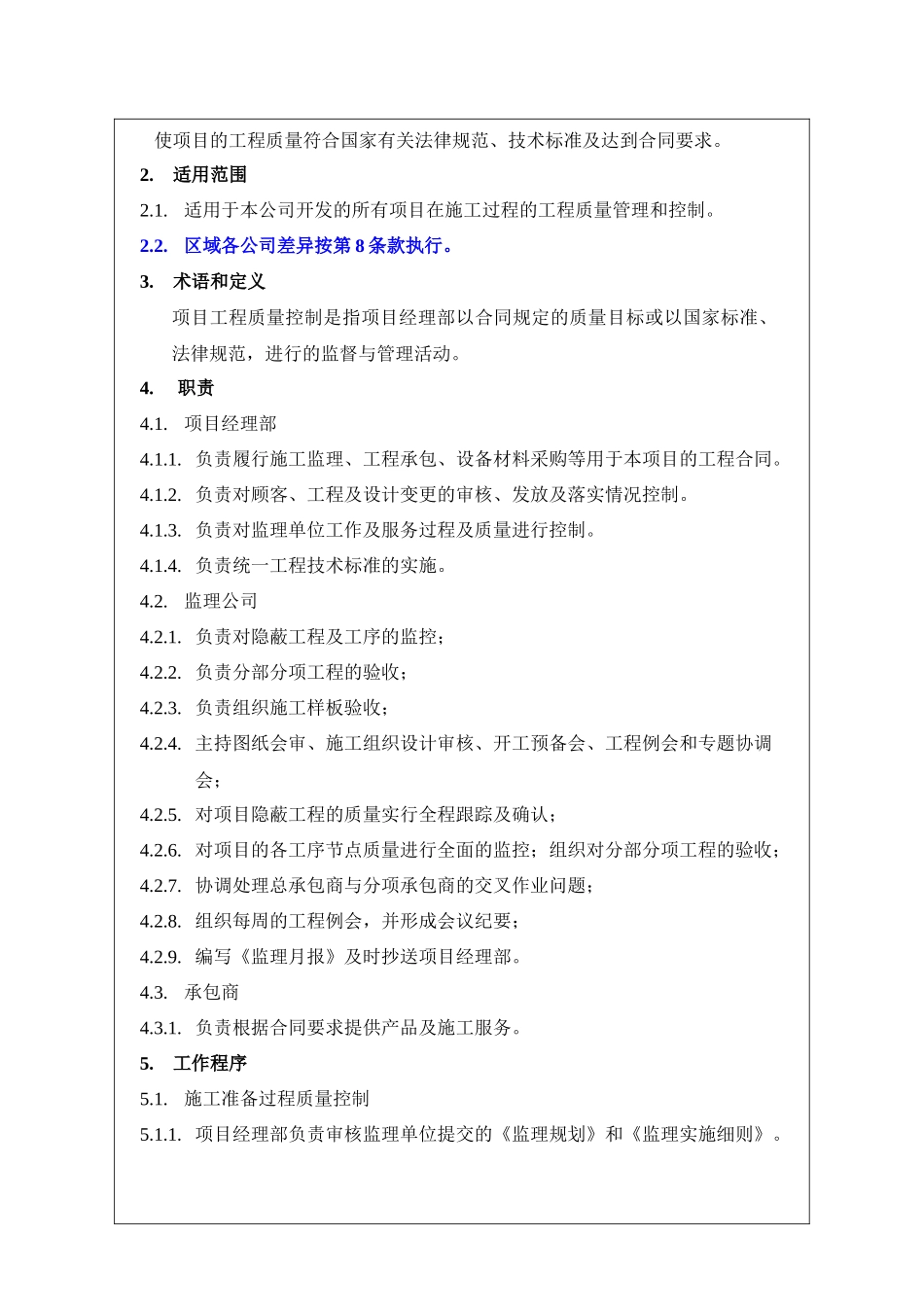

1.目的使项目的工程质量符合国家有关法律规范、技术标准及达到合同要求。2.适用范围2.1.适用于本公司开发的所有项目在施工过程的工程质量管理和控制。2.2.区域各公司差异按第 8 条款执行。3.术语和定义项目工程质量控制是指项目经理部以合同规定的质量目标或以国家标准、法律规范,进行的监督与管理活动。4. 职责4.1.项目经理部4.1.1. 负责履行施工监理、工程承包、设备材料采购等用于本项目的工程合同。4.1.2. 负责对顾客、工程及设计变更的审核、发放及落实情况控制。4.1.3. 负责对监理单位工作及服务过程及质量进行控制。4.1.4. 负责统一工程技术标准的实施。4.2.监理公司4.2.1. 负责对隐蔽工程及工序的监控;4.2.2. 负责分部分项工程的验收;4.2.3. 负责组织施工样板验收;4.2.4. 主持图纸会审、施工组织设计审核、开工预备会、工程例会和专题协调会;4.2.5. 对项目隐蔽工程的质量实行全程跟踪及确认;4.2.6. 对项目的各工序节点质量进行全面的监控;组织对分部分项工程的验收;4.2.7. 协调处理总承包商与分项承包商的交叉作业问题;4.2.8. 组织每周的工程例会,并形成会议纪要;4.2.9. 编写《监理月报》及时抄送项目经理部。4.3.承包商4.3.1. 负责根据合同要求提供产品及施工服务。5.工作程序5.1.施工准备过程质量控制5.1.1. 项目经理部负责审核监理单位提交的《监理规划》和《监理实施细则》。 5.1.2. 招标及开工前的图纸会审按下表实施:会审内容招标前土方施工设计图招标前绿化施工图基础、总承包施工蓝图各项目工程统一构造做法初稿施工组织设计方案公司外部监理单位组织参加组织承建单位参加设计单位参加参加参加公司内部项目经理部组织参加参加组织批准工程管理部参加参加万创参加组织参加成本管理部参加参加参加工程总监批准批准批准会审输出土方招标图绿化施工招标图图纸会审纪要经批准的统一构造做法经批准的施工组织设计说明:1、各施工组织设计或施工方案先报监理审核,通过后报项目经理部; 2、图纸会审纪要可做为设计变更输入 5.1.3. 在分项工程开工时,各分包商、材料供应商应直接向监理单位资料报审备案,施工总承包工程范围的分包由总承包单位向监理报审备案。报审资料包括企业资质、项目现场负责人(或联系人)、用工人数等。 5.1.4. 施工总承包工程范围内的设备/材料/构件进场,由总承包单位向监理报审,放射性检测要求具体根据《室内环境污染控制作业指引》执行。 5.1.5. 甲供设备材料进场,由...
