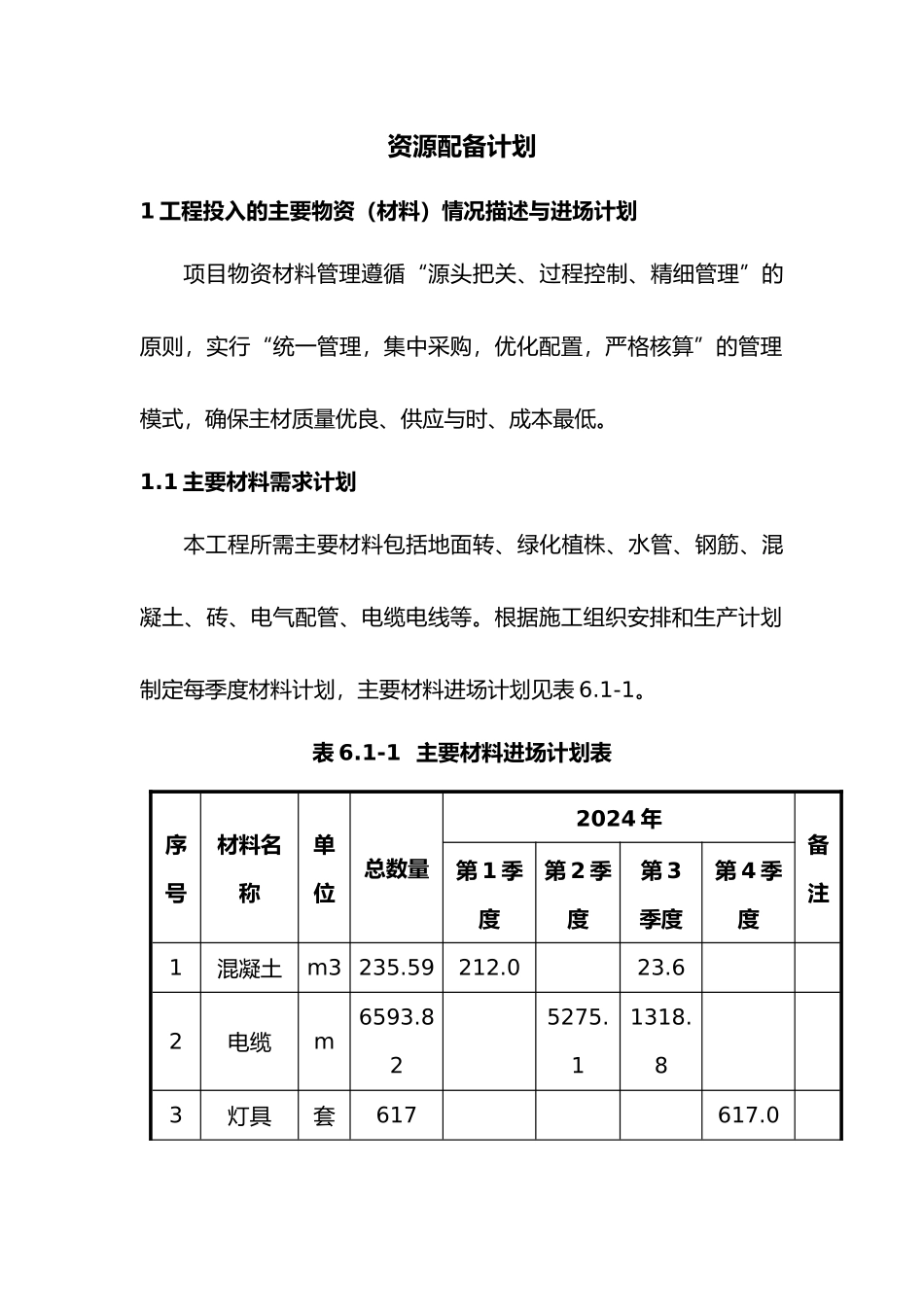

资源配备计划 1 工程投入的主要物资(材料)情况描述与进场计划项目物资材料管理遵循“源头把关、过程控制、精细管理”的原则,实行“统一管理,集中采购,优化配置,严格核算”的管理模式,确保主材质量优良、供应与时、成本最低
1 主要材料需求计划本工程所需主要材料包括地面转、绿化植株、水管、钢筋、混凝土、砖、电气配管、电缆电线等
根据施工组织安排和生产计划制定每季度材料计划,主要材料进场计划见表 6
1-1 主要材料进场计划表序号材料名称单位总数量2024 年备注第 1 季度第 2 季度第 3季度第 4 季度1混凝土m3 235
62电缆m6593
825275
83灯具套617617
04乔木株11861186
06灌木株306306
07种植花草m21799817998
08塑料管m3349
162679
89阀门个8686
010镀锌钢管m142
111地砖m21346013460
012混凝土管m164
213砖m3 262
514块瓦m2 504
615挤塑苯板m2554
216瓷地砖m3 373
917面砖m2 372
918砂浆m2 24
319钢筋t14
220电气配管m1878
191878
221PPR 管m33
322U-PVC管m66
923电气配线台4245
864245
2 物资质量控制与保证措施(1)项目经理部成立物资科,抽调具有丰富物资管理工作经验的专职人员从事材料管理工作,专职从事材料的调查、采购、管理、发放与监控工作
(2)设立专项资金用于材料的采购工作,确保材料供应,任何个人或组织均不得擅自挪用该资金
(3)严把进货关,采购材料之前,严按 ISO9001 标准
