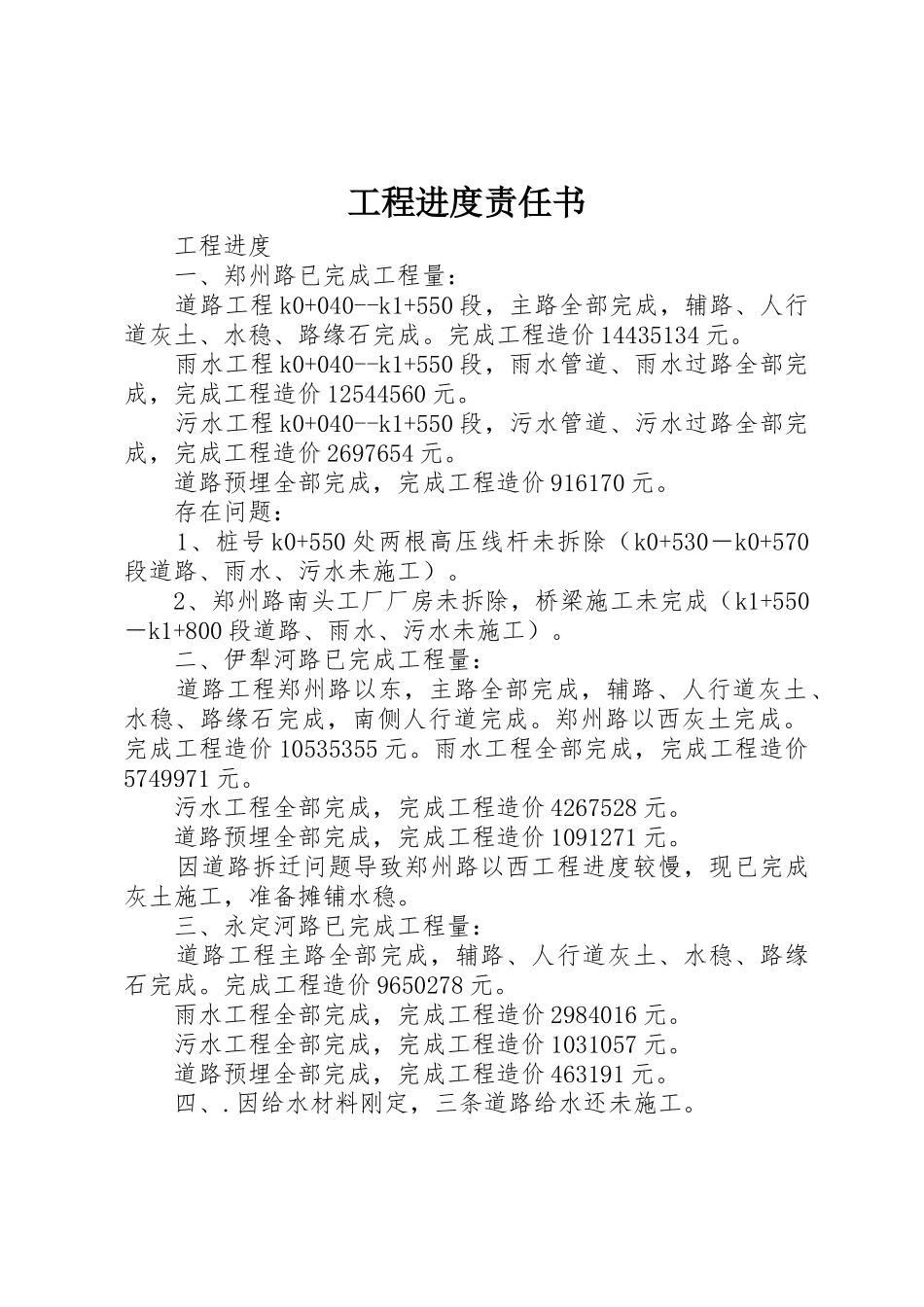

工程进度责任书 工程进度 一、郑州路已完成工程量: 道路工程 k0+040--k1+550 段,主路全部完成,辅路、人行道灰土、水稳、路缘石完成。完成工程造价 14435134 元。 雨水工程 k0+040--k1+550 段,雨水管道、雨水过路全部完成,完成工程造价 12544560 元。 污水工程 k0+040--k1+550 段,污水管道、污水过路全部完成,完成工程造价 2697654 元。 道路预埋全部完成,完成工程造价 916170 元。 存在问题: 1、桩号 k0+550 处两根高压线杆未拆除(k0+530-k0+570段道路、雨水、污水未施工)。 2、郑州路南头工厂厂房未拆除,桥梁施工未完成(k1+550-k1+800 段道路、雨水、污水未施工)。 二、伊犁河路已完成工程量: 道路工程郑州路以东,主路全部完成,辅路、人行道灰土、水稳、路缘石完成,南侧人行道完成。郑州路以西灰土完成。完成工程造价 10535355 元。雨水工程全部完成,完成工程造价5749971 元。 污水工程全部完成,完成工程造价 4267528 元。 道路预埋全部完成,完成工程造价 1091271 元。 因道路拆迁问题导致郑州路以西工程进度较慢,现已完成灰土施工,准备摊铺水稳。 三、永定河路已完成工程量: 道路工程主路全部完成,辅路、人行道灰土、水稳、路缘石完成。完成工程造价 9650278 元。 雨水工程全部完成,完成工程造价 2984016 元。 污水工程全部完成,完成工程造价 1031057 元。 道路预埋全部完成,完成工程造价 463191 元。 四、.因给水材料刚定,三条道路给水还未施工。
