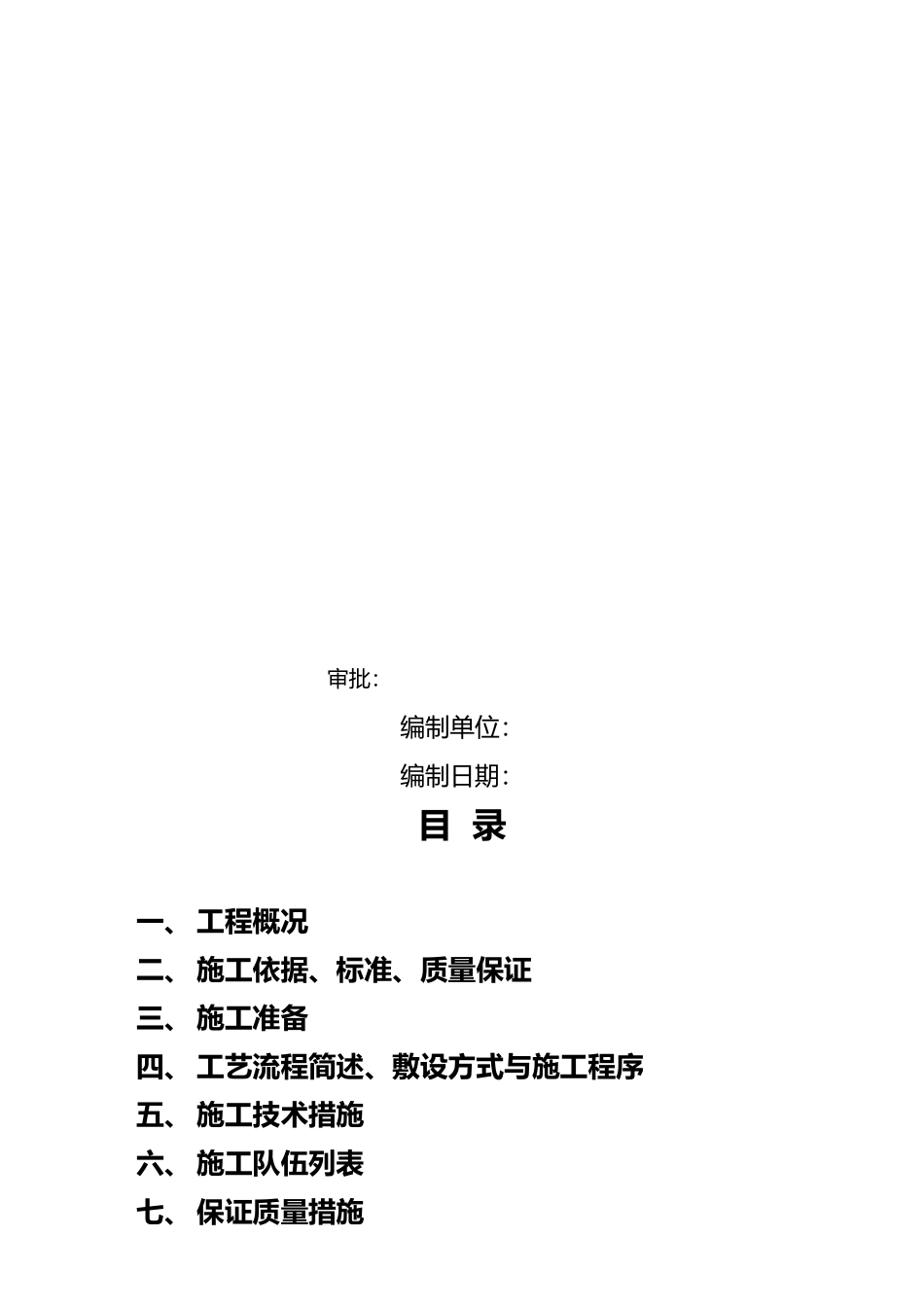

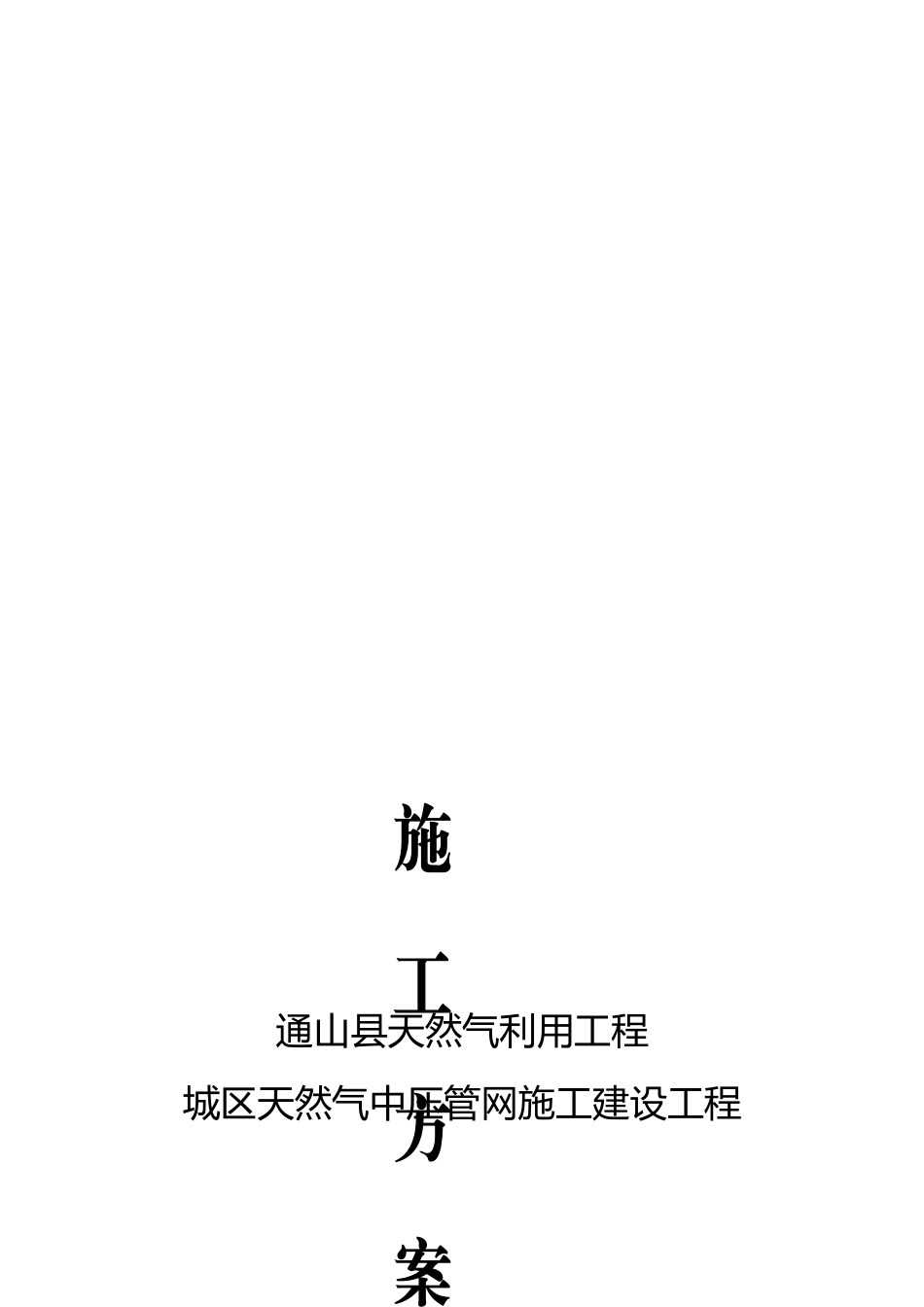

通山县天然气利用工程城区天然气中压管网施工建设工程审批:编制单位: 编制日期:目 录一、 工程概况二、 施工依据、标准、质量保证三、 施工准备四、 工艺流程简述、敷设方式与施工程序五、 施工技术措施六、 施工队伍列表七、 保证质量措施八、 保证安全措施九、 文明施工现场措施十、 竣工验收一、工程概况本工程为:线路局市政中压燃气管道(安装)工程主要工程量如下:PE100 SDR11 dn90:95m dn90x5
2:5m PE 球阀 dn90:1 个 (工程地址:崇文路)二、施工依据、标准、质量保证1、《城镇燃气输配工程施工与验收规》CJJ33-20242、《工业金属管道工程施工与验收规》GB50235-973、《石油天然气钢质管道对接焊缝超声波探伤与质量分级》SY4065-934、《现场设备工业管道焊接工程施工与验收规》GB50236-98三、施工准备1、负责该工程施工相关人员必须仔细熟悉施工图与规要求,熟悉地下环境,做到心中有数
2、做好施工段的划分与施工,机具、材料、施工用电、场地堆放等优化布置工作
3、组织材料验收进场,确认达到设计规要求,具备有 A2 标志出厂合格证书,材质证书
4、协调与施工有关联系事项,保证工程顺利展开
5、进场焊工必须持证上岗,了解焊接容,严格按焊接作业操作书施工,配合,做到合理施工
6、办好进出社区的胸牌出入证,做到文明、礼貌施工
四、工艺流程简述、敷设方式与施工程序:1、工艺流程简述、敷设方式:该工程管道确定气源由已建中压管道连接
本工程主干管道采纳顶管穿越方式
2、施工程序:施工准备 现场测量 管沟放线 管沟开挖孔、分段开挖(由其它土方队伍完成) 管沟检查 管材检验 管道运输布管 管道外观检查 管道组队焊接敷设 分段和全系统吹扫、强度试验 严密性试验 竣工验收 交付使用五、施工技术措施1、管道施工技术按《城镇燃气输配工程施工与验收规》C
